4、道路工程施工2

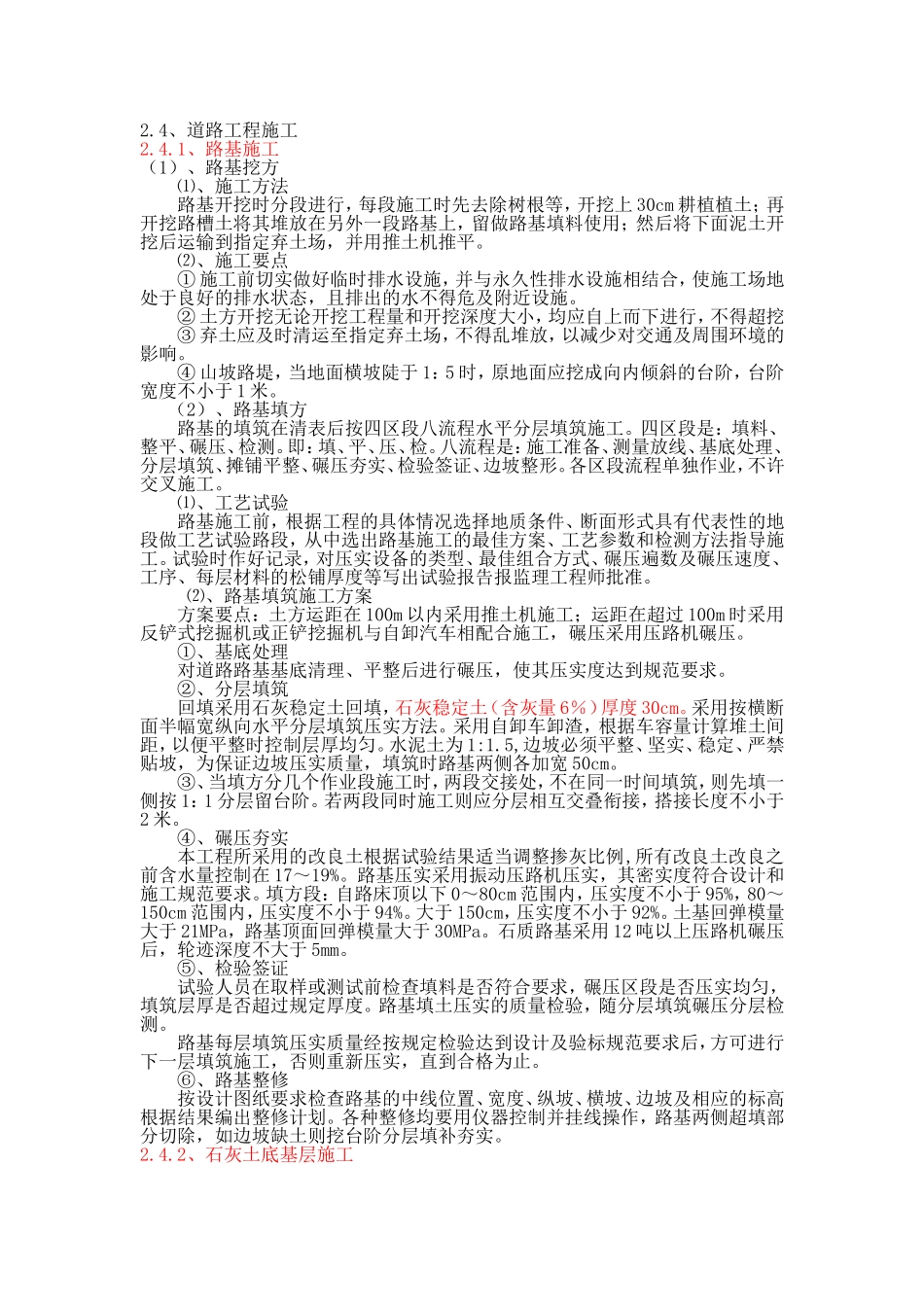

1、路基施工(1)、路基挖方⑴、施工方法路基开挖时分段进行,每段施工时先去除树根等,开挖上30cm耕植植土;再开挖路槽土将其堆放在另外一段路基上,留做路基填料使用;然后将下面泥土开挖后运输到指定弃土场,并用推土机推平
⑵、施工要点①施工前切实做好临时排水设施,并与永久性排水设施相结合,使施工场地处于良好的排水状态,且排出的水不得危及附近设施
②土方开挖无论开挖工程量和开挖深度大小,均应自上而下进行,不得超挖③弃土应及时清运至指定弃土场,不得乱堆放,以减少对交通及周围环境的影响
④山坡路堤,当地面横坡陡于1:5时,原地面应挖成向内倾斜的台阶,台阶宽度不小于1米
(2)、路基填方路基的填筑在清表后按四区段八流程水平分层填筑施工
四区段是:填料、整平、碾压、检测
即:填、平、压、检
八流程是:施工准备、测量放线、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、边坡整形
各区段流程单独作业,不许交叉施工
⑴、工艺试验路基施工前,根据工程的具体情况选择地质条件、断面形式具有代表性的地段做工艺试验路段,从中选出路基施工的最佳方案、工艺参数和检测方法指导施工
试验时作好记录,对压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层材料的松铺厚度等写出试验报告报监理工程师批准
⑵、路基填筑施工方案方案要点:土方运距在100m以内采用推土机施工;运距在超过100m时采用反铲式挖掘机或正铲挖掘机与自卸汽车相配合施工,碾压采用压路机碾压
①、基底处理对道路路基基底清理、平整后进行碾压,使其压实度达到规范要求
②、分层填筑回填采用石灰稳定土回填,石灰稳定土(含灰量6%)厚度30cm
采用按横断面半幅宽纵向水平分层填筑压实方法
采用自卸车卸渣,根据车容量计算堆土间距,以便平整时控制层厚均匀
水泥土为1:1

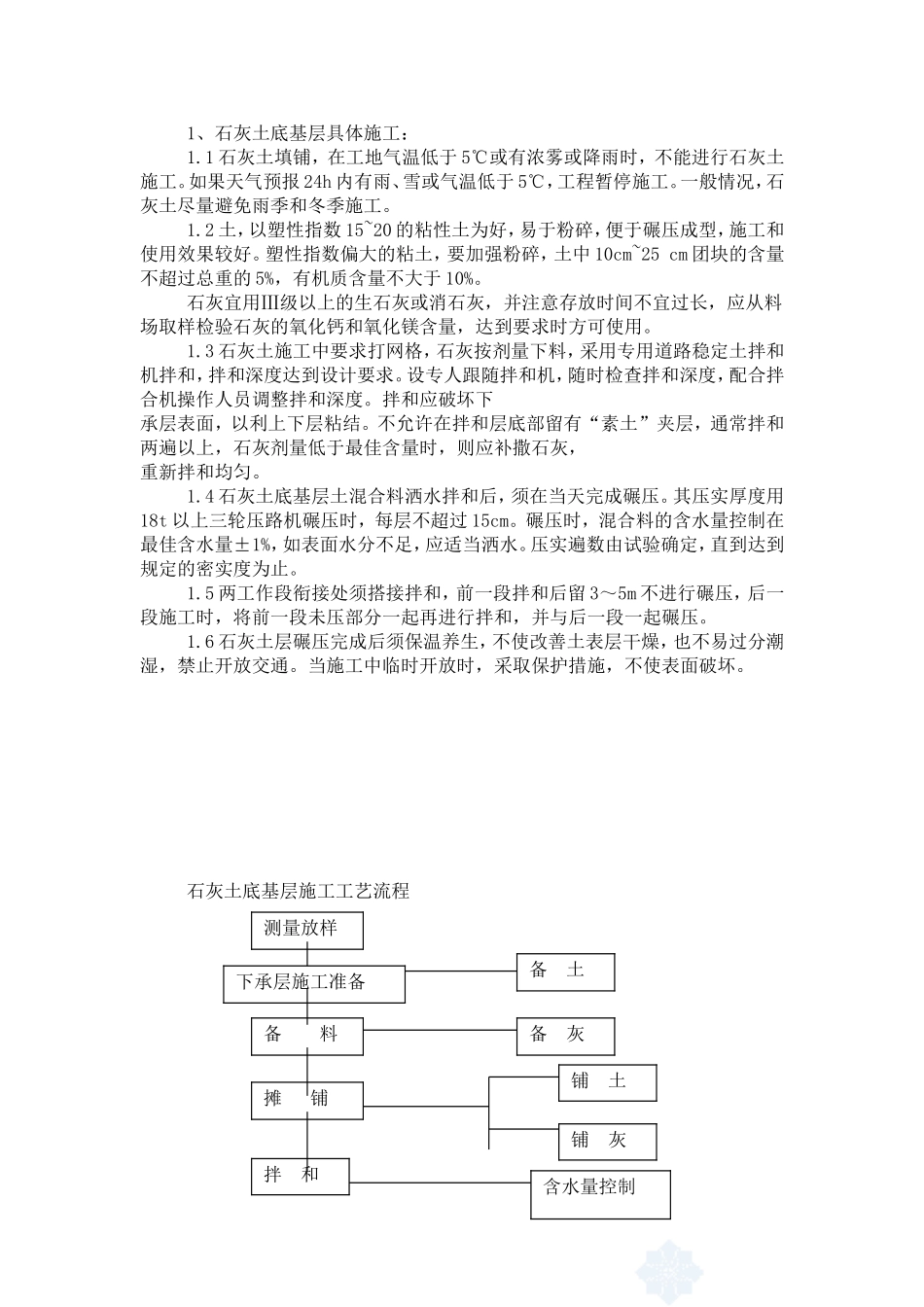

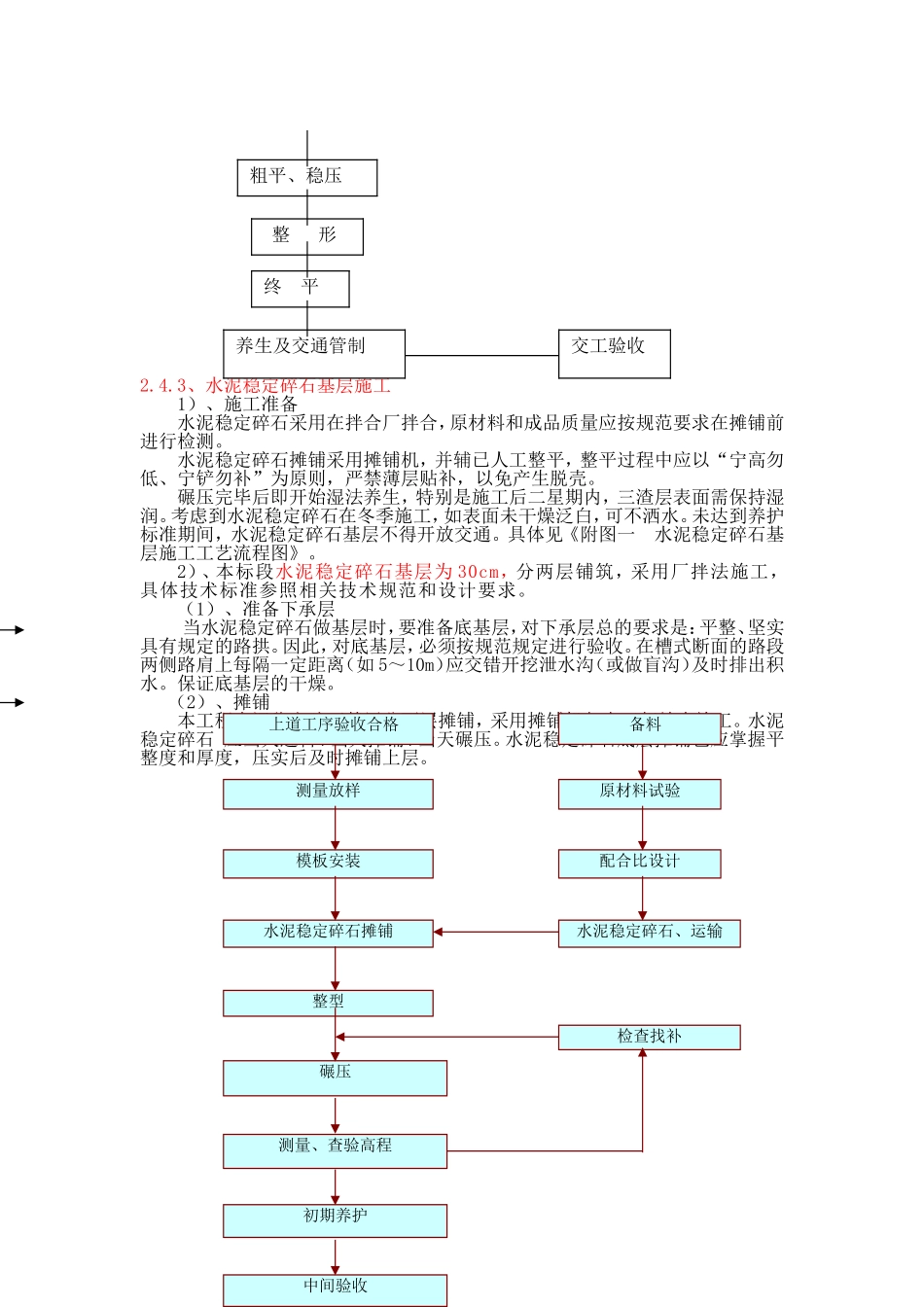

5,边坡必须平整、坚实、稳定、严禁贴坡,为保证边坡压实质量
