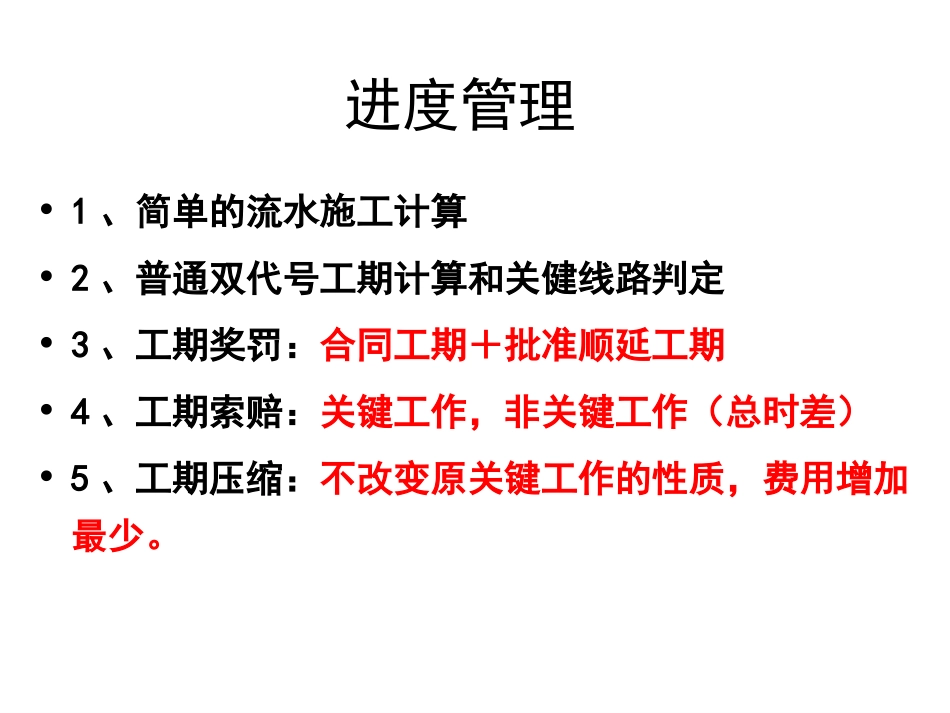

进度管理真题•1、简单的流水施工计算•2、普通双代号工期计算和关健线路判定•3、工期奖罚:合同工期+批准顺延工期•4、工期索赔:关键工作,非关键工作(总时差)•5、工期压缩:不改变原关键工作的性质,费用增加最少
进度管理•一、[07年真题]背景资料考点:进度索赔•某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同

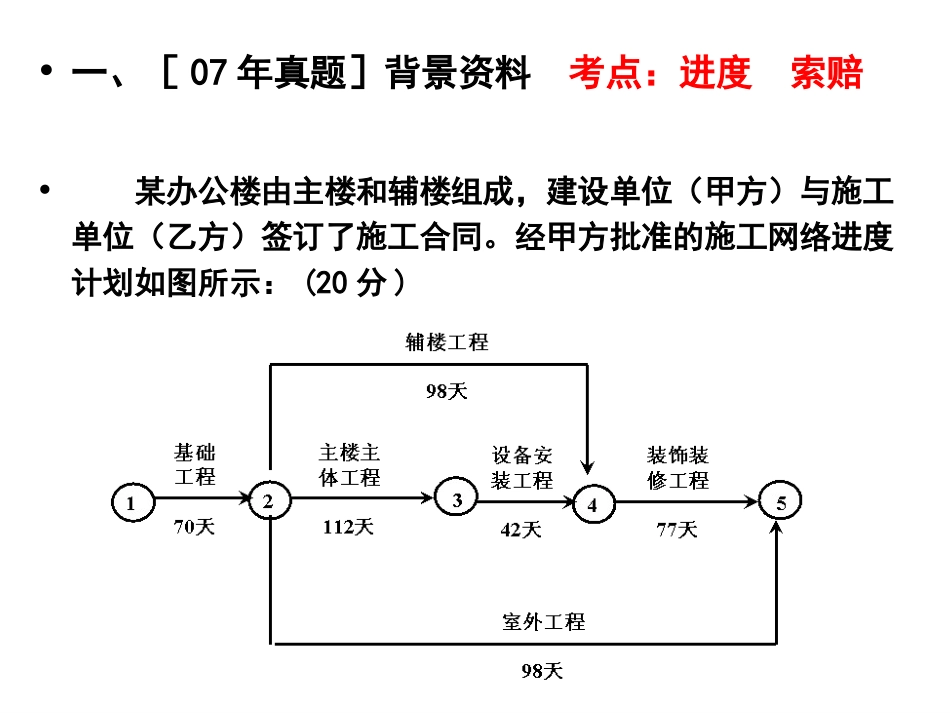

经甲方批准的施工网络进度计划如图所示:(20分)•施工过程中发生如下事件:•事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天
•事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天
•事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元
•问题•1.原施工网络计划中,关键工作是哪些
计划工期是多少
•2.针对上述每一事件,乙方如提出工期和费用索赔,索赔是否成立
•3.乙方共可得到索赔的工期为多少天
费用为多少元
•答案:1.(本小题6分)关键工作为:基础工程、主楼主体工程、设备安装工程、装饰装修工程(4分),计划工期301天(2分)
•2.(本小题10分)•事件一:可以提出工期索赔和费用索赔
因局部软土层情况的出现非施工单位责任,且该工程在关键线路上(2分)
•事件二:可以提出费用索赔
因乙方增加费用是由甲方设计变更造成的,但该工程不在关键线路上,且延长7天工期不影响整个工期,所以不应提出工期索赔(4分)
•事件三:工期和费用均不应提出索赔,因该事件完全是由乙方自身原因造成的(4分)
•3.(4分)工期3天(2分),费用8万元(2分)
•二、【2005年真题】【进度、合同索赔】•某办公楼由12层主楼和3层辅楼组成
施工单位(乙方
