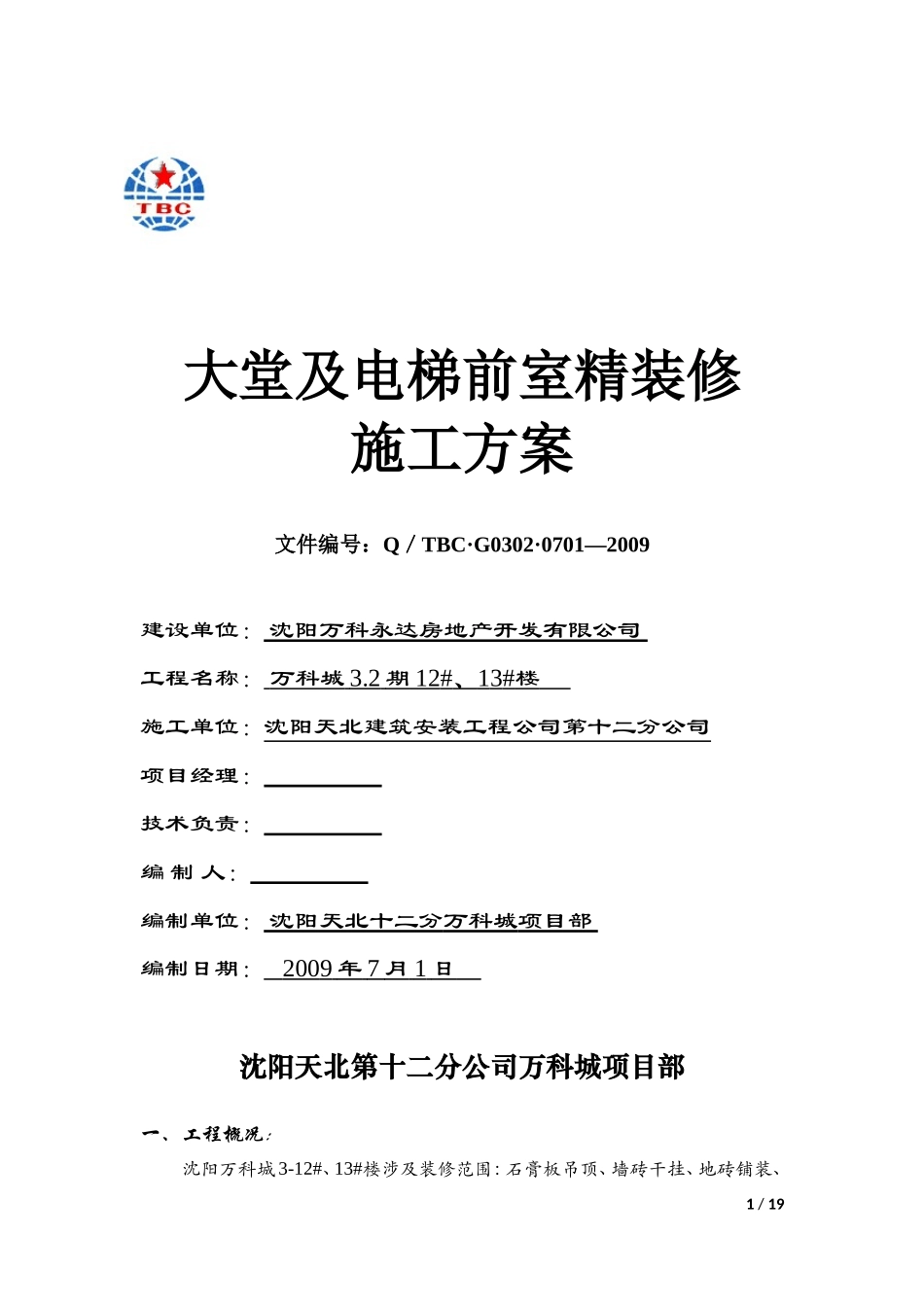

大堂及电梯前室精装修施工方案文件编号:Q/TBC·G0302·0701—2009建设单位:沈阳万科永达房地产开发有限公司工程名称:万科城3
2期12#、13#楼施工单位:沈阳天北建筑安装工程公司第十二分公司项目经理:技术负责:编制人:编制单位:沈阳天北十二分万科城项目部编制日期:2009年7月1日沈阳天北第十二分公司万科城项目部一、工程概况:沈阳万科城3-12#、13#楼涉及装修范围:石膏板吊顶、墙砖干挂、地砖铺装、1/19灯具安装、棚墙乳胶漆等
二、工程特点:1
天花装饰工程a:石膏板吊顶b:乳胶漆2:地面装饰工程a:地砖及石材铺装3:墙面装饰工程a:墙砖干挂b:乳胶漆c:人造石窗台板4:电气安装工程灯具、开关、插座等安装三、施工措施:第一节:地面铺贴施工工艺(一)施工工艺1
工序流程:2

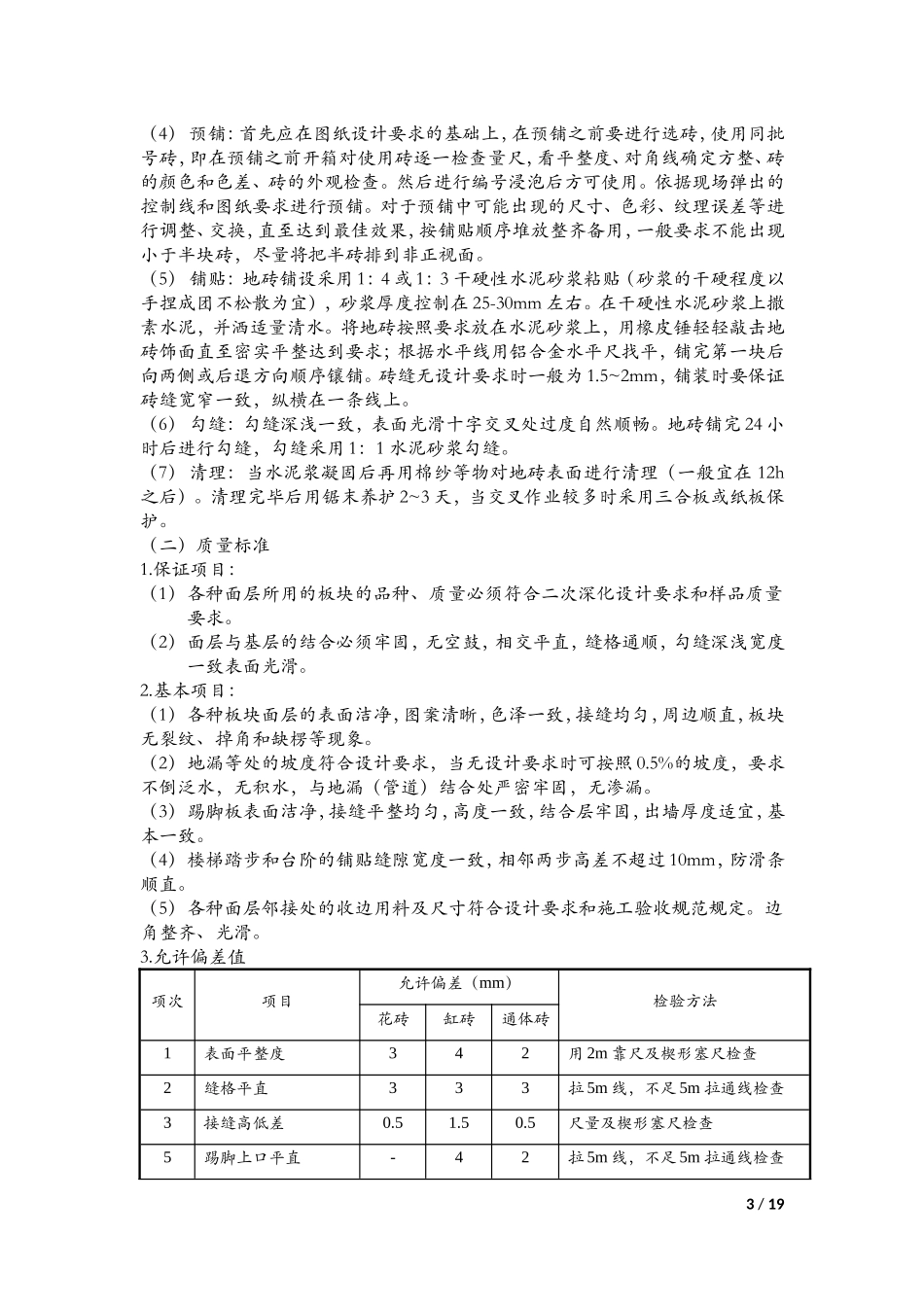

施工技术措施:(1)基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件的要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去
考虑到装饰层与基层结合力,在正式施工前用少许清水湿润地面,用素水泥浆做结合层一道
(2)弹线:施工前在墙体四周弹出标高控制线(依据墙上的50cm控制线),在地面弹出十字线,利用所贴砖进行贴砖部位的放样,以控制地砖分隔尺寸
利用所贴砖进行贴砖部位的点铺放样,并绘制二次深化设计图纸,以便符合装修设计,避免不必要的返工,有效的控制人工及材料用量
找出面层的标高控制点,注意与各相关部位的标高控制一致
(3)有防水要求的地面处理:(a)控制基层水泥砂浆找平层的强度和配合比,基层应不空鼓、不起砂;(b)控制防水涂膜的品种、牌号及配比;(c)控制涂刷方法、搭接、收头,重点控制涂膜防水层的厚度;(d)涂刷前应先对上下管根等关键部位进行涂刷
涂膜防水层应涂刷均匀;(e)淋浴部位(三面墙)的防水涂膜应刷到1800mm的高度;(f)盛水试验:防水层
