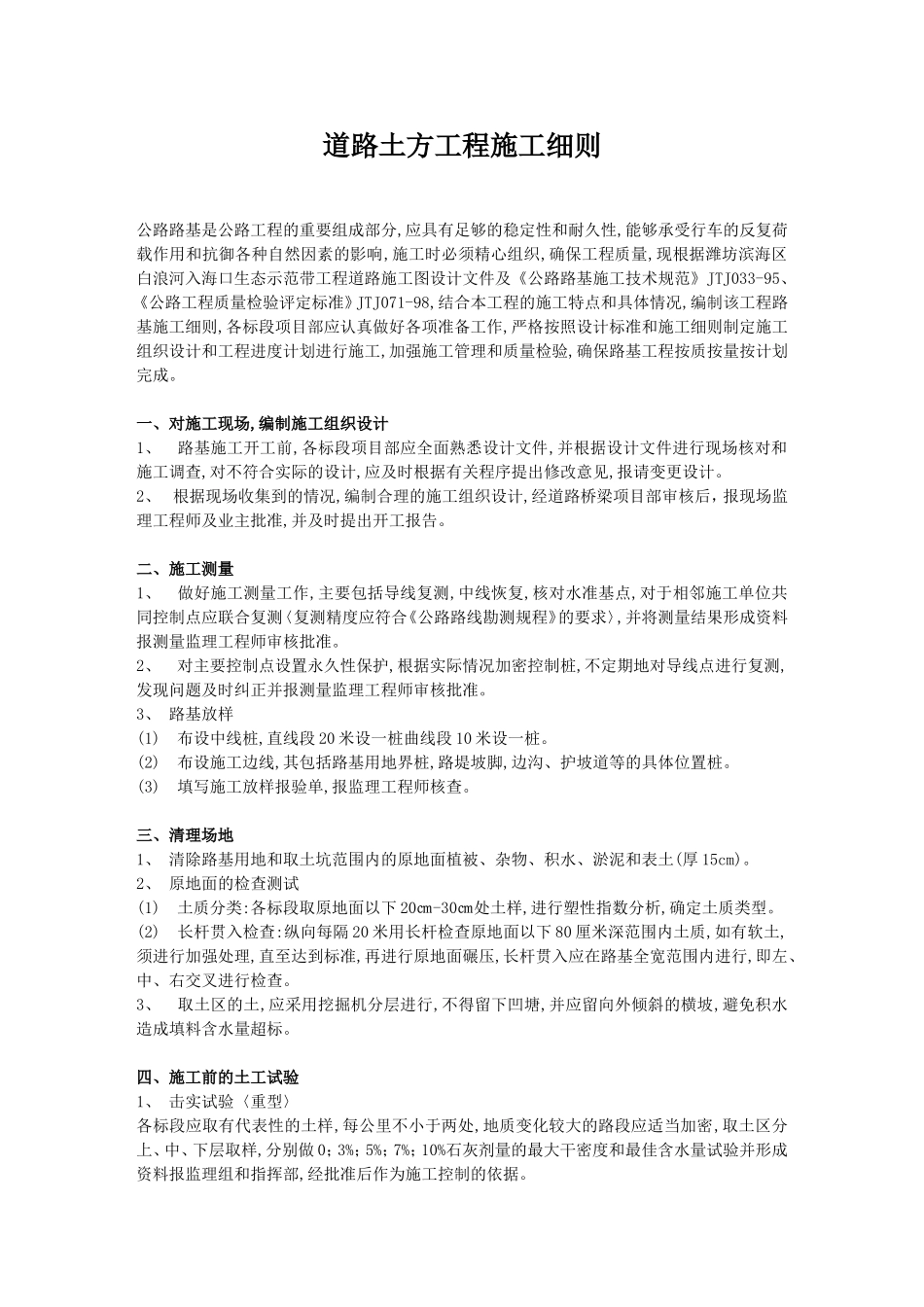

道路土方工程施工细则公路路基是公路工程的重要组成部分,应具有足够的稳定性和耐久性,能够承受行车的反复荷载作用和抗御各种自然因素的影响,施工时必须精心组织,确保工程质量,现根据潍坊滨海区白浪河入海口生态示范带工程道路施工图设计文件及《公路路基施工技术规范》JTJ033-95、《公路工程质量检验评定标准》JTJ071-98,结合本工程的施工特点和具体情况,编制该工程路基施工细则,各标段项目部应认真做好各项准备工作,严格按照设计标准和施工细则制定施工组织设计和工程进度计划进行施工,加强施工管理和质量检验,确保路基工程按质按量按计划完成
一、对施工现场,编制施工组织设计1、路基施工开工前,各标段项目部应全面熟悉设计文件,并根据设计文件进行现场核对和施工调查,对不符合实际的设计,应及时根据有关程序提出修改意见,报请变更设计
2、根据现场收集到的情况,编制合理的施工组织设计,经道路桥梁项目部审核后,报现场监理工程师及业主批准,并及时提出开工报告
二、施工测量1、做好施工测量工作,主要包括导线复测,中线恢复,核对水准基点,对于相邻施工单位共同控制点应联合复测〈复测精度应符合《公路路线勘测规程》的要求〉,并将测量结果形成资料报测量监理工程师审核批准
2、对主要控制点设置永久性保护,根据实际情况加密控制桩,不定期地对导线点进行复测,发现问题及时纠正并报测量监理工程师审核批准
3、路基放样(1)布设中线桩,直线段20米设一桩曲线段10米设一桩
(2)布设施工边线,其包括路基用地界桩,路堤坡脚,边沟、护坡道等的具体位置桩
(3)填写施工放样报验单,报监理工程师核查
三、清理场地1、清除路基用地和取土坑范围内的原地面植被、杂物、积水、淤泥和表土(厚15cm)
2、原地面的检查测试(1)土质分类:各标段取原地面以下20㎝-30㎝处土样,进行塑性指数分析,确定土质类型

(2)长杆贯入检查:纵向每隔20
