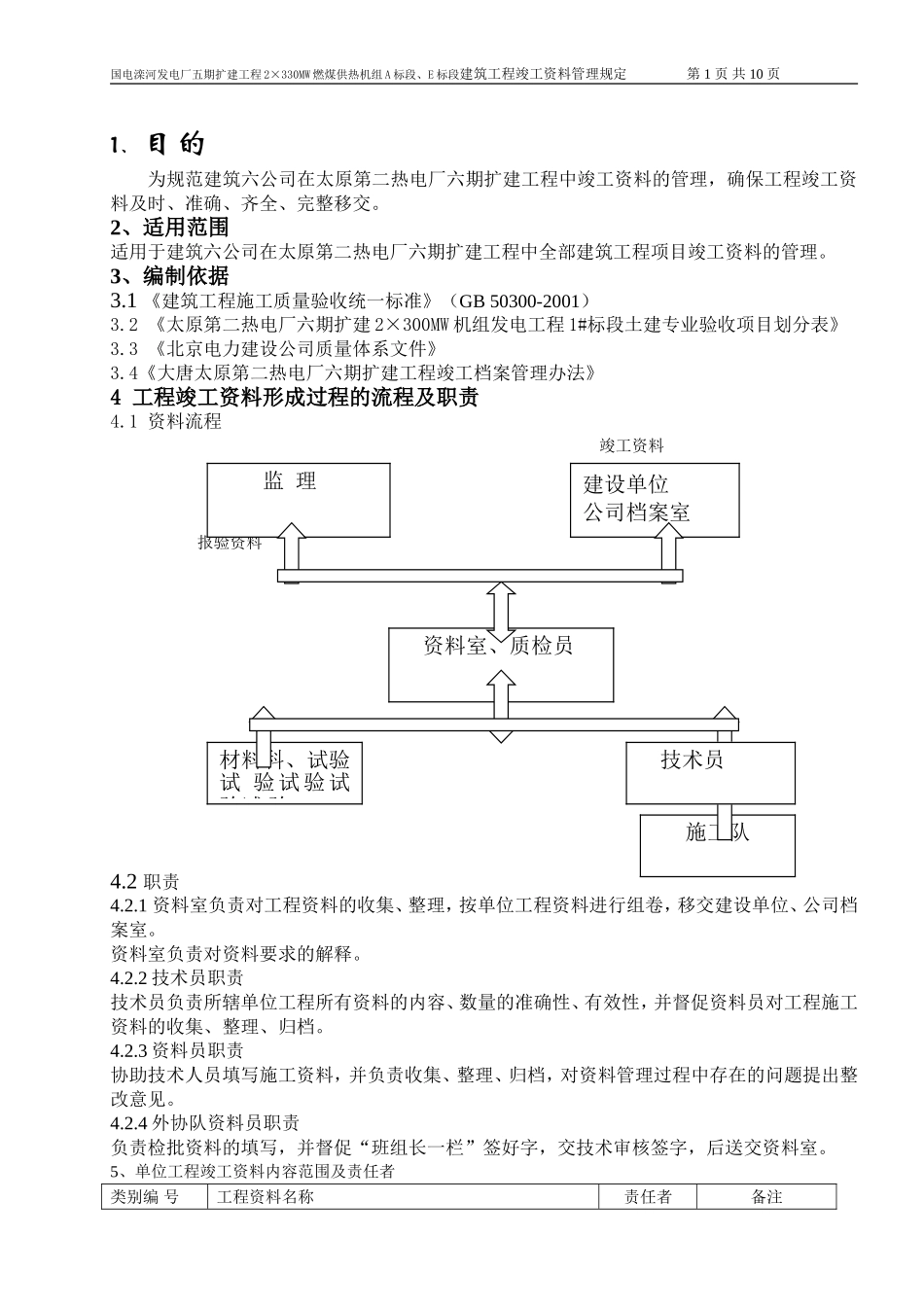

国电滦河发电厂五期扩建工程2×330MW燃煤供热机组A标段、E标段建筑工程竣工资料管理规定第1页共10页1、目的为规范建筑六公司在太原第二热电厂六期扩建工程中竣工资料的管理,确保工程竣工资料及时、准确、齐全、完整移交
2、适用范围适用于建筑六公司在太原第二热电厂六期扩建工程中全部建筑工程项目竣工资料的管理
3、编制依据3
1《建筑工程施工质量验收统一标准》(GB50300-2001)3
2《太原第二热电厂六期扩建2×300MW机组发电工程1#标段土建专业验收项目划分表》3
3《北京电力建设公司质量体系文件》3
4《大唐太原第二热电厂六期扩建工程竣工档案管理办法》4工程竣工资料形成过程的流程及职责4
1资料流程竣工资料报验资料4
1资料室负责对工程资料的收集、整理,按单位工程资料进行组卷,移交建设单位、公司档案室
资料室负责对资料要求的解释
2技术员职责技术员负责所辖单位工程所有资料的内容、数量的准确性、有效性,并督促资料员对工程施工资料的收集、整理、归档
3资料员职责协助技术人员填写施工资料,并负责收集、整理、归档,对资料管理过程中存在的问题提出整改意见
4外协队资料员职责负责检批资料的填写,并督促“班组长一栏”签好字,交技术审核签字,后送交资料室

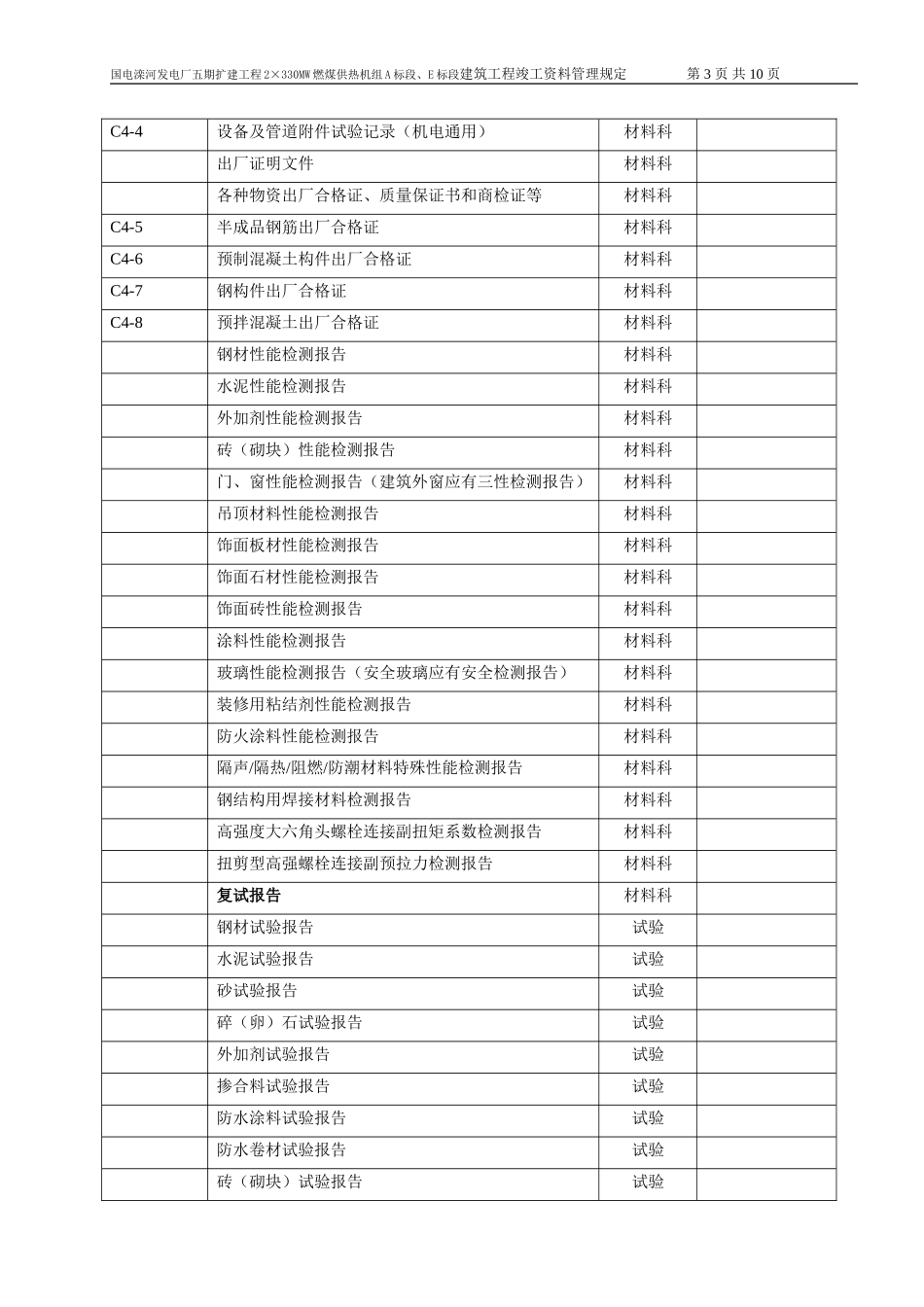

5、单位工程竣工资料内容范围及责任者类别编号工程资料名称责任者备注监理资料室、质检员建设单位公司档案室材料科、试验试验试验试验试验施工队技术员国电滦河发电厂五期扩建工程2×330MW燃煤供热机组A标段、E标段建筑工程竣工资料管理规定第2页共10页C0工程管理与验收资料C0-1工程概况表技术员C0-2建设工程质量事故调(勘)查笔录质量科C0-3建设工程质量事故报告书质量科单位(子单位)工程质量竣工验收记录质量科单位(子单位)工程质量控制资料核查记录质量科单位(子单位)工程安全和功能检查资料核查
