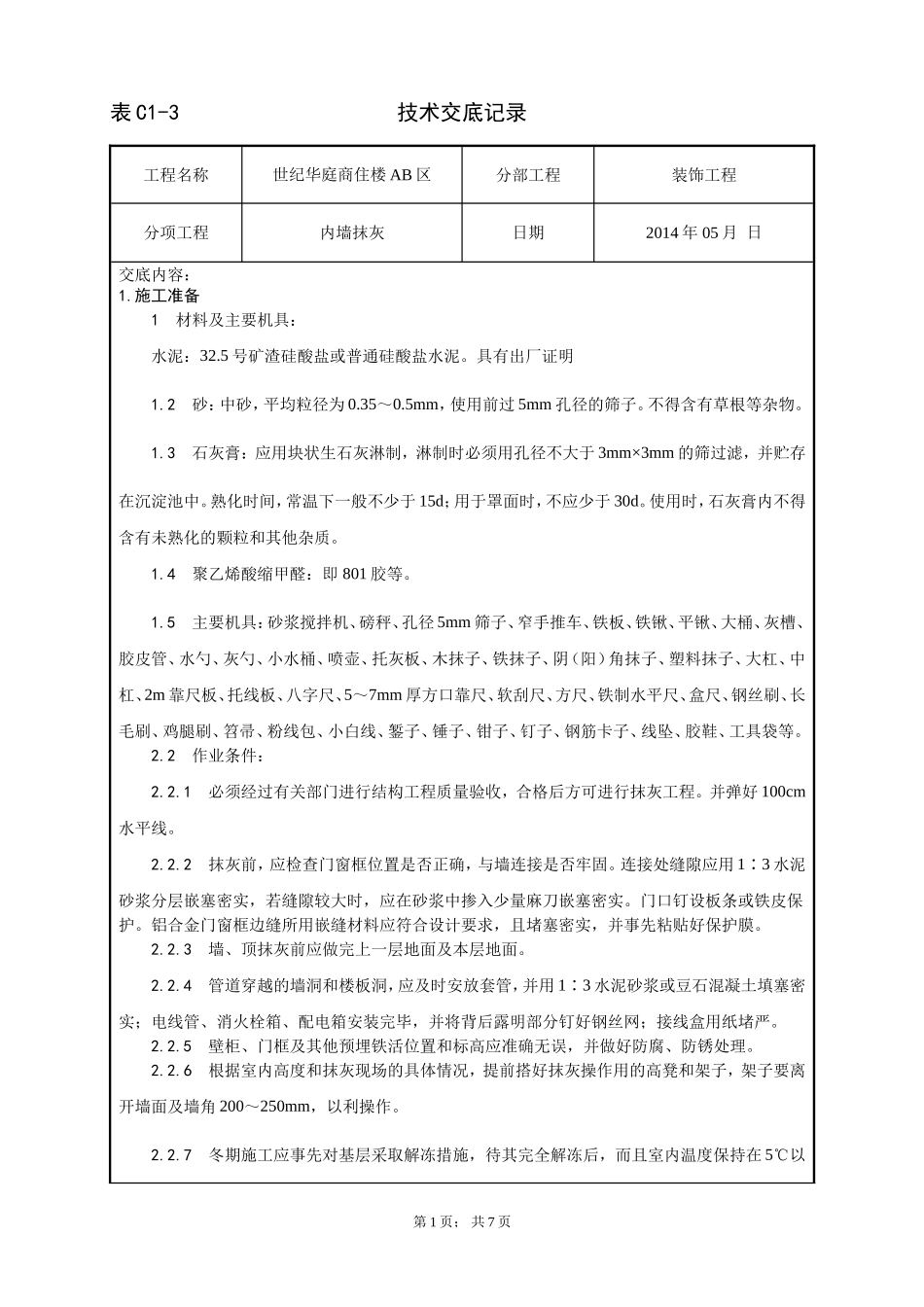

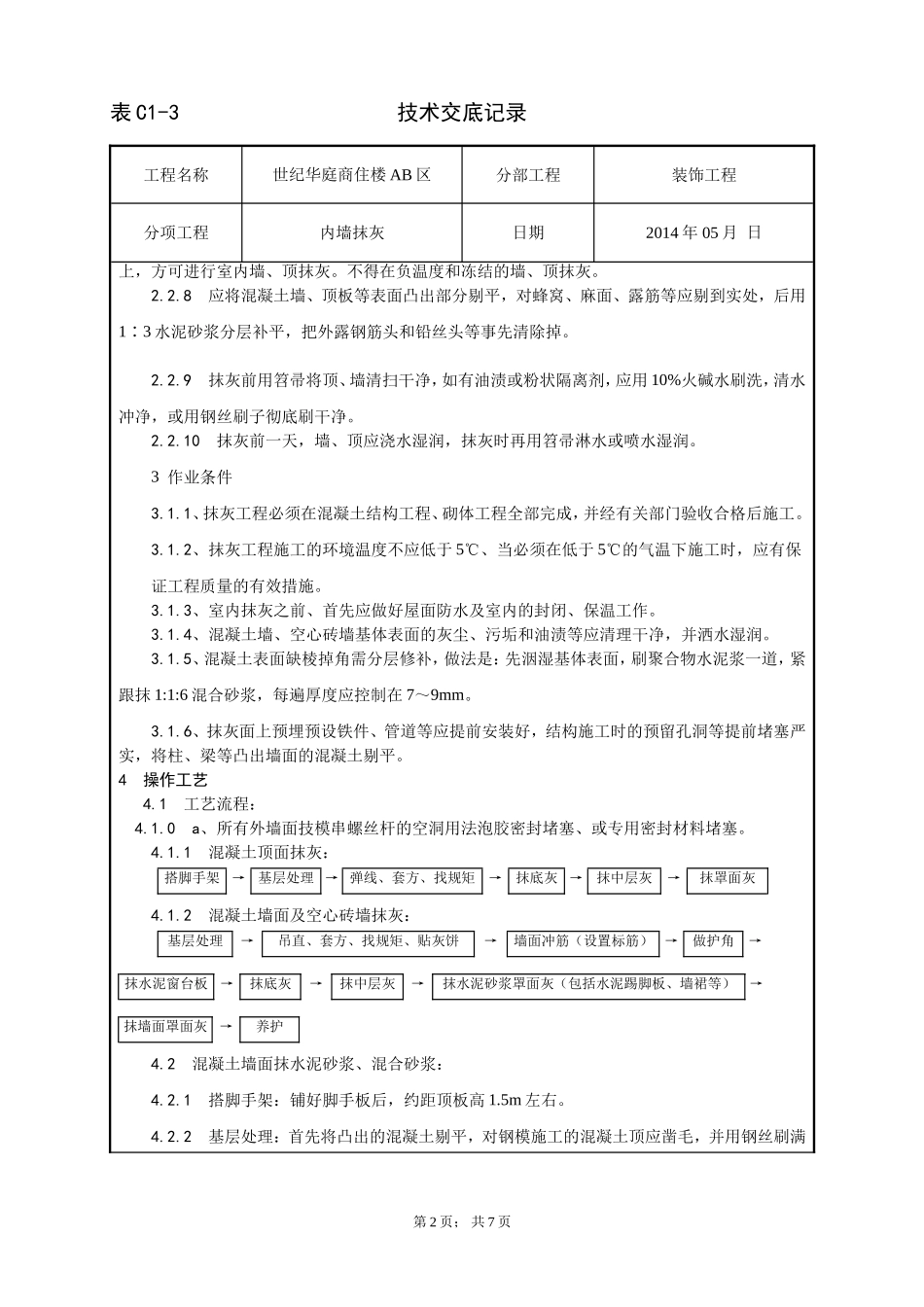

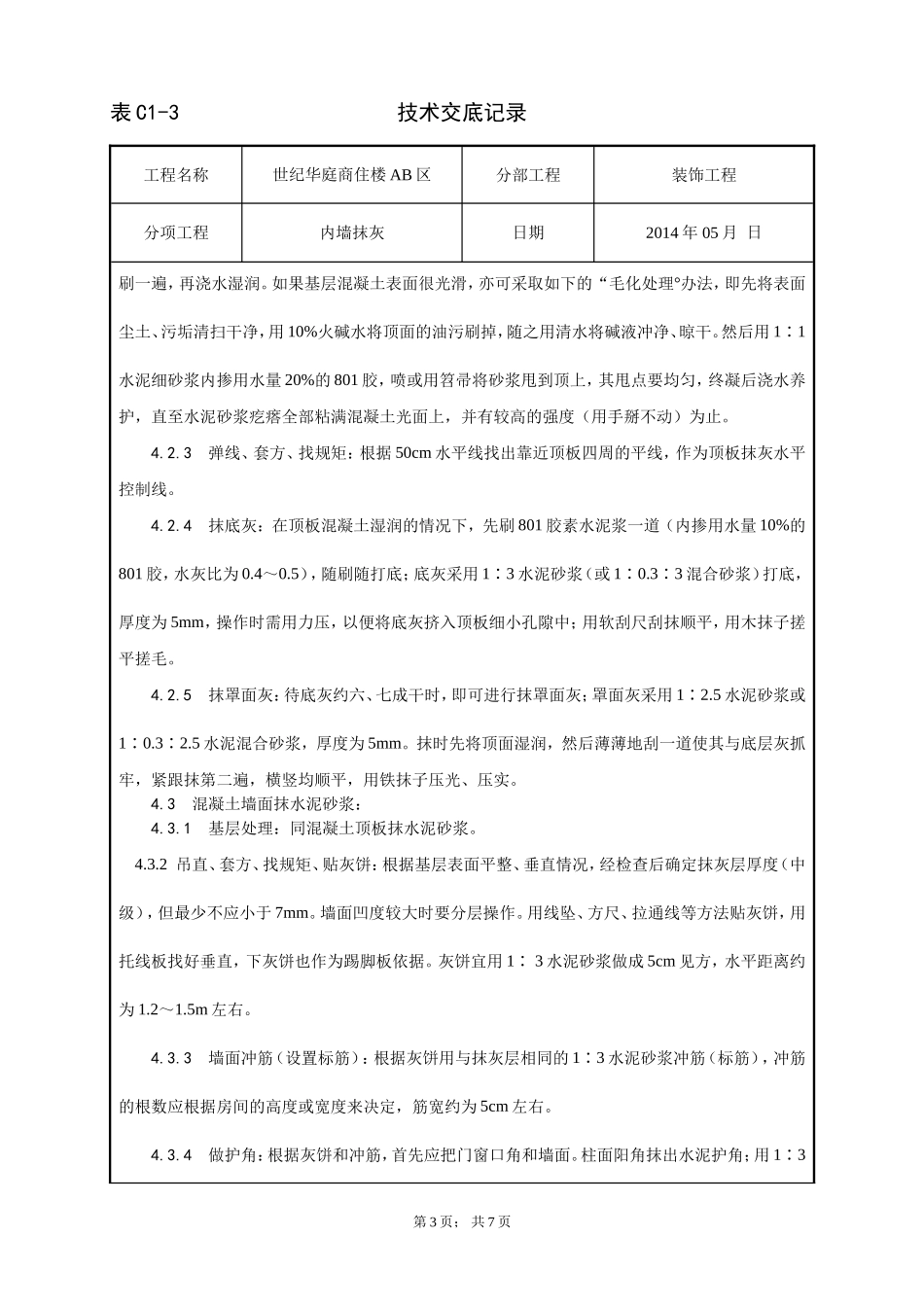

表C1-3技术交底记录工程名称世纪华庭商住楼AB区分部工程装饰工程分项工程内墙抹灰日期2014年05月日交底内容:1
施工准备1材料及主要机具:水泥:32
5号矿渣硅酸盐或普通硅酸盐水泥
具有出厂证明1
2砂:中砂,平均粒径为0
5mm,使用前过5mm孔径的筛子
不得含有草根等杂物
3石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质
4聚乙烯酸缩甲醛:即801胶等
5主要机具:砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等
2作业条件:2
1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程
并弹好100cm水平线
2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固
连接处缝隙应用1∶3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实
门口钉设板条或铁皮保护
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜
3墙、顶抹灰前应做完上一层地面及本层地面
4管道穿越的墙洞和楼板洞,应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严
5壁柜、门框及其他预埋铁活位置和标高应准确无误,并做好防腐、防锈处理
6根据室内高度和抹灰现场的
