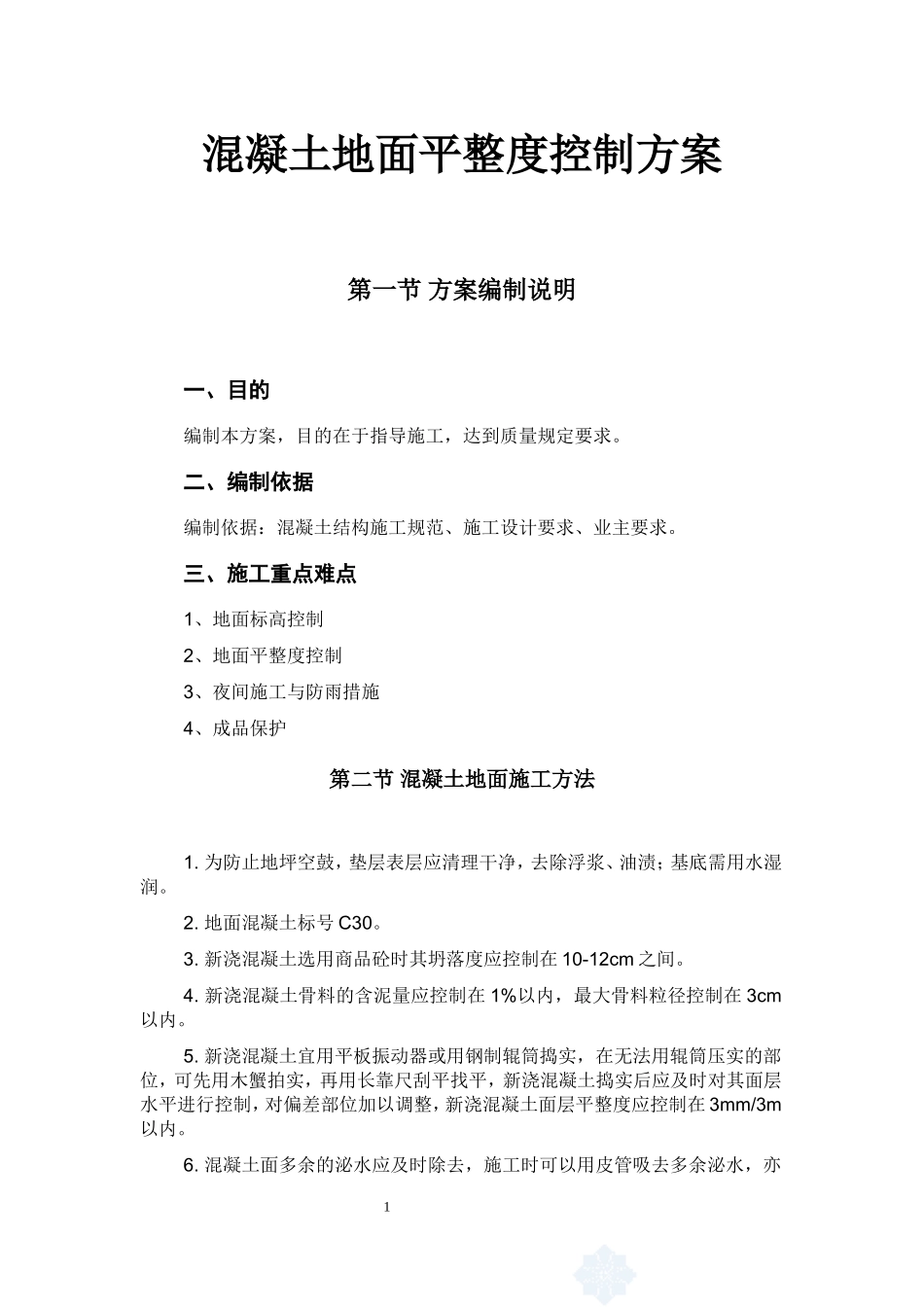

混凝土地面平整度控制方案第一节方案编制说明一、目的编制本方案,目的在于指导施工,达到质量规定要求
二、编制依据编制依据:混凝土结构施工规范、施工设计要求、业主要求

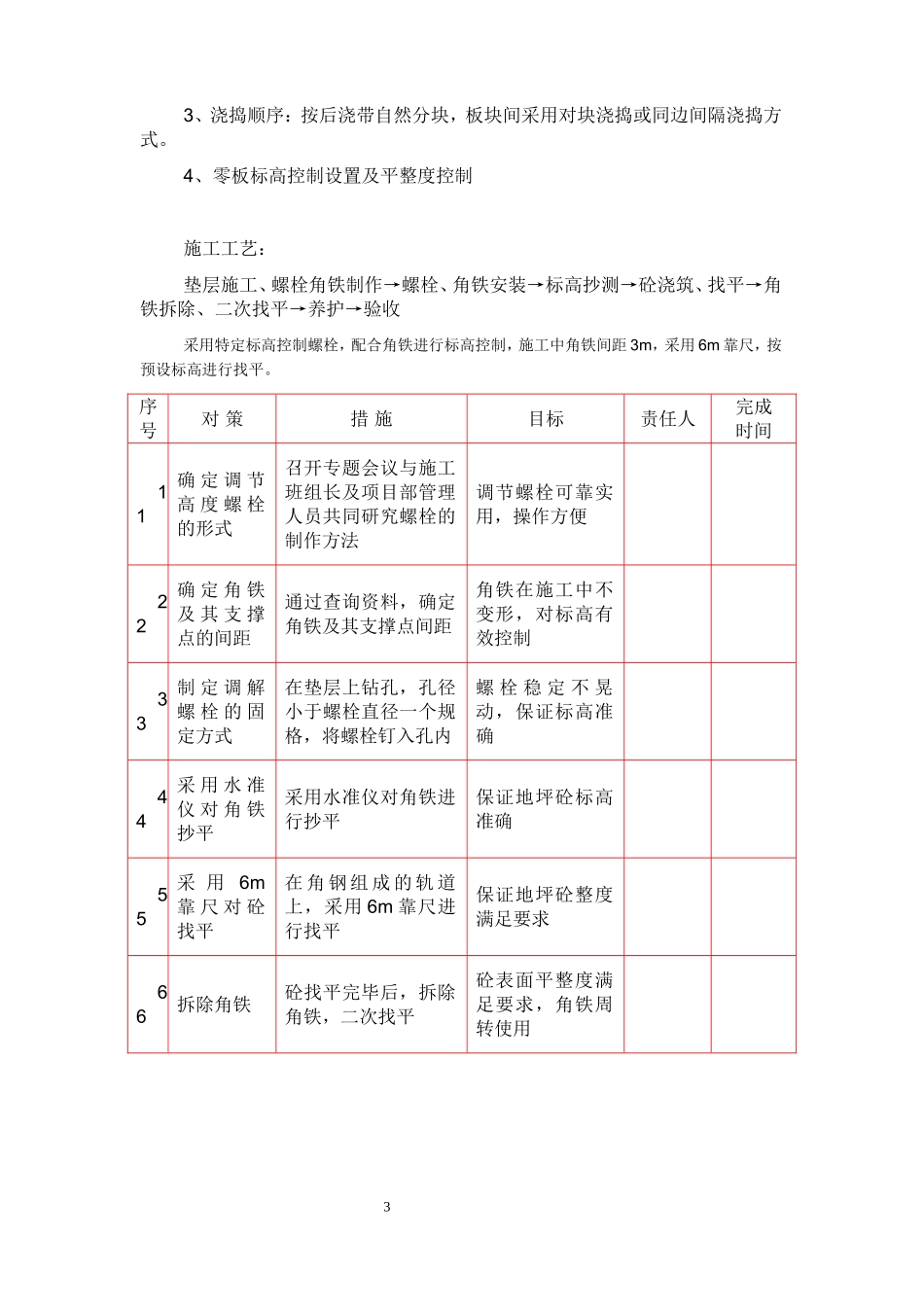

三、施工重点难点1、地面标高控制2、地面平整度控制3、夜间施工与防雨措施4、成品保护第二节混凝土地面施工方法1
为防止地坪空鼓,垫层表层应清理干净,去除浮浆、油渍;基底需用水湿润
地面混凝土标号C30
新浇混凝土选用商品砼时其坍落度应控制在10-12cm之间
新浇混凝土骨料的含泥量应控制在1%以内,最大骨料粒径控制在3cm以内
新浇混凝土宜用平板振动器或用钢制辊筒捣实,在无法用辊筒压实的部位,可先用木蟹拍实,再用长靠尺刮平找平,新浇混凝土捣实后应及时对其面层水平进行控制,对偏差部位加以调整,新浇混凝土面层平整度应控制在3mm/3m以内

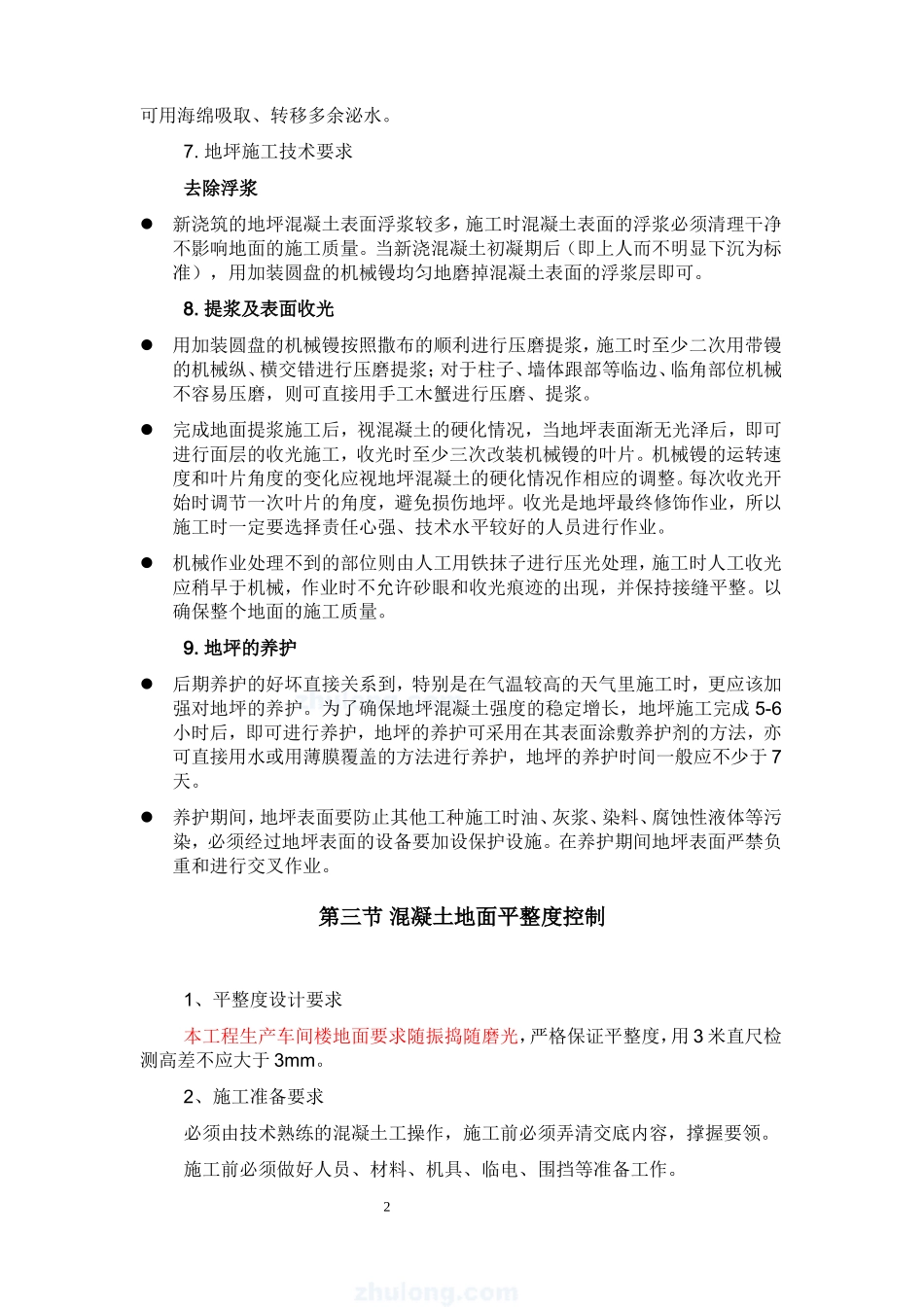

混凝土面多余的泌水应及时除去,施工时可以用皮管吸去多余泌水,亦1可用海绵吸取、转移多余泌水
地坪施工技术要求去除浮浆新浇筑的地坪混凝土表面浮浆较多,施工时混凝土表面的浮浆必须清理干净不影响地面的施工质量
当新浇混凝土初凝期后(即上人而不明显下沉为标准),用加装圆盘的机械镘均匀地磨掉混凝土表面的浮浆层即可
提浆及表面收光用加装圆盘的机械镘按照撒布的顺利进行压磨提浆,施工时至少二次用带镘的机械纵、横交错进行压磨提浆;对于柱子、墙体跟部等临边、临角部位机械不容易压磨,则可直接用手工木蟹进行压磨、提浆
完成地面提浆施工后,视混凝土的硬化情况,当地坪表面渐无光泽后,即可进行面层的收光施工,收光时至少三次改装机械镘的叶片
机械镘的运转速度和叶片角度的变化应视地坪混凝土的硬化情况作相应的调整
每次收光开始时调节一次叶片的角度,避免损伤地坪
收光是地坪最终修饰作业,所以施工时一定要选择责任心强、技术水平较好的人员进行作业
机械作业处理不到的部位则由人工用铁抹子进
