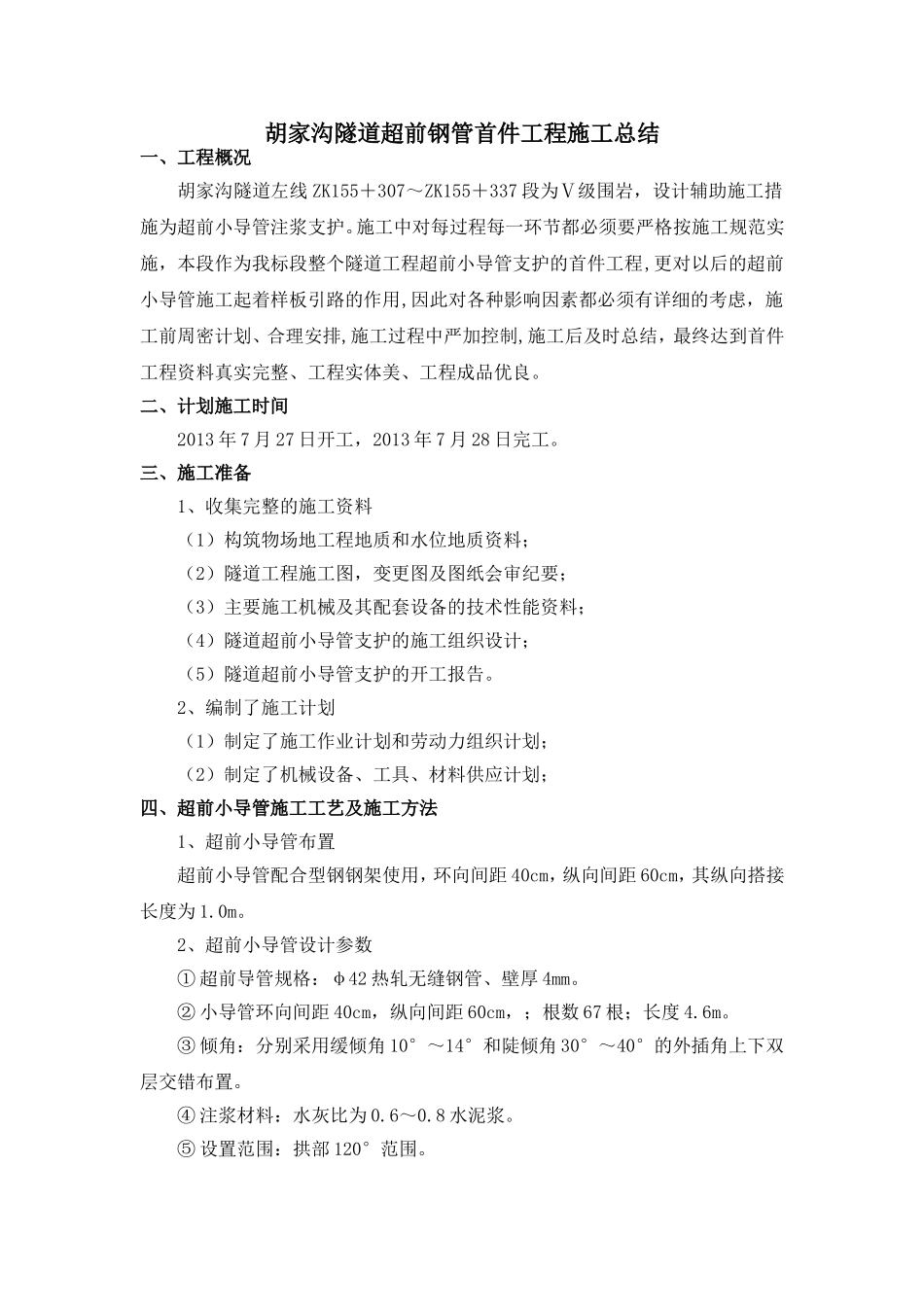

胡家沟隧道超前钢管首件工程施工总结一、工程概况胡家沟隧道左线ZK155+307~ZK155+337段为Ⅴ级围岩,设计辅助施工措施为超前小导管注浆支护
施工中对每过程每一环节都必须要严格按施工规范实施,本段作为我标段整个隧道工程超前小导管支护的首件工程,更对以后的超前小导管施工起着样板引路的作用,因此对各种影响因素都必须有详细的考虑,施工前周密计划、合理安排,施工过程中严加控制,施工后及时总结,最终达到首件工程资料真实完整、工程实体美、工程成品优良
二、计划施工时间2013年7月27日开工,2013年7月28日完工
三、施工准备1、收集完整的施工资料(1)构筑物场地工程地质和水位地质资料;(2)隧道工程施工图,变更图及图纸会审纪要;(3)主要施工机械及其配套设备的技术性能资料;(4)隧道超前小导管支护的施工组织设计;(5)隧道超前小导管支护的开工报告
2、编制了施工计划(1)制定了施工作业计划和劳动力组织计划;(2)制定了机械设备、工具、材料供应计划;四、超前小导管施工工艺及施工方法1、超前小导管布置超前小导管配合型钢钢架使用,环向间距40cm,纵向间距60cm,其纵向搭接长度为1
2、超前小导管设计参数①超前导管规格:φ42热轧无缝钢管、壁厚4mm
②小导管环向间距40cm,纵向间距60cm,;根数67根;长度4
③倾角:分别采用缓倾角10°~14°和陡倾角30°~40°的外插角上下双层交错布置
④注浆材料:水灰比为0
⑤设置范围:拱部120°范围

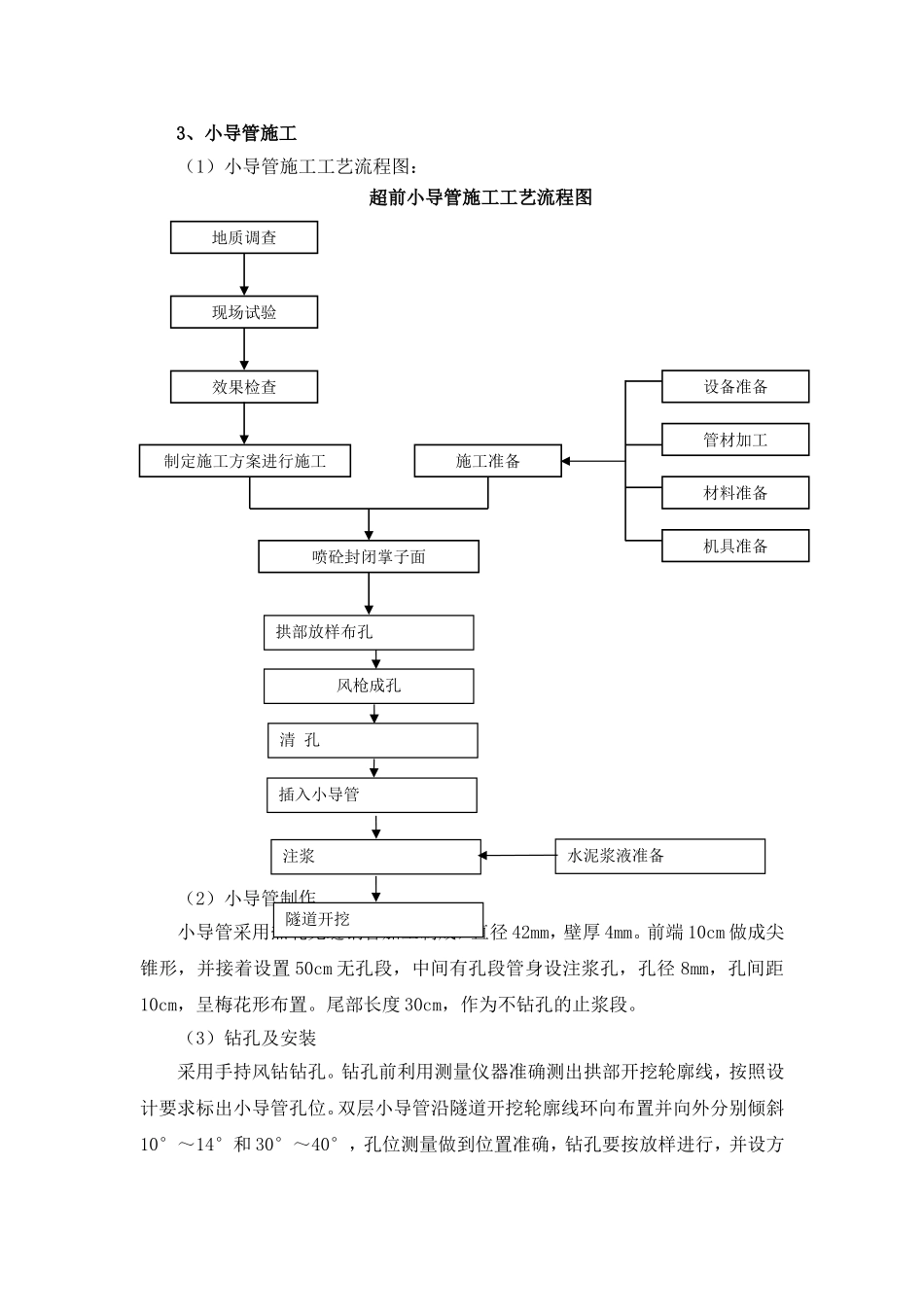

3、小导管施工(1)小导管施工工艺流程图:超前小导管施工工艺流程图(2)小导管制作小导管采用热轧无缝钢管加工制成,直径42mm,壁厚4mm
前端10cm做成尖锥形,并接着设置50cm无孔段,中间有孔段管身设注浆孔,孔径8mm,孔间距10cm,呈梅花形布置

尾部长度30cm,作为不钻孔的止浆段
