急流槽施工技术方案根据目前的工程进展情况及计划要求,我标段准备进行浆砌排水沟截水沟及边沟急流槽工程的施工
现报上施工技术方案
一、设计概况;当排水沟、边沟、截水沟内的水需要排入附近自然水沟或涵洞时设急流槽
急流槽采用C20混凝土现浇,为“U”型槽结构,混凝土厚10cm,急流槽部分采用1:2的坡度,急流槽较长时,每5~10m设一道伸缩缝,伸缩缝宽1cm,缝内用沥青麻筋填塞
急流槽上设1m宽50cm高的防滑台,防滑台水平间距不大于3m,出水部分设有4个消力坎分两排布置,防滑台和消力坎均采用C20混凝土现浇
边沟和急流槽的底部及两侧外壁铺设“二布一膜”防水土工布,外侧铺设高度为40cm
土工膜下铺设10cm的砂垫层
二、施工前的准备:1、已组织技术人员熟悉图纸及有关资料,已召开技术交底会
2、施工前首批原材料已进场,并检验合格
所用的原料来自具有一定规模的正规生产厂家,水泥每个批次都带有出厂合格证
3、大部分边沟已砌筑完毕,并得到监理工程师的认可
4、施工配合比已做出,并得到试验监理工程师的认可
5、人员安排:我项目部安排了经验丰富的施工队进行施工,并配有专业的质检工程师负责,以保证施工质量

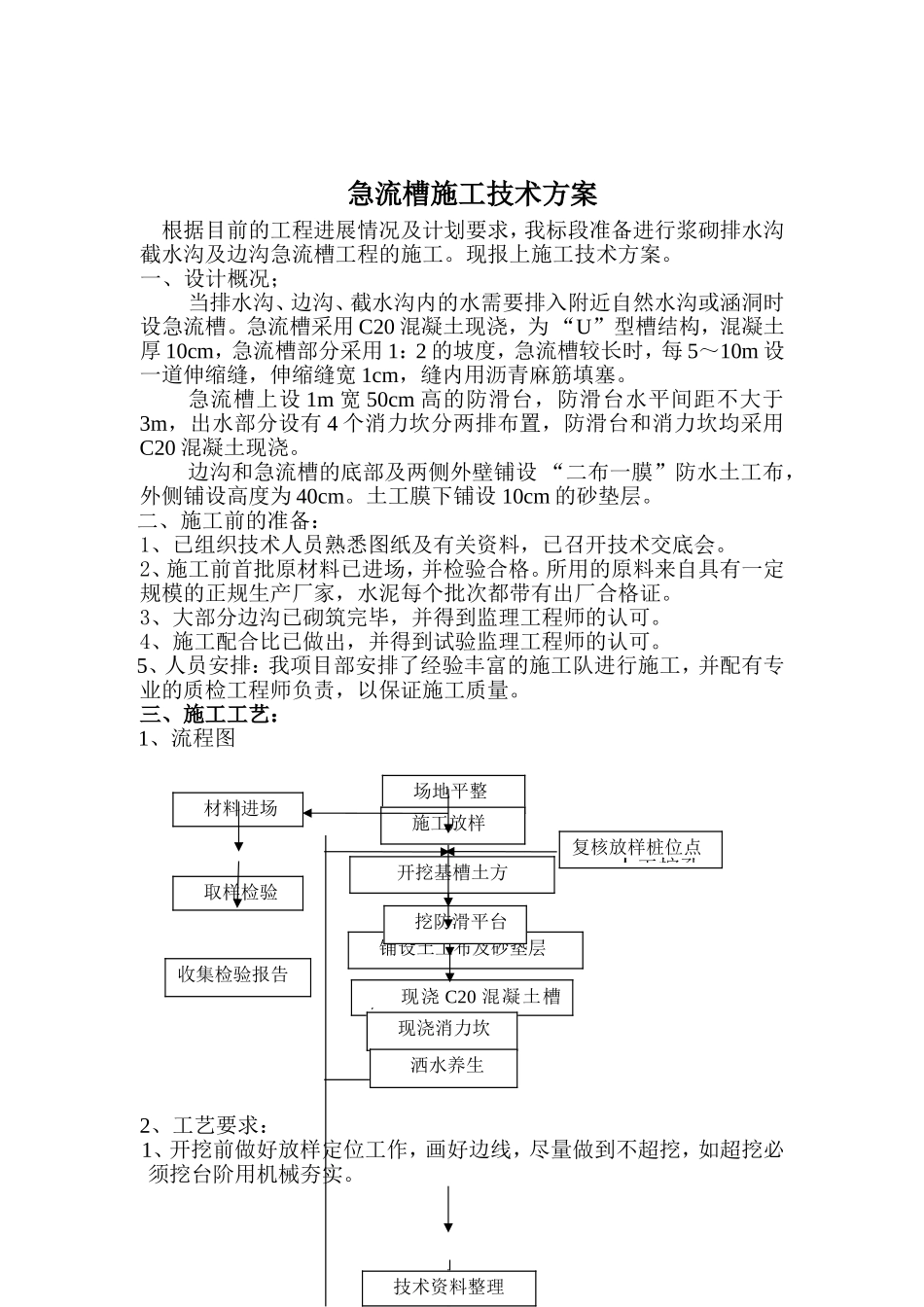

三、施工工艺:1、流程图2、工艺要求:1、开挖前做好放样定位工作,画好边线,尽量做到不超挖,如超挖必须挖台阶用机械夯实
场地平整施工放样开挖基槽土方铺设土工布及砂垫层现浇C20混凝土槽身现浇消力坎技术资料整理材料进场取样检验收集检验报告复核放样桩位点人工挖孔挖防滑平台洒水养生2、急流槽开挖及整修成型后,铺设“二布一膜”防水土工布

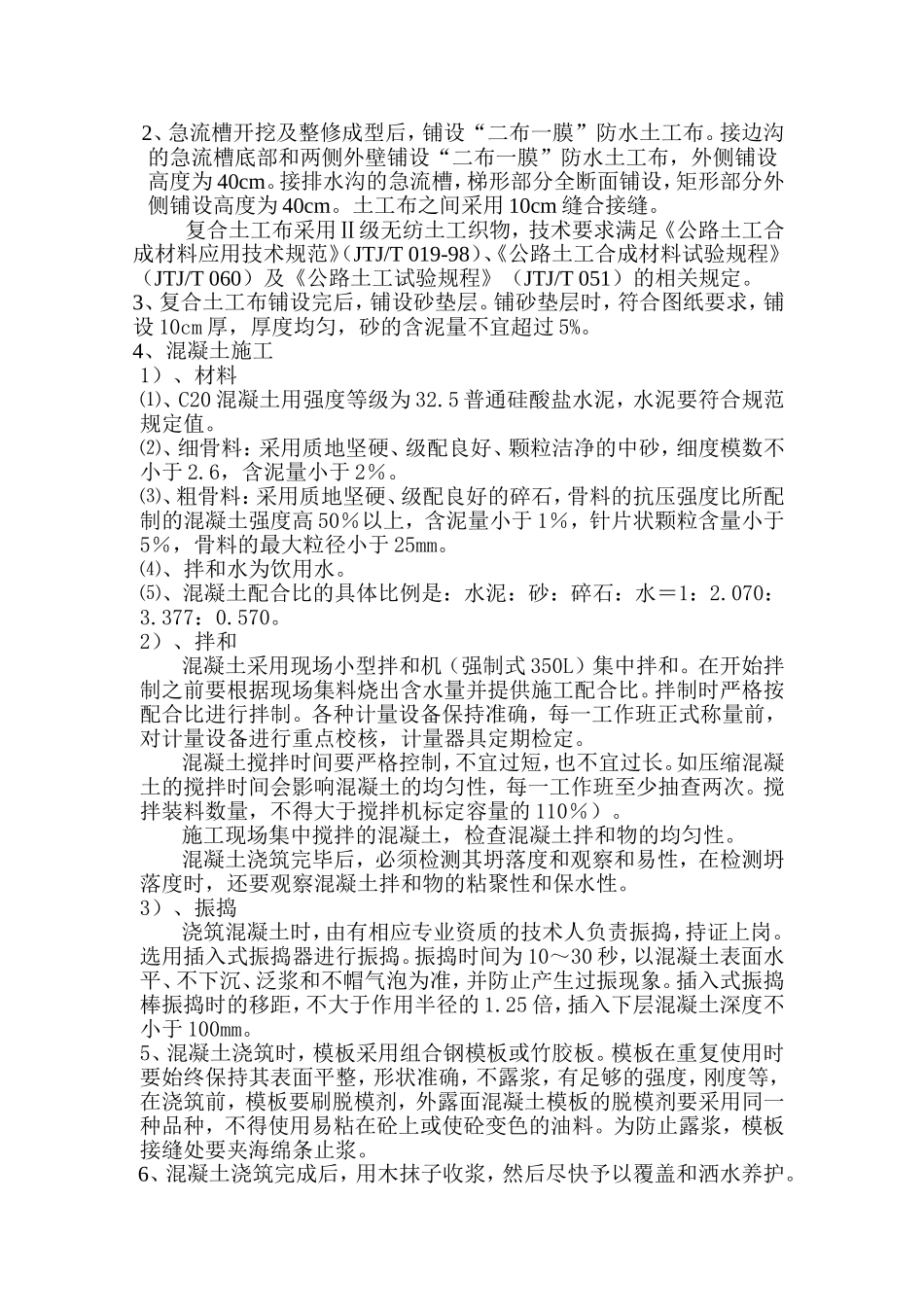

接边沟的急流槽底部和两侧外壁铺设“二布一膜”防水土工布,外侧铺设高度为40cm
接排水沟的急流槽,梯形部分全断面铺设,矩形部分外侧铺设高度为40cm
土工布之间采用10cm缝合接缝

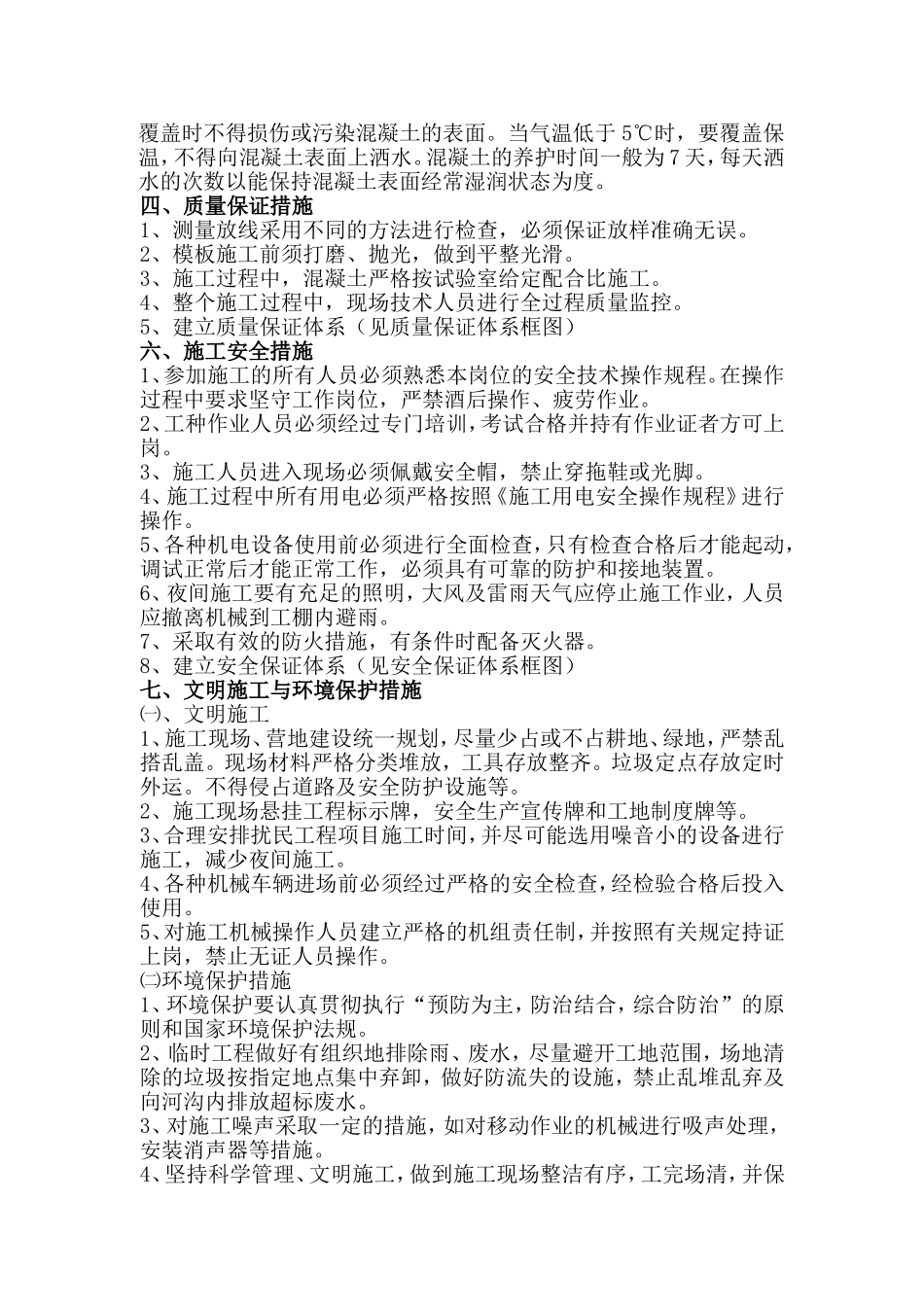

复合土工布采用Ⅱ级无纺土工织物,技术要求满足《公路土工合成材料应用技术规范》(JTJ
