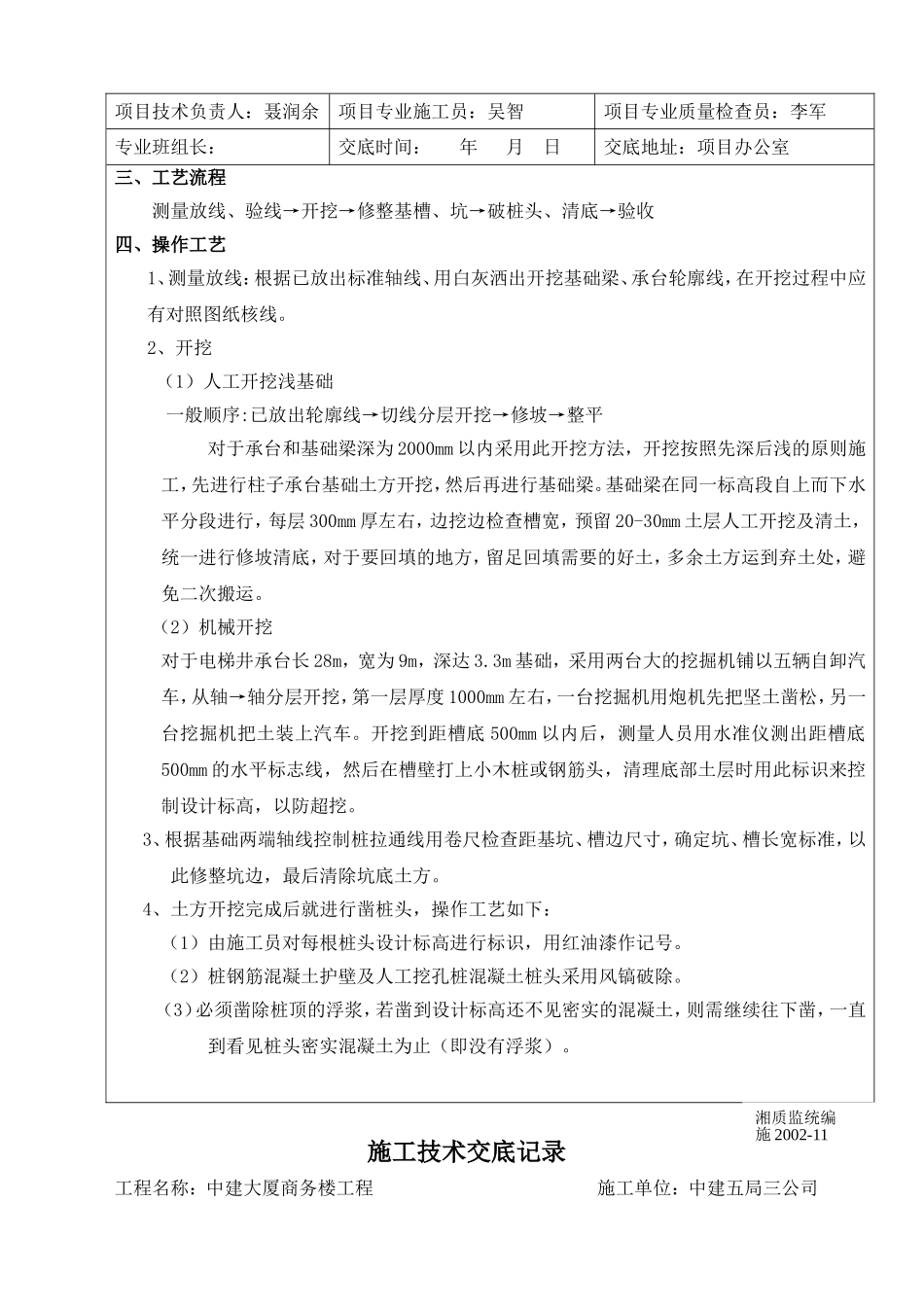

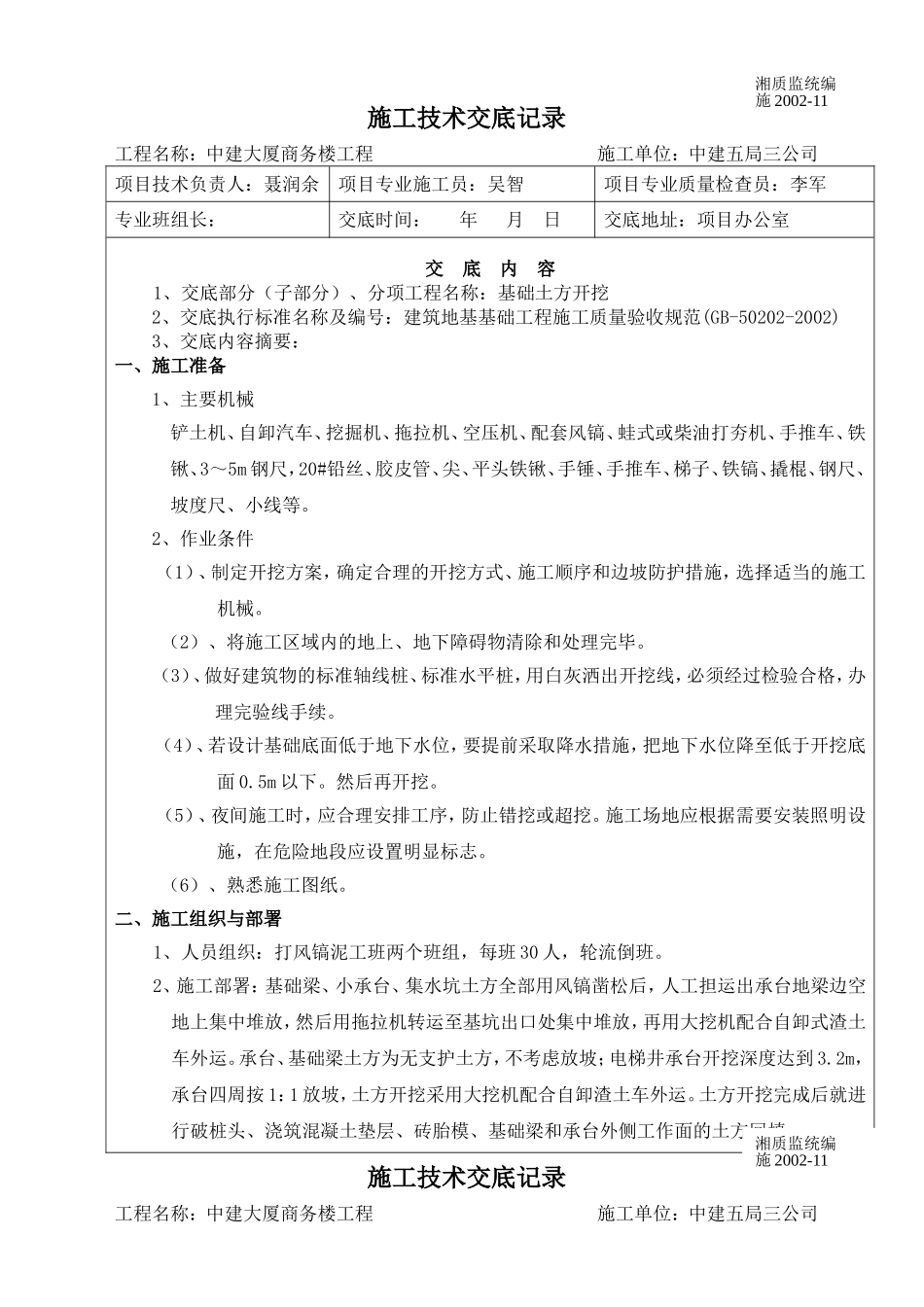

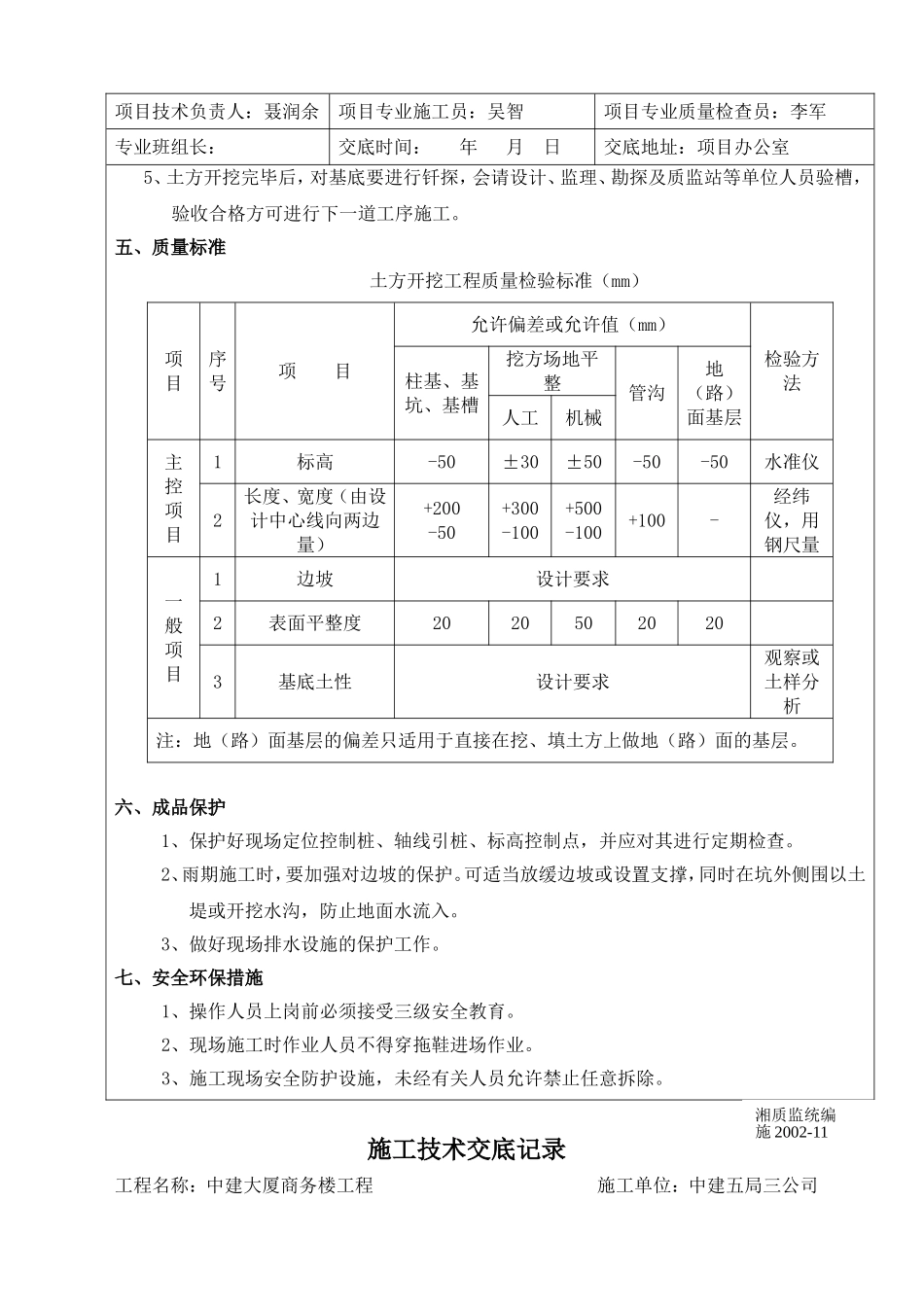

施工技术交底记录工程名称:中建大厦商务楼工程施工单位:中建五局三公司项目技术负责人:聂润余项目专业施工员:吴智项目专业质量检查员:李军专业班组长:交底时间:年月日交底地址:项目办公室交底内容1、交底部分(子部分)、分项工程名称:基础土方开挖2、交底执行标准名称及编号:建筑地基基础工程施工质量验收规范(GB-50202-2002)3、交底内容摘要:一、施工准备1、主要机械铲土机、自卸汽车、挖掘机、拖拉机、空压机、配套风镐、蛙式或柴油打夯机、手推车、铁锹、3~5m钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等
2、作业条件(1)、制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
(2)、将施工区域内的地上、地下障碍物清除和处理完毕
(3)、做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续
(4)、若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0
(5)、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
(6)、熟悉施工图纸
二、施工组织与部署1、人员组织:打风镐泥工班两个班组,每班30人,轮流倒班
2、施工部署:基础梁、小承台、集水坑土方全部用风镐凿松后,人工担运出承台地梁边空地上集中堆放,然后用拖拉机转运至基坑出口处集中堆放,再用大挖机配合自卸式渣土车外运
承台、基础梁土方为无支护土方,不考虑放坡;电梯井承台开挖深度达到3
2m,承台四周按1:1放坡,土方开挖采用大挖机配合自卸渣土车外运
土方开挖完成后就进行破桩头、浇筑混凝土垫层、砖胎模、基础梁和承台外侧工作面的土方回填
施工技术交底记录工程名称:中建大厦商务楼工程施工单位:中建五局三公司湘质监统编施2002-11
