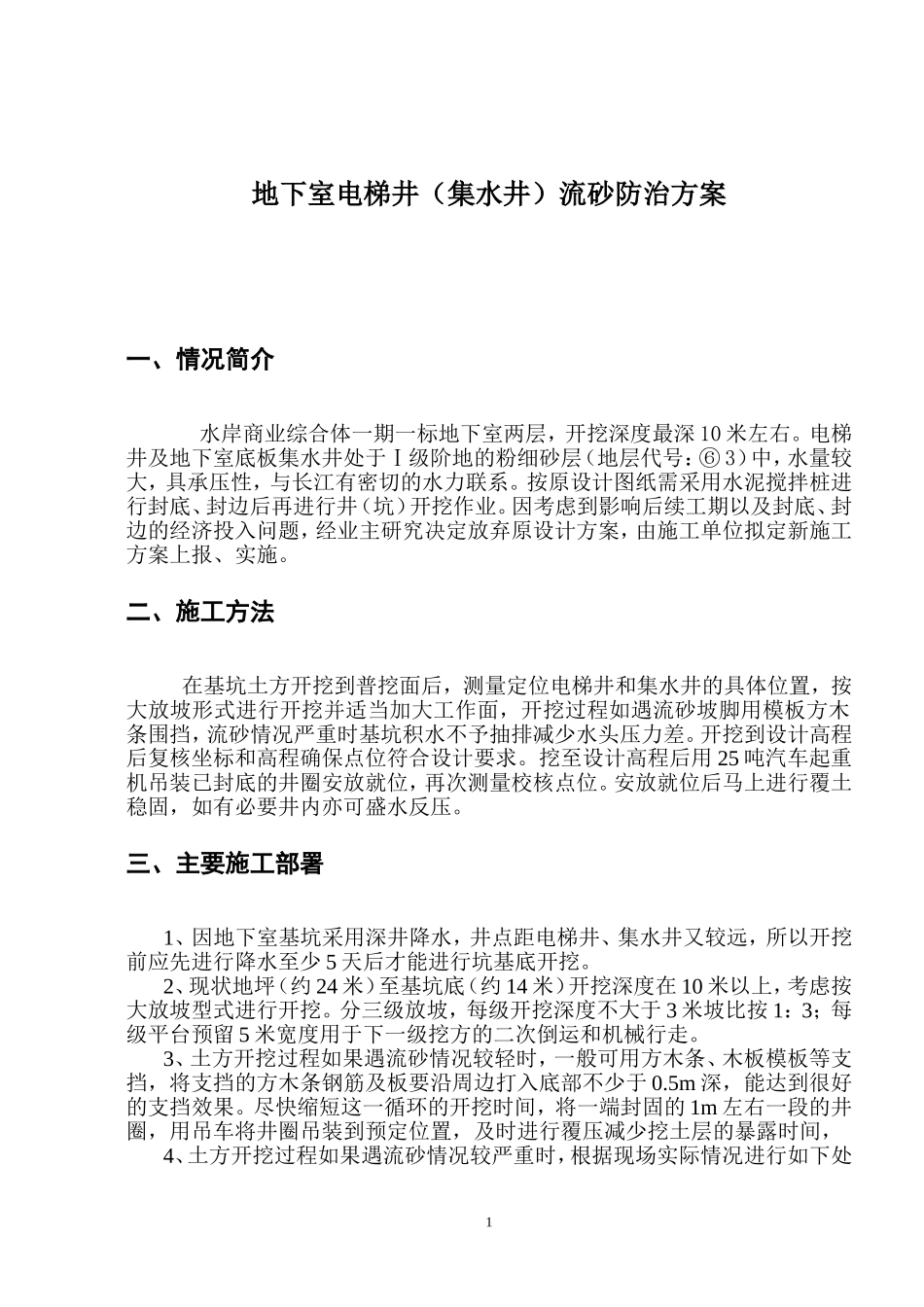

地下室电梯井(集水井)流砂防治方案一、情况简介水岸商业综合体一期一标地下室两层,开挖深度最深10米左右
电梯井及地下室底板集水井处于Ⅰ级阶地的粉细砂层(地层代号:⑥3)中,水量较大,具承压性,与长江有密切的水力联系
按原设计图纸需采用水泥搅拌桩进行封底、封边后再进行井(坑)开挖作业
因考虑到影响后续工期以及封底、封边的经济投入问题,经业主研究决定放弃原设计方案,由施工单位拟定新施工方案上报、实施
二、施工方法在基坑土方开挖到普挖面后,测量定位电梯井和集水井的具体位置,按大放坡形式进行开挖并适当加大工作面,开挖过程如遇流砂坡脚用模板方木条围挡,流砂情况严重时基坑积水不予抽排减少水头压力差
开挖到设计高程后复核坐标和高程确保点位符合设计要求
挖至设计高程后用25吨汽车起重机吊装已封底的井圈安放就位,再次测量校核点位
安放就位后马上进行覆土稳固,如有必要井内亦可盛水反压
三、主要施工部署1、因地下室基坑采用深井降水,井点距电梯井、集水井又较远,所以开挖前应先进行降水至少5天后才能进行坑基底开挖
2、现状地坪(约24米)至基坑底(约14米)开挖深度在10米以上,考虑按大放坡型式进行开挖
分三级放坡,每级开挖深度不大于3米坡比按1:3;每级平台预留5米宽度用于下一级挖方的二次倒运和机械行走
3、土方开挖过程如果遇流砂情况较轻时,一般可用方木条、木板模板等支挡,将支挡的方木条钢筋及板要沿周边打入底部不少于0
5m深,能达到很好的支挡效果
尽快缩短这一循环的开挖时间,将一端封固的1m左右一段的井圈,用吊车将井圈吊装到预定位置,及时进行覆压减少挖土层的暴露时间,4、土方开挖过程如果遇流砂情况较严重时,根据现场实际情况进行如下处1理:(1)、降水利用基坑内已有降水井,扩大降水范围和深度,将地下水位尽量降低,将大大减少地下水对细砂,粉砂的侧压力,降低流砂坍塌
(2)、采用水下挖土(不排水挖土)
