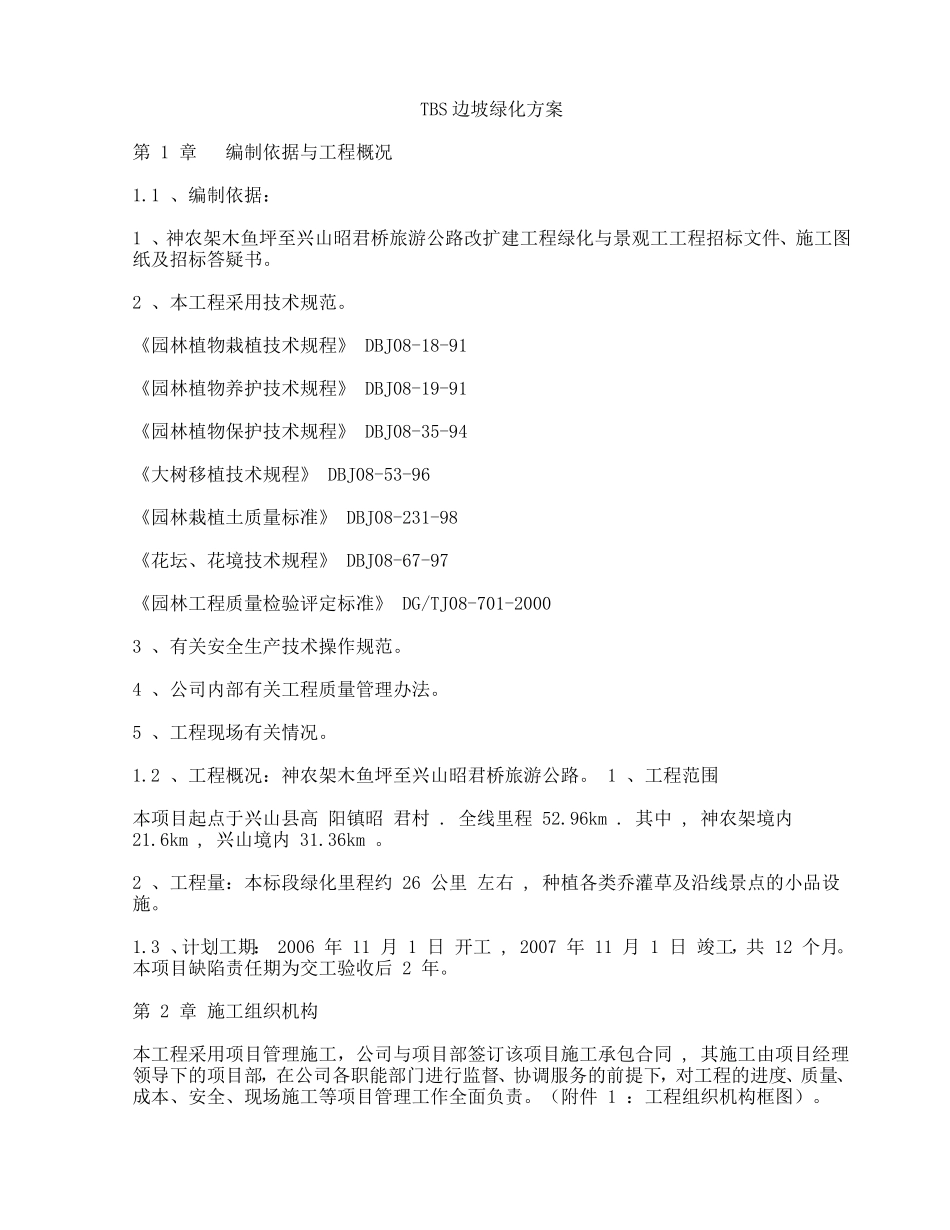

TBS边坡绿化方案第1章编制依据与工程概况1
1、编制依据:1、神农架木鱼坪至兴山昭君桥旅游公路改扩建工程绿化与景观工工程招标文件、施工图纸及招标答疑书
2、本工程采用技术规范
《园林植物栽植技术规程》DBJ08-18-91《园林植物养护技术规程》DBJ08-19-91《园林植物保护技术规程》DBJ08-35-94《大树移植技术规程》DBJ08-53-96《园林栽植土质量标准》DBJ08-231-98《花坛、花境技术规程》DBJ08-67-97《园林工程质量检验评定标准》DG/TJ08-701-20003、有关安全生产技术操作规范
4、公司内部有关工程质量管理办法
5、工程现场有关情况
2、工程概况:神农架木鱼坪至兴山昭君桥旅游公路
1、工程范围本项目起点于兴山县高阳镇昭君村
全线里程52
其中,神农架境内21
6km,兴山境内31
2、工程量:本标段绿化里程约26公里左右,种植各类乔灌草及沿线景点的小品设施
3、计划工期:2006年11月1日开工,2007年11月1日竣工,共12个月
本项目缺陷责任期为交工验收后2年
第2章施工组织机构本工程采用项目管理施工,公司与项目部签订该项目施工承包合同,其施工由项目经理领导下的项目部,在公司各职能部门进行监督、协调服务的前提下,对工程的进度、质量、成本、安全、现场施工等项目管理工作全面负责
(附件1:工程组织机构框图)

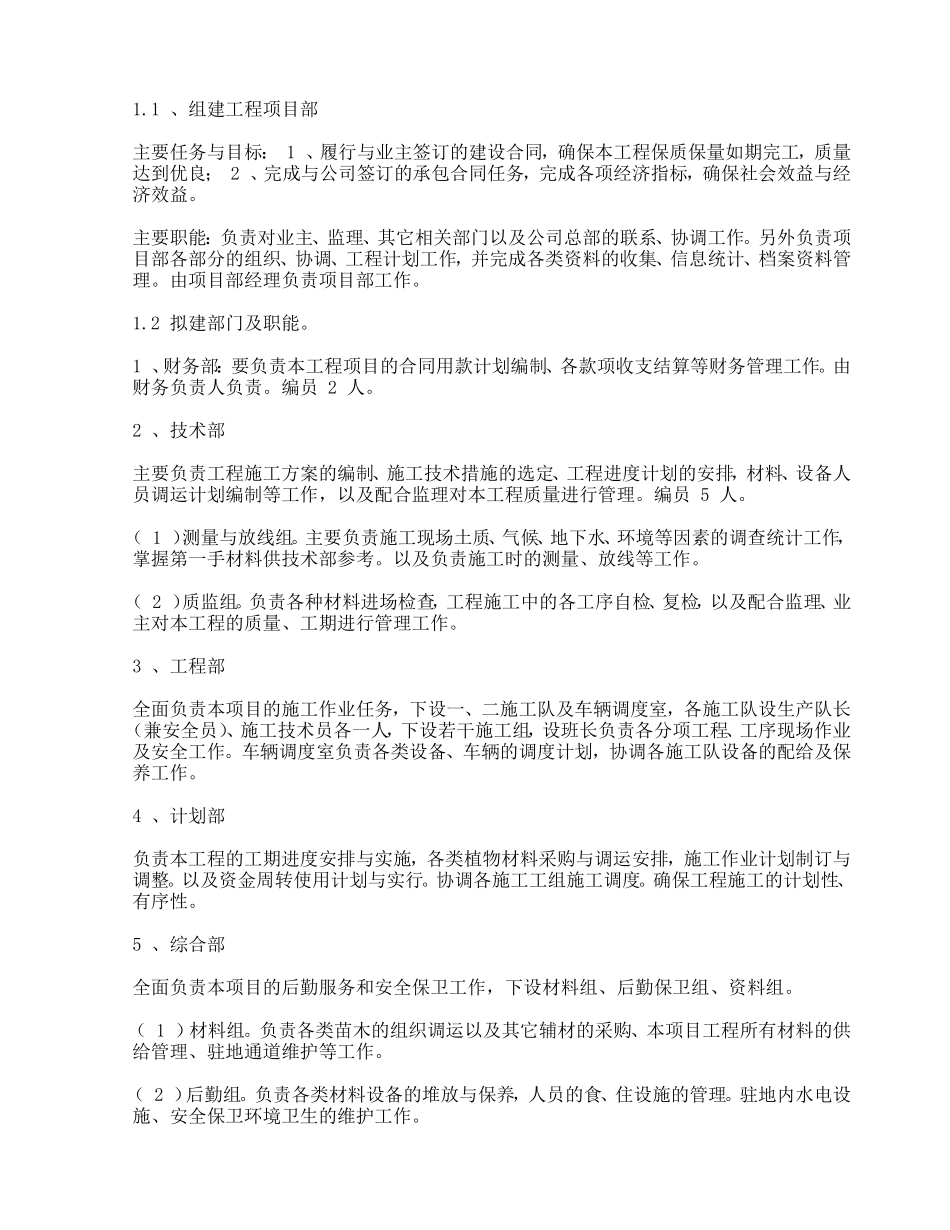

1、组建工程项目部主要任务与目标:1、履行与业主签订的建设合同,确保本工程保质保量如期完工,质量达到优良;2、完成与公司签订的承包合同任务,完成各项经济指标,确保社会效益与经济效益
主要职能:负责对业主、监理、其它相关部门以及公司总部的联系、协调工作
另外负责项目部各部分的组织、协调、工程计划工作,并完成各类资料的收集、信息统计、档案资料管理

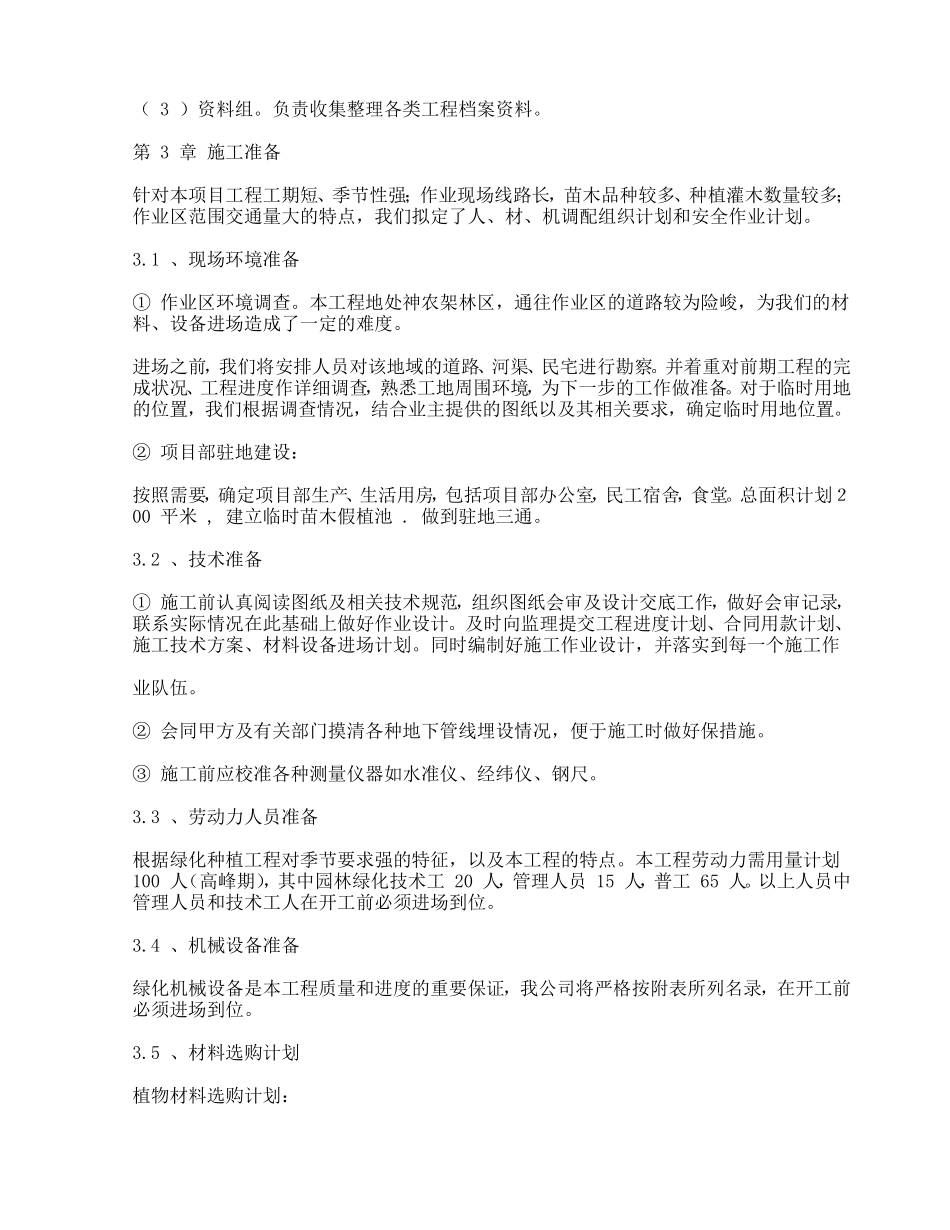

由项目部经理负责项目部工作
