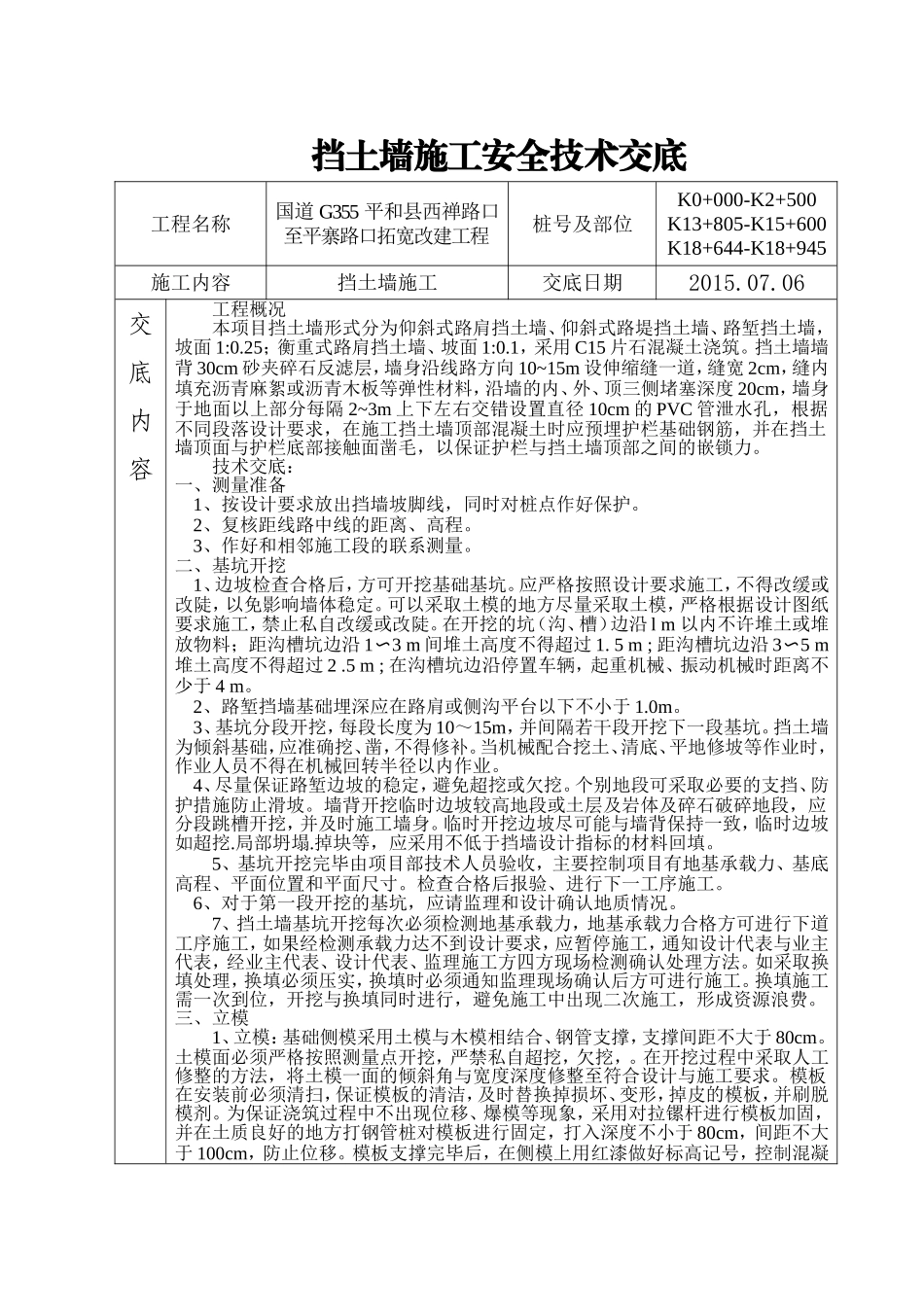

挡土墙施工安全技术交底工程名称国道G355平和县西禅路口至平寨路口拓宽改建工程桩号及部位K0+000-K2+500K13+805-K15+600K18+644-K18+945施工内容挡土墙施工交底日期2015
06交底内容工程概况本项目挡土墙形式分为仰斜式路肩挡土墙、仰斜式路堤挡土墙、路堑挡土墙,坡面1:0
25;衡重式路肩挡土墙、坡面1:0
1,采用C15片石混凝土浇筑
挡土墙墙背30cm砂夹碎石反滤层,墙身沿线路方向10~15m设伸缩缝一道,缝宽2cm,缝内填充沥青麻絮或沥青木板等弹性材料,沿墙的内、外、顶三侧堵塞深度20cm,墙身于地面以上部分每隔2~3m上下左右交错设置直径10cm的PVC管泄水孔,根据不同段落设计要求,在施工挡土墙顶部混凝土时应预埋护栏基础钢筋,并在挡土墙顶面与护栏底部接触面凿毛,以保证护栏与挡土墙顶部之间的嵌锁力
技术交底:一、测量准备1、按设计要求放出挡墙坡脚线,同时对桩点作好保护
2、复核距线路中线的距离、高程
3、作好和相邻施工段的联系测量
二、基坑开挖1、边坡检查合格后,方可开挖基础基坑
应严格按照设计要求施工,不得改缓或改陡,以免影响墙体稳定
可以采取土模的地方尽量采取土模,严格根据设计图纸要求施工,禁止私自改缓或改陡
在开挖的坑(沟、槽)边沿lm以内不许堆土或堆放物料;距沟槽坑边沿1〜3m间堆土高度不得超过1
5m;距沟槽坑边沿3〜5m堆土高度不得超过2
5m;在沟槽坑边沿停置车辆,起重机械、振动机械时距离不少于4m
2、路堑挡墙基础埋深应在路肩或侧沟平台以下不小于1
3、基坑分段开挖,每段长度为10~15m,并间隔若干段开挖下一段基坑
挡土墙为倾斜基础,应准确挖、凿,不得修补
当机械配合挖土、清底、平地修坡等作业时,作业人员不得在机械回转半径以内作业
4、尽量保证路堑边坡的稳定,避免超挖或欠挖

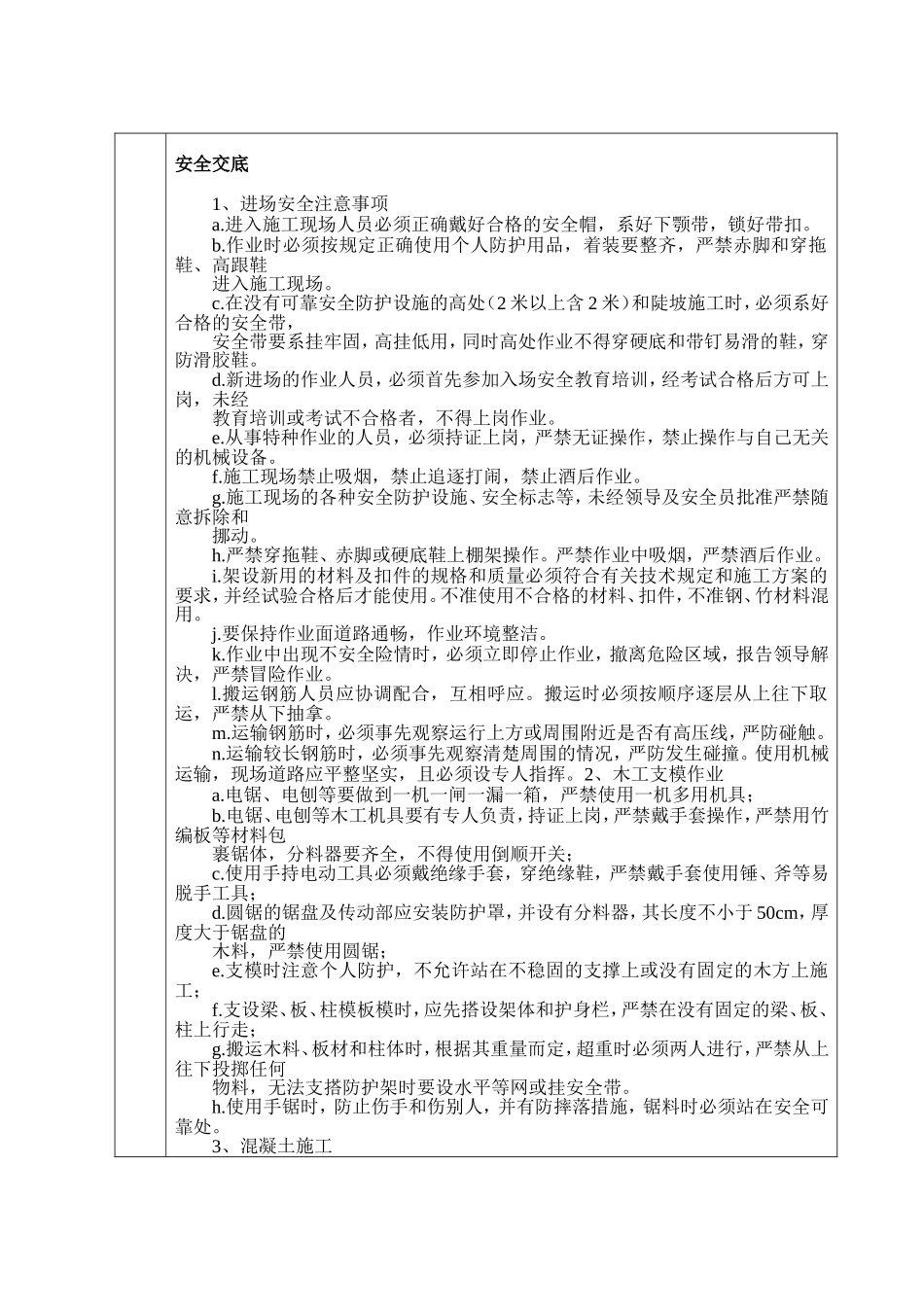

个别地段可采取必要的支挡、
