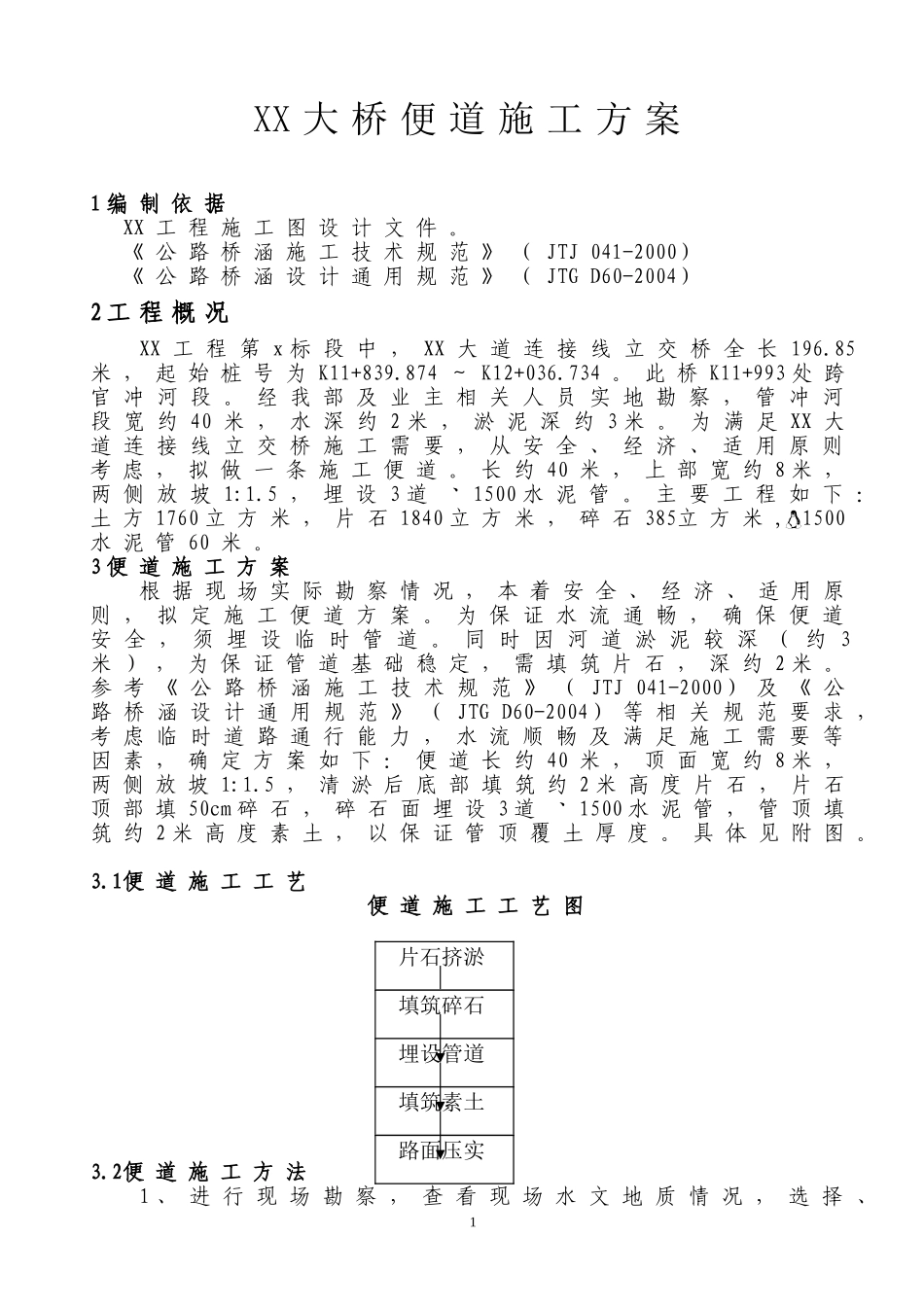

XX大桥便道施工方案1编制依据XX工程施工图设计文件
《公路桥涵施工技术规范》(JTJ041-2000)《公路桥涵设计通用规范》(JTGD60-2004)2工程概况XX工程第x标段中,XX大道连接线立交桥全长196
85米,起始桩号为K11+839
874~K12+036
此桥K11+993处跨官冲河段
经我部及业主相关人员实地勘察,管冲河段宽约40米,水深约2米,淤泥深约3米
为满足XX大道连接线立交桥施工需要,从安全、经济、适用原则考虑,拟做一条施工便道
长约40米,上部宽约8米,两侧放坡1:1
5,埋设3道1500水泥管
主要工程如下:土方1760立方米,片石1840立方米,碎石385立方米,1500水泥管60米
3便道施工方案根据现场实际勘察情况,本着安全、经济、适用原则,拟定施工便道方案
为保证水流通畅,确保便道安全,须埋设临时管道
同时因河道淤泥较深(约3米),为保证管道基础稳定,需填筑片石,深约2米
参考《公路桥涵施工技术规范》(JTJ041-2000)及《公路桥涵设计通用规范》(JTGD60-2004)等相关规范要求,考虑临时道路通行能力,水流顺畅及满足施工需要等因素,确定方案如下:便道长约40米,顶面宽约8米,两侧放坡1:1
5,清淤后底部填筑约2米高度片石,片石顶部填50cm碎石,碎石面埋设3道1500水泥管,管顶填筑约2米高度素土,以保证管顶覆土厚度
1便道施工工艺便道施工工艺图3
2便道施工方法1、进行现场勘察,查看现场水文地质情况,选择、1片石挤淤填筑碎石埋设管道填筑素土路面压实准备好合适的材料、机械
2、根据图纸、道路尺寸等进行测量放样,确定出道路位置
3、先进行片石挤淤,片石填筑完成后,填筑碎石,碎石填筑完成后,进行管道埋设,完成后进行素土填筑,及时进行压实,以保证路面符合通行要求

3便道注意事项1、片石挤淤时
