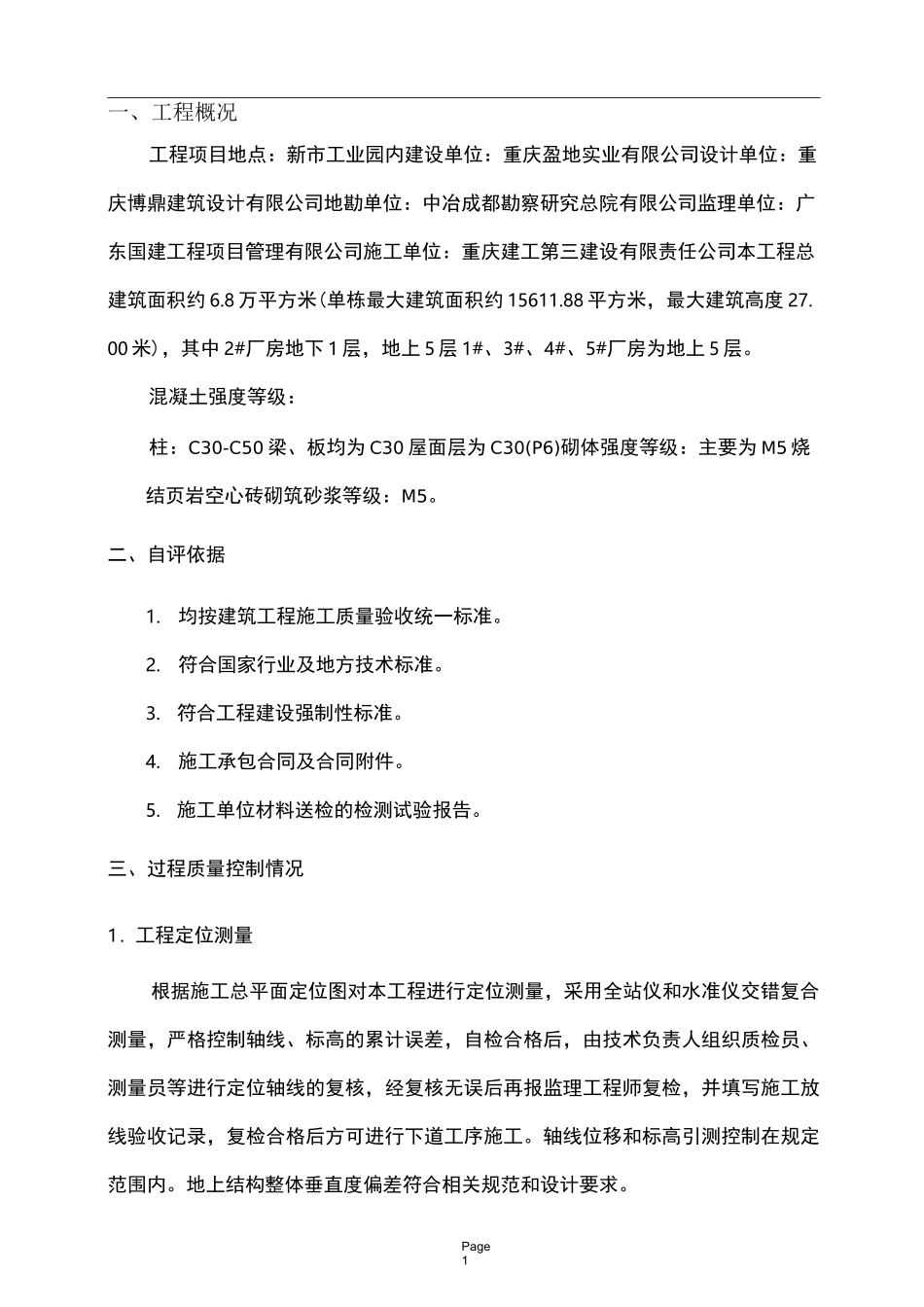

长寿区智能化产业基地建设项目一期工程B区(1-5#厂房)主体结构工程验收自评报告重庆建工第三建设有限责任公司二零一九年二月二十二日Page1一、工程概况工程项目地点:新市工业园内建设单位:重庆盈地实业有限公司设计单位:重庆博鼎建筑设计有限公司地勘单位:中冶成都勘察研究总院有限公司监理单位:广东国建工程项目管理有限公司施工单位:重庆建工第三建设有限责任公司本工程总建筑面积约6
8万平方米(单栋最大建筑面积约15611
88平方米,最大建筑高度27
00米),其中2#厂房地下1层,地上5层1#、3#、4#、5#厂房为地上5层
混凝土强度等级:柱:C30-C50梁、板均为C30屋面层为C30(P6)砌体强度等级:主要为M5烧结页岩空心砖砌筑砂浆等级:M5
二、自评依据1
均按建筑工程施工质量验收统一标准
符合国家行业及地方技术标准
符合工程建设强制性标准
施工承包合同及合同附件
施工单位材料送检的检测试验报告
三、过程质量控制情况1.工程定位测量根据施工总平面定位图对本工程进行定位测量,采用全站仪和水准仪交错复合测量,严格控制轴线、标高的累计误差,自检合格后,由技术负责人组织质检员、测量员等进行定位轴线的复核,经复核无误后再报监理工程师复检,并填写施工放线验收记录,复检合格后方可进行下道工序施工
轴线位移和标高引测控制在规定范围内
地上结构整体垂直度偏差符合相关规范和设计要求

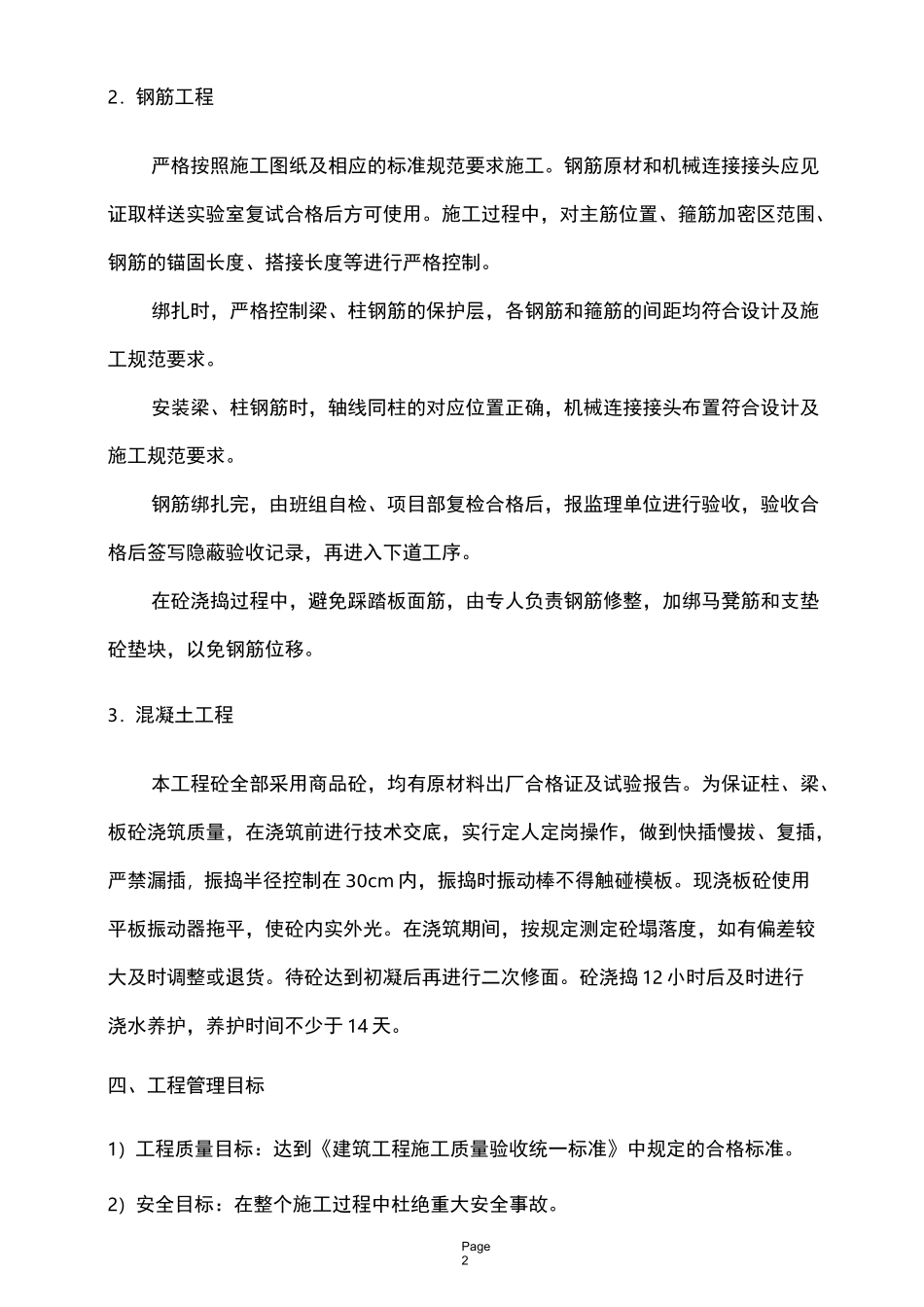

Page22.钢筋工程严格按照施工图纸及相应的标准规范要求施工
钢筋原材和机械连接接头应见证取样送实验室复试合格后方可使用
施工过程中,对主筋位置、箍筋加密区范围、钢筋的锚固长度、搭接长度等进行严格控制
绑扎时,严格控制梁、柱钢筋的保护层,各钢筋和箍筋的间距均符合设计及施工规范要求
安装梁、柱钢筋时,轴线同柱的对应位置正确,机械连接接头布置符合设计及施工规范要求
钢筋绑扎完,由班组自检、项目
