1中铁二局股份有限公司城通公司1
前言城市轨道交通在城市交通中的作用越来越明显
盾构法作为常规施工方法,在地铁隧道施工中占的比例也越来越高,特别是全国新一轮城市轨道交通的发展,长距离隧道和盾构法施工将成为常态,而在长距离隧道施工中,盾构机过风井等短距离构筑物的工况也将越来越多,如何确保盾构机安全顺利的通过将是一个施工难点
中铁二局东莞市城市快速轨道交通R2线2303B标榴花公园站~下桥站区间单线长约2857
121m,采用盾构法施工,在区间799米处设有一座28
8m长中间风井
通过浇筑混凝土导台安装导轨,全/半环管片拼装、钢管支撑等措施,使盾构快速安全准确的穿越风井,很好的解决了盾构机短距离过站的施工难点
1适用性强:适用于盾构机快速通过风井等构筑物
2操作性强:工序简单,操作方便
3安全可靠:与常规盾构拆卸吊装组装再始发过井相比,盾构空推及二次始发时安全性得到了极大提高
4经济性高:与常规盾构拆卸吊装组装再始发过井相比,工期短,经济节约
适用范围适用于盾构机快速通过中间风井等构筑物
工艺原理根据工况,盾构机通过中间风井采用空推过站方式进行,即先行在中间风井底板上施工混凝土导台(一般情况下,底板距离轨面较低,需回填素砼),盾构机到达时通过空推并拼装管片方式过站
管片拼装采用通缝拼装方式,为确保后续管片拆除时安全,管片拼装点位选择在12点,采用全环拼装+半环拼装方式,其中管片半环拼装即仅拼装A1、A2、A3块
为保证管片稳定在半环拼装处采用3根C325mm,=14mm钢管支撑进行支撑,钢管支撑在两端全环拼装的管片B1、B2、K块中部
为保证盾构在中间风井的二次始发正常,盾构机出洞时的9环管片采用全环拼装,其余采用半环拼装

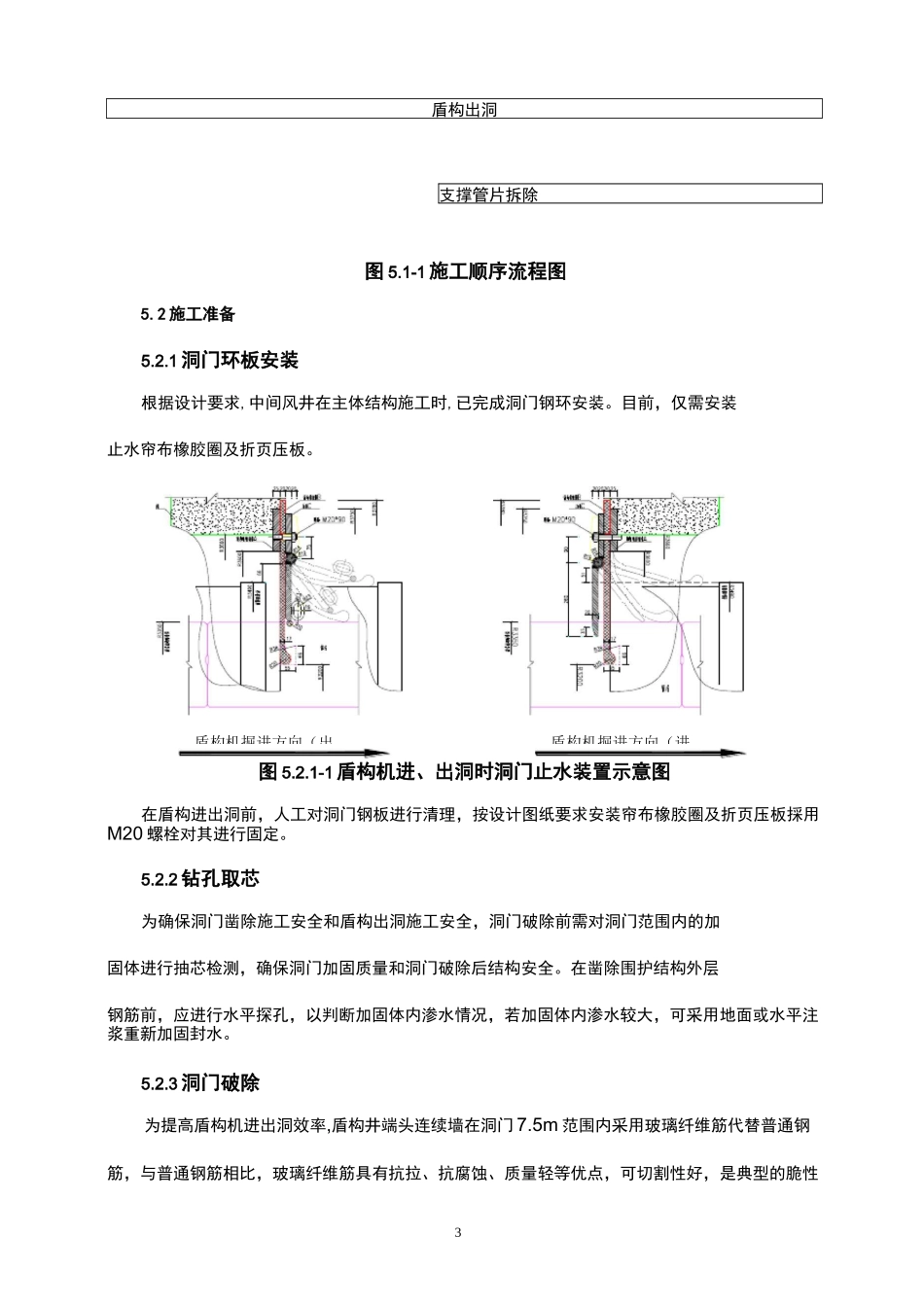

施工工艺流程及操作要点5
1施工流程盾构机过中间风井是指从盾构机顺利贯通进入中间风井(进洞)到盾构从风井二次始发
