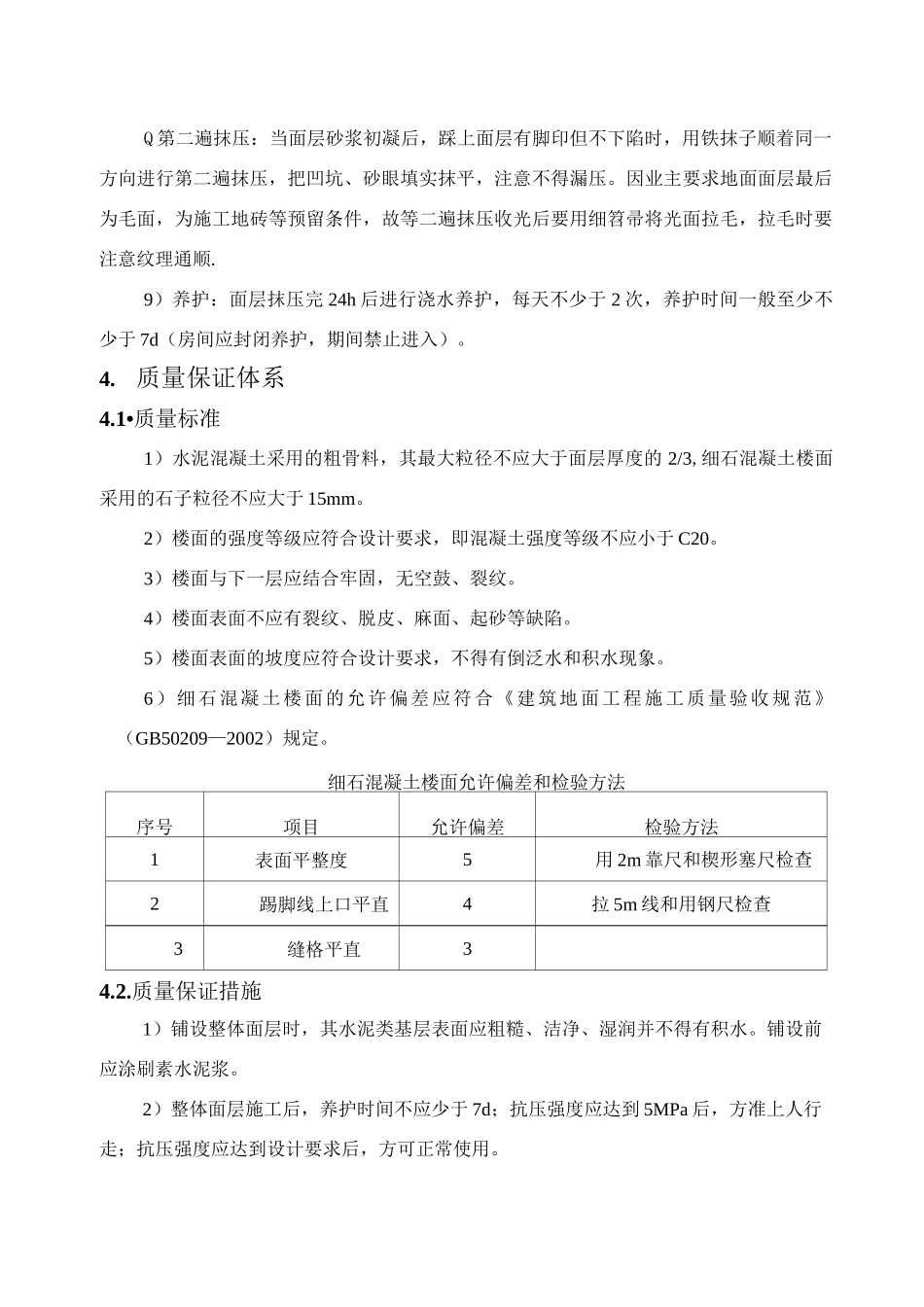

成品保护措施4金地塞拉维花园(A909-0138地块)施工总承包工程[楼面找平层施工方案]E3中建三局建设工程股份有限公司Q第二遍抹压:当面层砂浆初凝后,踩上面层有脚印但不下陷时,用铁抹子顺着同一方向进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压
因业主要求地面面层最后为毛面,为施工地砖等预留条件,故等二遍抹压收光后要用细笤帚将光面拉毛,拉毛时要注意纹理通顺
9)养护:面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般至少不少于7d(房间应封闭养护,期间禁止进入)
质量保证体系4
1•质量标准1)水泥混凝土采用的粗骨料,其最大粒径不应大于面层厚度的2/3,细石混凝土楼面采用的石子粒径不应大于15mm
2)楼面的强度等级应符合设计要求,即混凝土强度等级不应小于C20
3)楼面与下一层应结合牢固,无空鼓、裂纹
4)楼面表面不应有裂纹、脱皮、麻面、起砂等缺陷
5)楼面表面的坡度应符合设计要求,不得有倒泛水和积水现象
6)细石混凝土楼面的允许偏差应符合《建筑地面工程施工质量验收规范》(GB50209—2002)规定
细石混凝土楼面允许偏差和检验方法序号项目允许偏差检验方法1表面平整度5用2m靠尺和楔形塞尺检查2踢脚线上口平直4拉5m线和用钢尺检查3缝格平直34
质量保证措施1)铺设整体面层时,其水泥类基层表面应粗糙、洁净、湿润并不得有积水
铺设前应涂刷素水泥浆
2)整体面层施工后,养护时间不应少于7d;抗压强度应达到5MPa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用
金地塞拉维花园(A909-0138地块)施工总承包工程[
