回风巷过顶板破碎带及断层需要怎么做
根据4101采面顺槽所接露的断层的断煤交线延伸方位预推4103回风巷,受该断层影响4103回风巷在距开口点480米处开始顶板及两帮压力较大,工作面顶板破碎,两帮出现片帮现象,为确保过顶板破碎带及断层期间安全施工,我们需要哪些安全技术措施呢
今天小编为大家带来了一些相关知识,下面我们一起来看看吧

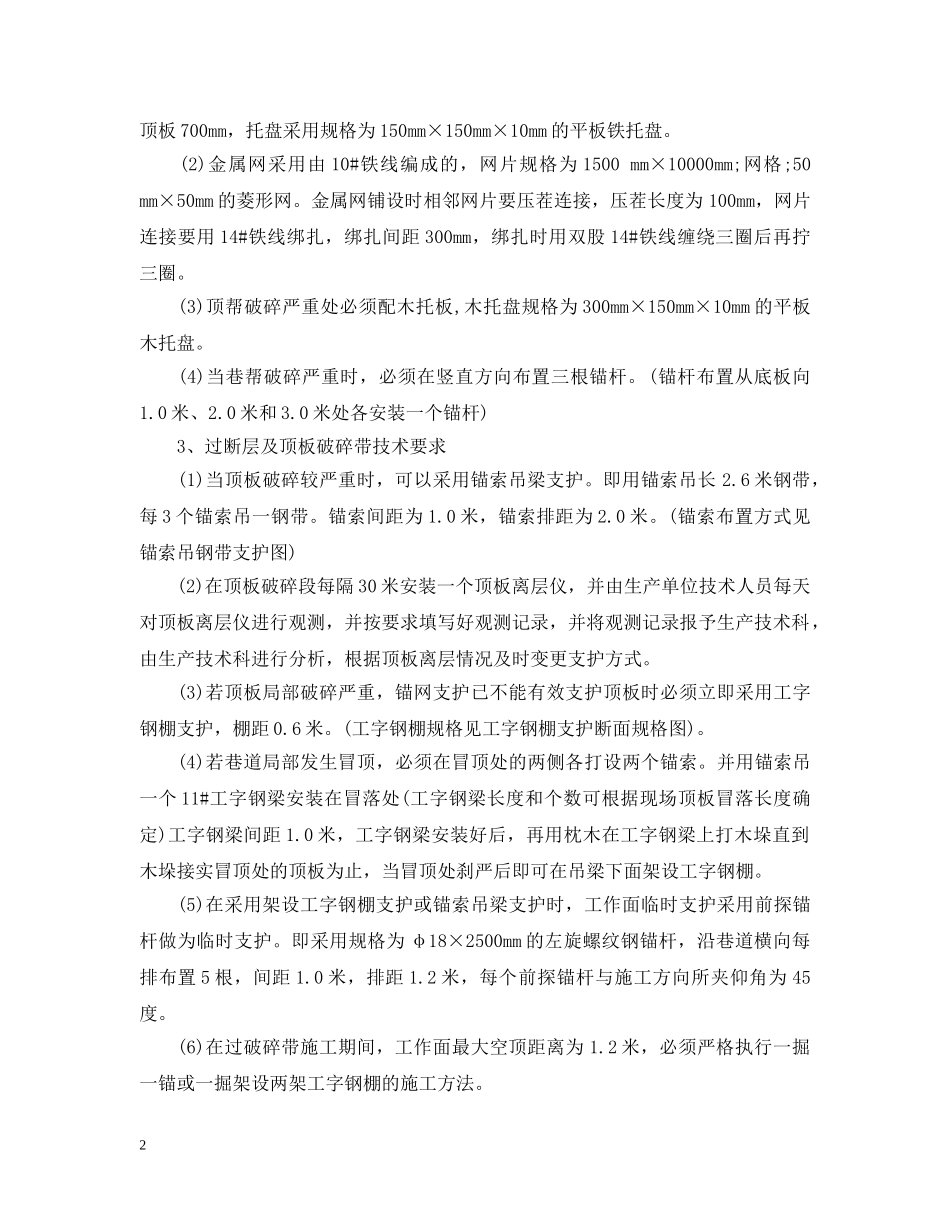

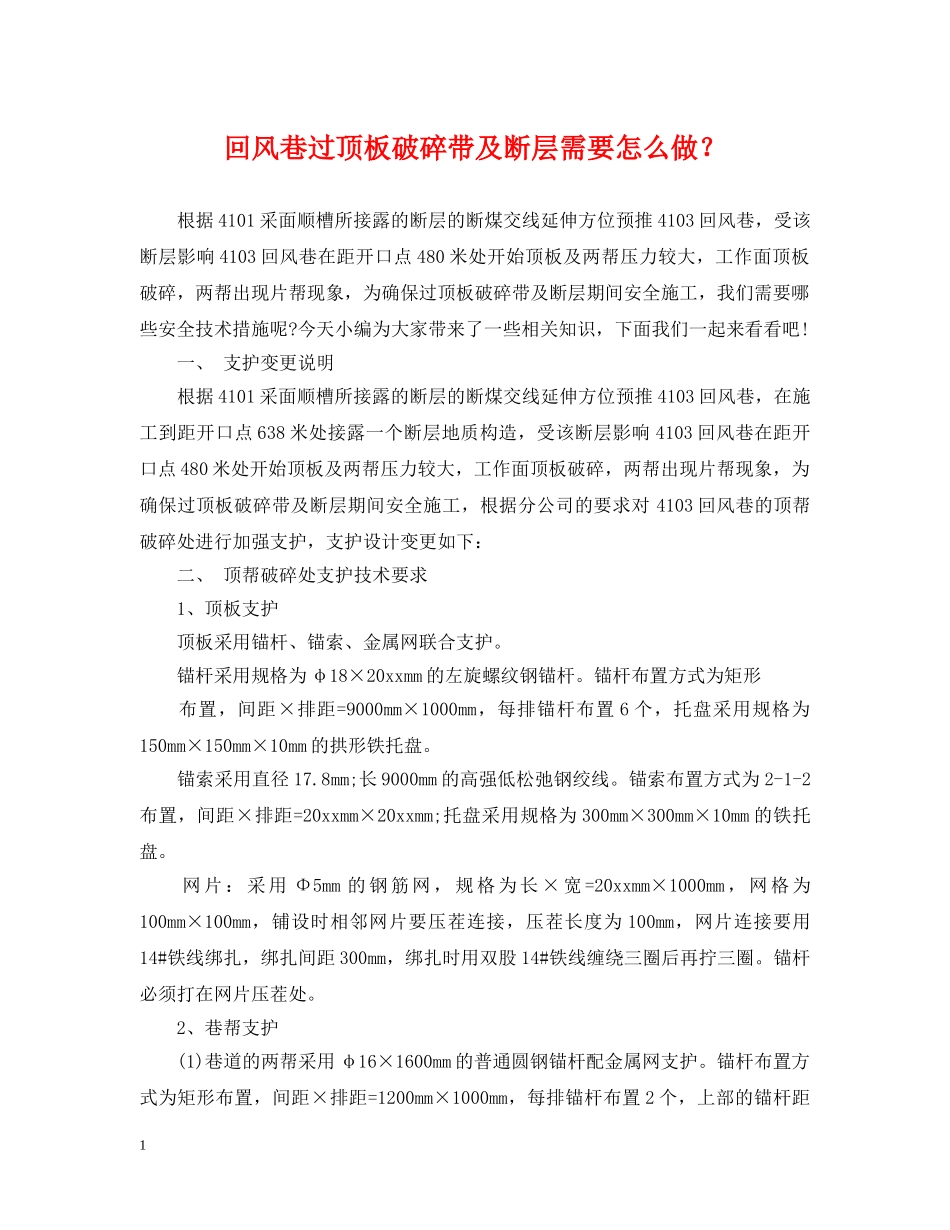

一、支护变更说明根据4101采面顺槽所接露的断层的断煤交线延伸方位预推4103回风巷,在施工到距开口点638米处接露一个断层地质构造,受该断层影响4103回风巷在距开口点480米处开始顶板及两帮压力较大,工作面顶板破碎,两帮出现片帮现象,为确保过顶板破碎带及断层期间安全施工,根据分公司的要求对4103回风巷的顶帮破碎处进行加强支护,支护设计变更如下:二、顶帮破碎处支护技术要求1、顶板支护顶板采用锚杆、锚索、金属网联合支护
锚杆采用规格为φ18×20xxmm的左旋螺纹钢锚杆
锚杆布置方式为矩形布置,间距×排距=9000mm×1000mm,每排锚杆布置6个,托盘采用规格为150mm×150mm×10mm的拱形铁托盘
锚索采用直径17
8mm;长9000mm的高强低松弛钢绞线
锚索布置方式为2-1-2布置,间距×排距=20xxmm×20xxmm;托盘采用规格为300mm×300mm×10mm的铁托盘
网片:采用Φ5mm的钢筋网,规格为长×宽=20xxmm×1000mm,网格为100mm×100mm,铺设时相邻网片要压茬连接,压茬长度为100mm,网片连接要用14#铁线绑扎,绑扎间距300mm,绑扎时用双股14#铁线缠绕三圈后再拧三圈

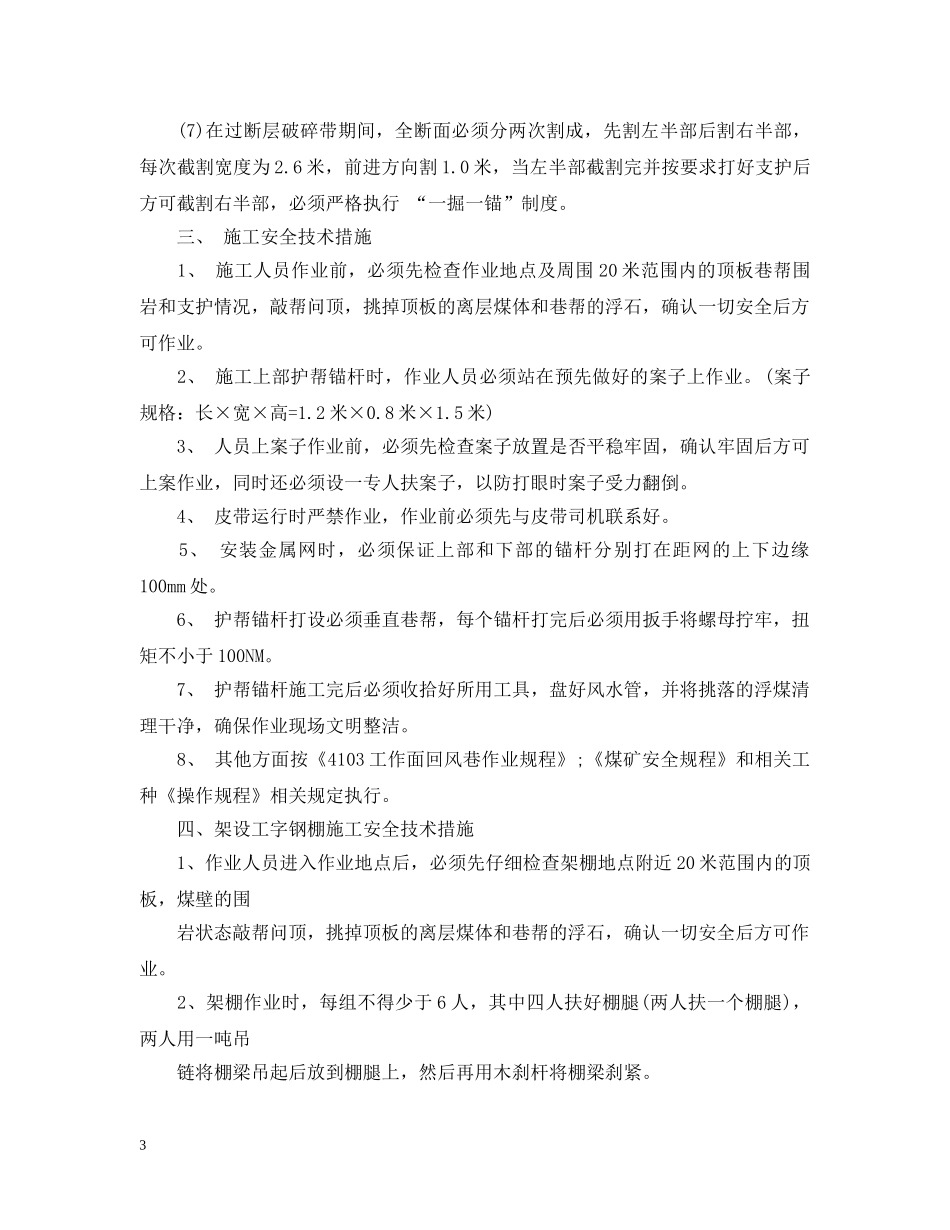

锚杆必须打在网片压茬处
2、巷帮支护(1)巷道的两帮采用φ16×1600mm的普通圆钢锚杆配金属网支护
锚杆布置方式为矩形布置,间距×排距=1
