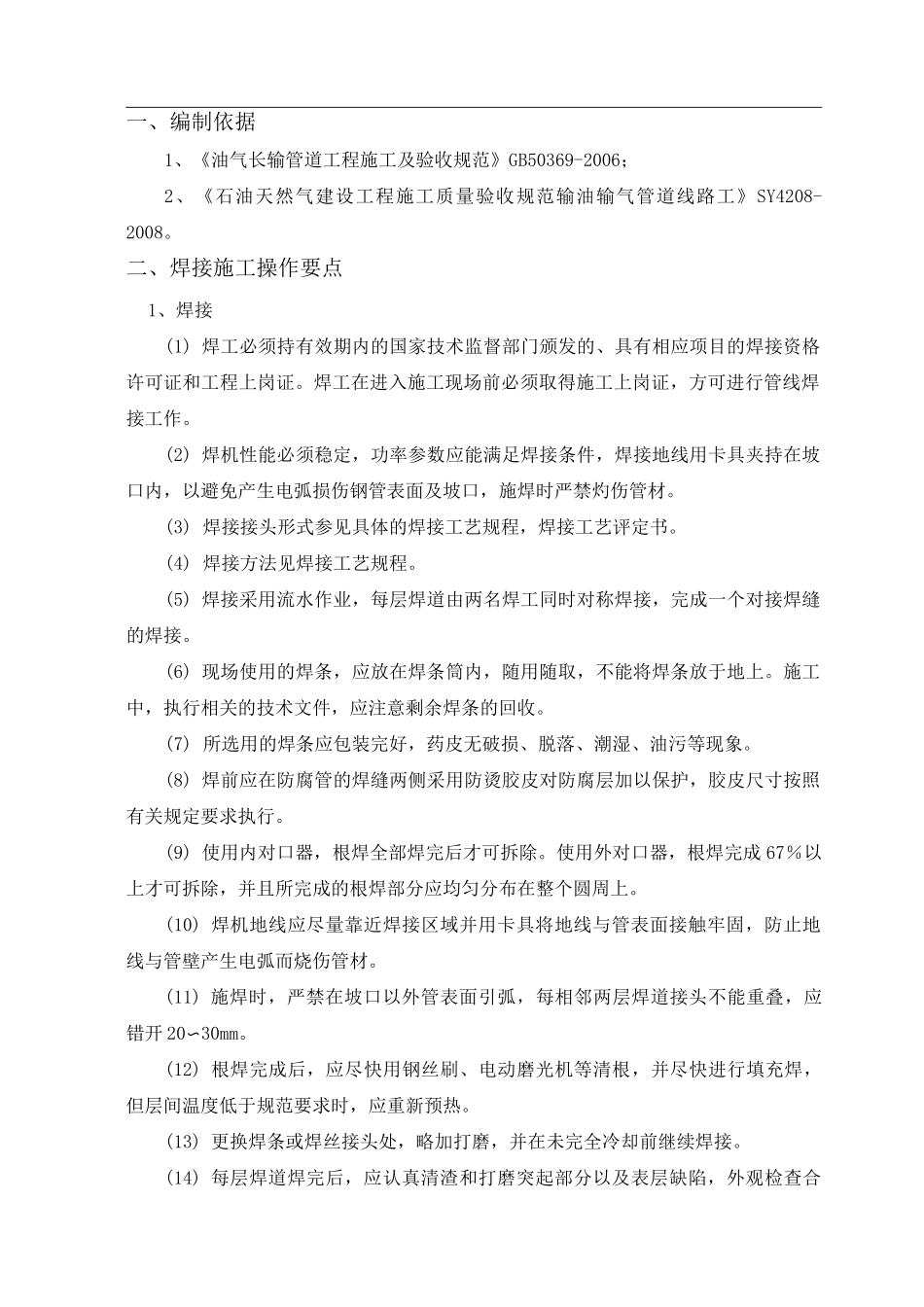

)(文件备案编号:)编制日期:年月日一、编制依据1、《油气长输管道工程施工及验收规范》GB50369-2006;2、《石油天然气建设工程施工质量验收规范输油输气管道线路工》SY4208-2008
二、焊接施工操作要点1、焊接(1)焊工必须持有效期内的国家技术监督部门颁发的、具有相应项目的焊接资格许可证和工程上岗证
焊工在进入施工现场前必须取得施工上岗证,方可进行管线焊接工作
(2)焊机性能必须稳定,功率参数应能满足焊接条件,焊接地线用卡具夹持在坡口内,以避免产生电弧损伤钢管表面及坡口,施焊时严禁灼伤管材
(3)焊接接头形式参见具体的焊接工艺规程,焊接工艺评定书
(4)焊接方法见焊接工艺规程
(5)焊接采用流水作业,每层焊道由两名焊工同时对称焊接,完成一个对接焊缝的焊接
(6)现场使用的焊条,应放在焊条筒内,随用随取,不能将焊条放于地上
施工中,执行相关的技术文件,应注意剩余焊条的回收
(7)所选用的焊条应包装完好,药皮无破损、脱落、潮湿、油污等现象
(8)焊前应在防腐管的焊缝两侧采用防烫胶皮对防腐层加以保护,胶皮尺寸按照有关规定要求执行
(9)使用内对口器,根焊全部焊完后才可拆除
使用外对口器,根焊完成67%以上才可拆除,并且所完成的根焊部分应均匀分布在整个圆周上
(10)焊机地线应尽量靠近焊接区域并用卡具将地线与管表面接触牢固,防止地线与管壁产生电弧而烧伤管材
(11)施焊时,严禁在坡口以外管表面引弧,每相邻两层焊道接头不能重叠,应错开20〜30mm
(12)根焊完成后,应尽快用钢丝刷、电动磨光机等清根,并尽快进行填充焊,但层间温度低于规范要求时,应重新预热
(13)更换焊条或焊丝接头处,略加打磨,并在未完全冷却前继续焊接

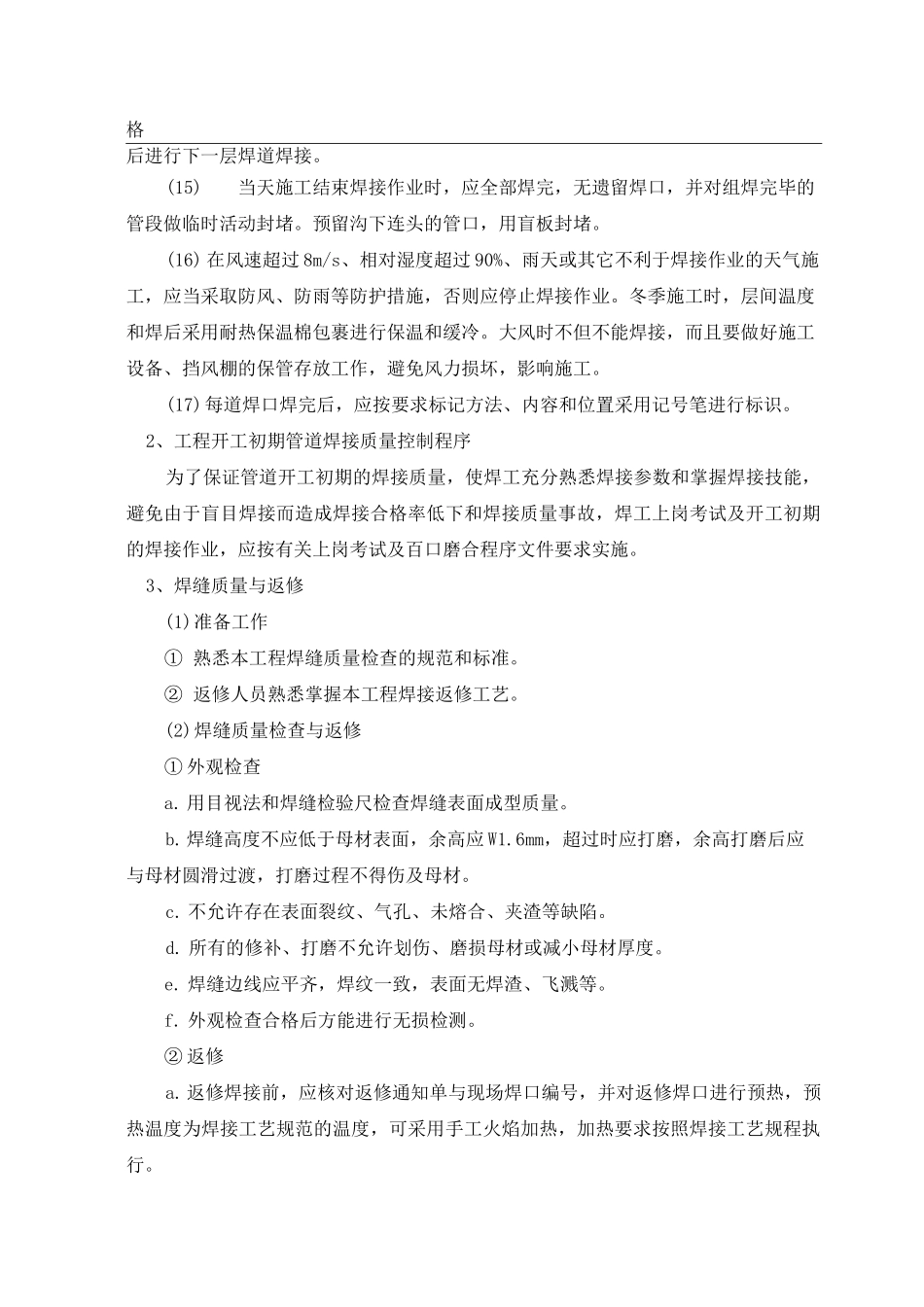

(14)每层焊道焊完后,应认真清渣和打磨突起部分以及表层缺陷,外观检查合格后进行下一层焊道焊接
