协信星光商业一期项目3#楼精装修项目管理策划书协信星光商业项目部2013年5月22日1
项目部架构3
项目建设计划、场地综合利用规划4
项目进度管理5
项目管理重点:6
项目实施方案7、项目开放日管理8、装修房交付管理9、装修房维修管理中顺建设集团根据集团精装修房创新管理工作的精神指导,现对星光商业一期3#楼精装修项目进行了管理策划书编制

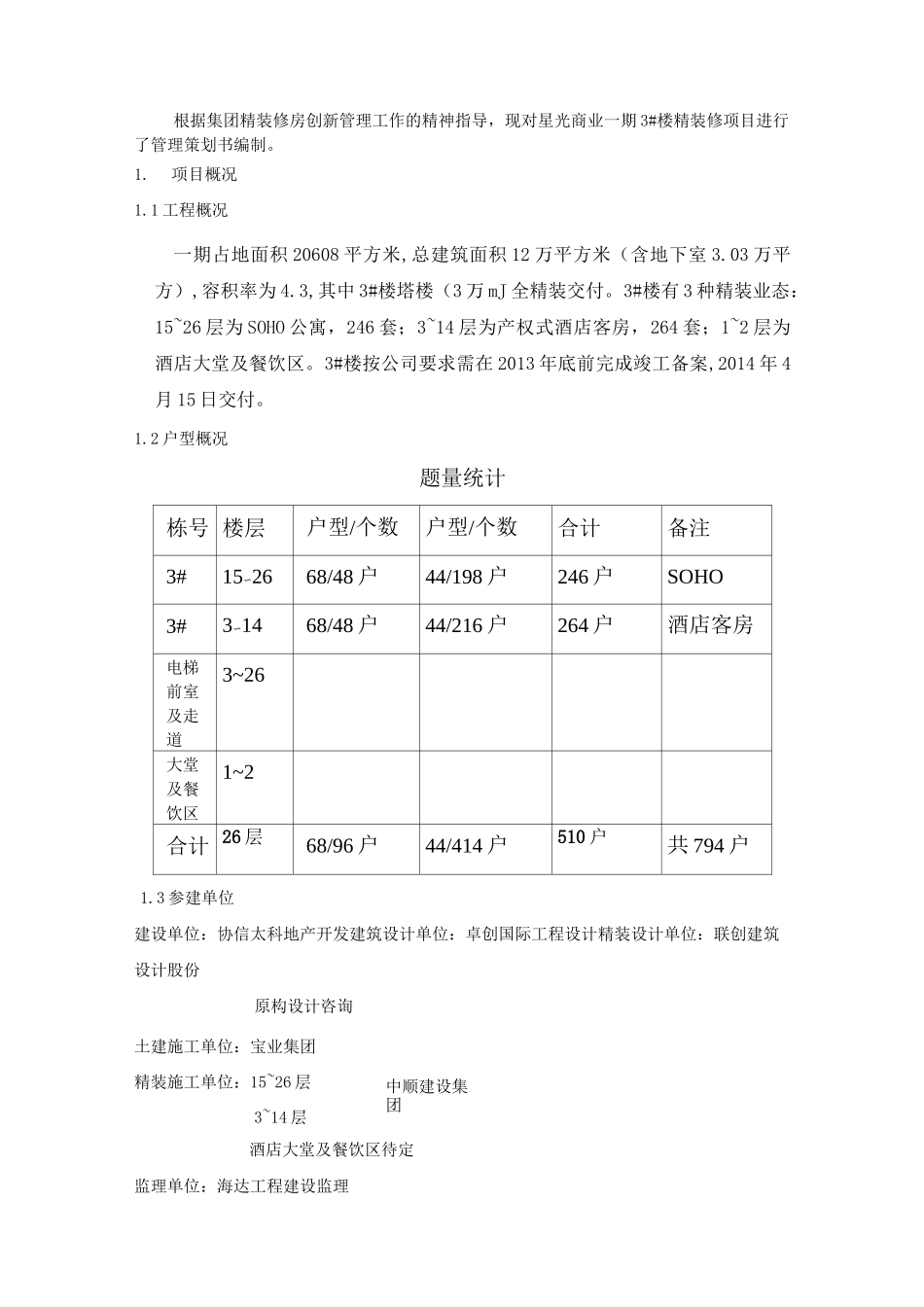

1工程概况一期占地面积20608平方米,总建筑面积12万平方米(含地下室3
03万平方),容积率为4
3,其中3#楼塔楼(3万mJ全精装交付
3#楼有3种精装业态:15~26层为SOHO公寓,246套;3~14层为产权式酒店客房,264套;1~2层为酒店大堂及餐饮区
3#楼按公司要求需在2013年底前完成竣工备案,2014年4月15日交付
2户型概况题量统计栋号楼层户型/个数户型/个数合计备注3#15〜2668/48户44/198户246户SOHO3#3〜1468/48户44/216户264户酒店客房电梯前室及走道3~26大堂及餐饮区1~2合计26层68/96户44/414户510户共794户1
3参建单位建设单位:协信太科地产开发建筑设计单位:卓创国际工程设计精装设计单位:联创建筑设计股份原构设计咨询土建施工单位:宝业集团精装施工单位:15~26层3~14层酒店大堂及餐饮区待定监理单位:海达工程建设监理1
4项目管理目标1
1进度计划管理目标项目分区分段施工节奏满足进度计划要求,保证开工、样板段展示、交付时间
见下进度安排:1
2质量管理目标严格按照国家规性文件和施工质量验收规组织施工,结合省现行有关工程建设验评实施办法进行验收,确保达到国家施工质量验收合格标准
项目集付日工程质量缺陷率需满足以下指标要求:精装修房:项目集付报修情况:精装修<1
69条/户;入住后4个月,工程质量缺陷率需满足以下指
