预制块排水沟安装首件施工方案一、工程概况XXX工程XXX标路里程桩号为K8+054
607—K30+000,全长21
预制块排水沟总工程量如下表:序号名称长度(m)C25钢筋砼预制块(m3)C20现浇砼(m3)挖基土方(m3)10
6m预制块排水沟安装17922228011201308320

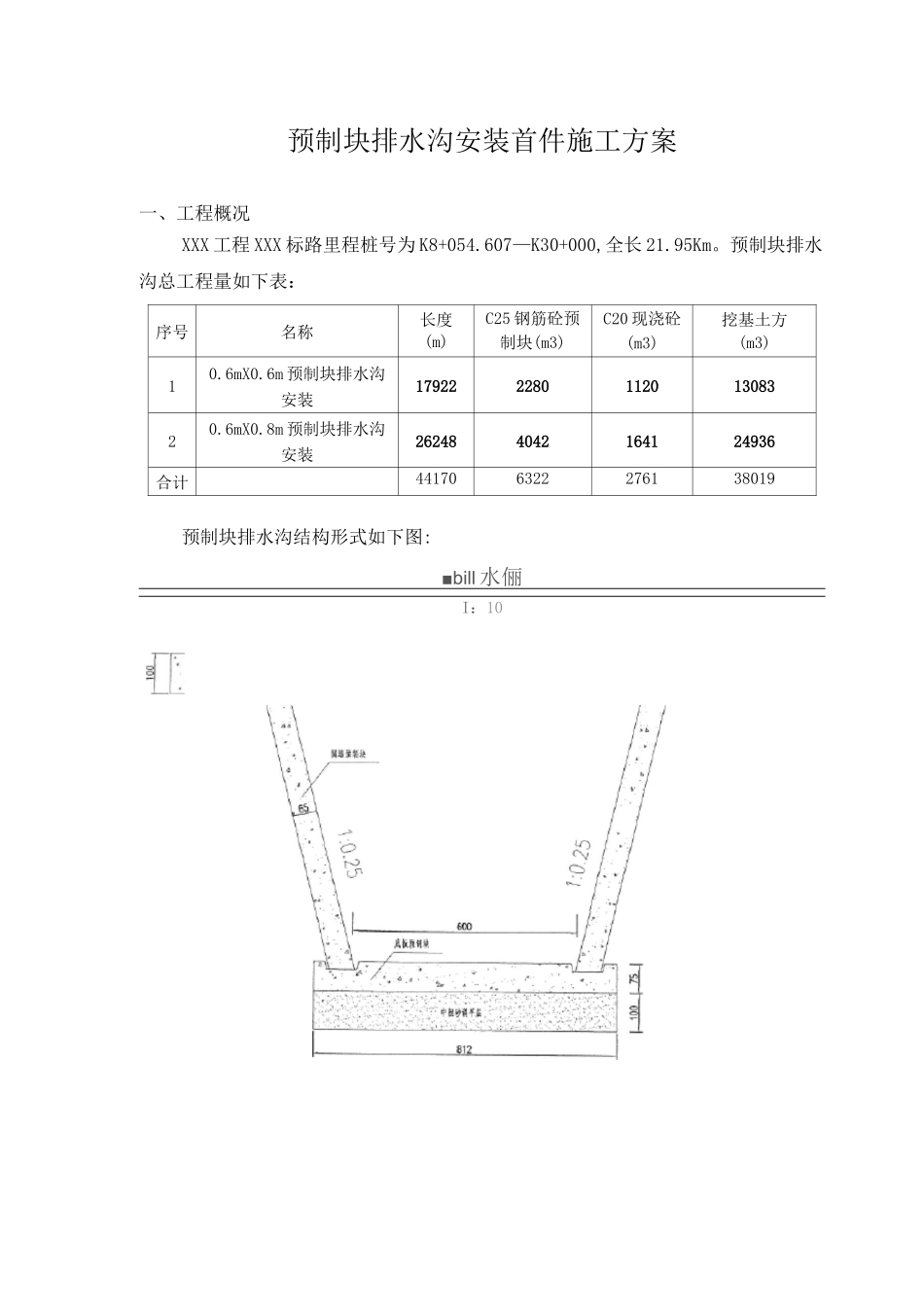

8m预制块排水沟安装262484042164124936合计441706322276138019预制块排水沟结构形式如下图:■bill水俪I:1030tt89-UT-\i-i/PM181260X80CE排水沟增堵选择K23+088-K23+230右侧0
8m预制块排水沟安装作为首件工程,首件工程量如下表:名称长度(m)C25钢筋砼预制块(m3)预制块底板(块)预制块侧墙(块)C20现浇砼(m3)挖基土方(m3)中粗砂(m3)0
8m预制块排水沟安装14222355710913512二、施工准备1、人员配置施工管理人员配置表序号LJU/亠冈位姓名1技术负责人2施工现场负责人3质检负责人4试验负责人5施工员6测量员7实验员劳动力配置表序号工种劳动力人数备注1预制块安装工10预制块安装2模板工2模板安装、拆除3混凝土工2混凝土浇筑2、设备配置主要设备计划配备表序号机械设备名称单位数量备注1挖掘机台12装载机台23砂浆搅拌机台14打夯机台15钢模板m2603、材料准备在施工前,根据首件工程量按10%的富余系数及时组织水泥、砂、预制块进场,计划在开工前5天进场到位,预制块提前安排从共青城构件预制中心运至指定施工点
砼由2#搅拌站提供
4、技术准备根据设计图纸对排水沟放样完成后,经复核与现场地形符合,与桥涵、结构物及线外排水系统或自然水系能平顺衔接,能够形成完整的排水系统
临时施工便道通畅,材料堆放场地已平整
设计图纸及技术资料经过审核,提出的问题
