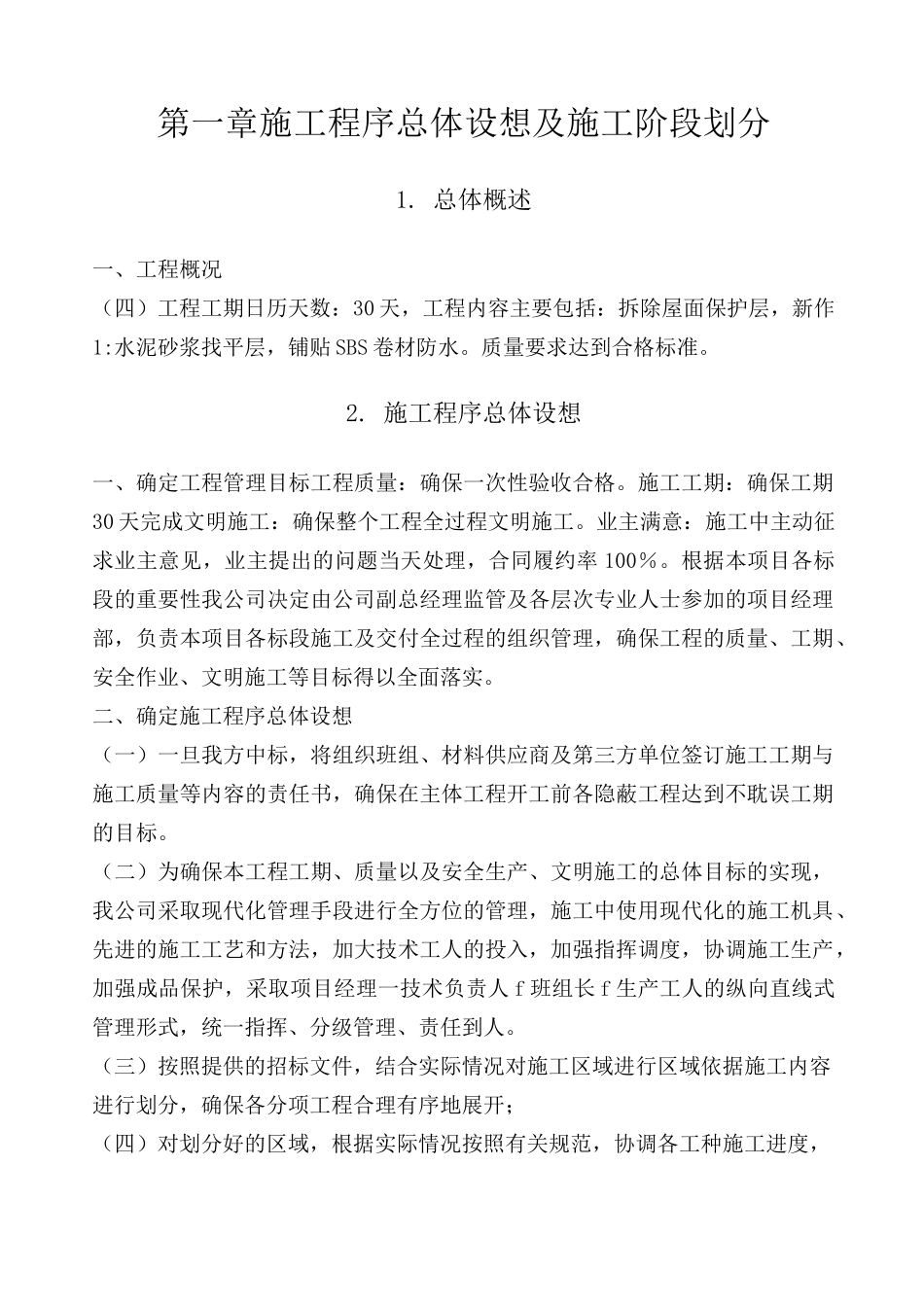

第一章施工程序总体设想及施工阶段划分1
总体概述一、工程概况(四)工程工期日历天数:30天,工程内容主要包括:拆除屋面保护层,新作1:水泥砂浆找平层,铺贴SBS卷材防水
质量要求达到合格标准
施工程序总体设想一、确定工程管理目标工程质量:确保一次性验收合格
施工工期:确保工期30天完成文明施工:确保整个工程全过程文明施工
业主满意:施工中主动征求业主意见,业主提出的问题当天处理,合同履约率100%
根据本项目各标段的重要性我公司决定由公司副总经理监管及各层次专业人士参加的项目经理部,负责本项目各标段施工及交付全过程的组织管理,确保工程的质量、工期、安全作业、文明施工等目标得以全面落实
二、确定施工程序总体设想(一)一旦我方中标,将组织班组、材料供应商及第三方单位签订施工工期与施工质量等内容的责任书,确保在主体工程开工前各隐蔽工程达到不耽误工期的目标
(二)为确保本工程工期、质量以及安全生产、文明施工的总体目标的实现,我公司采取现代化管理手段进行全方位的管理,施工中使用现代化的施工机具、先进的施工工艺和方法,加大技术工人的投入,加强指挥调度,协调施工生产,加强成品保护,采取项目经理一技术负责人f班组长f生产工人的纵向直线式管理形式,统一指挥、分级管理、责任到人

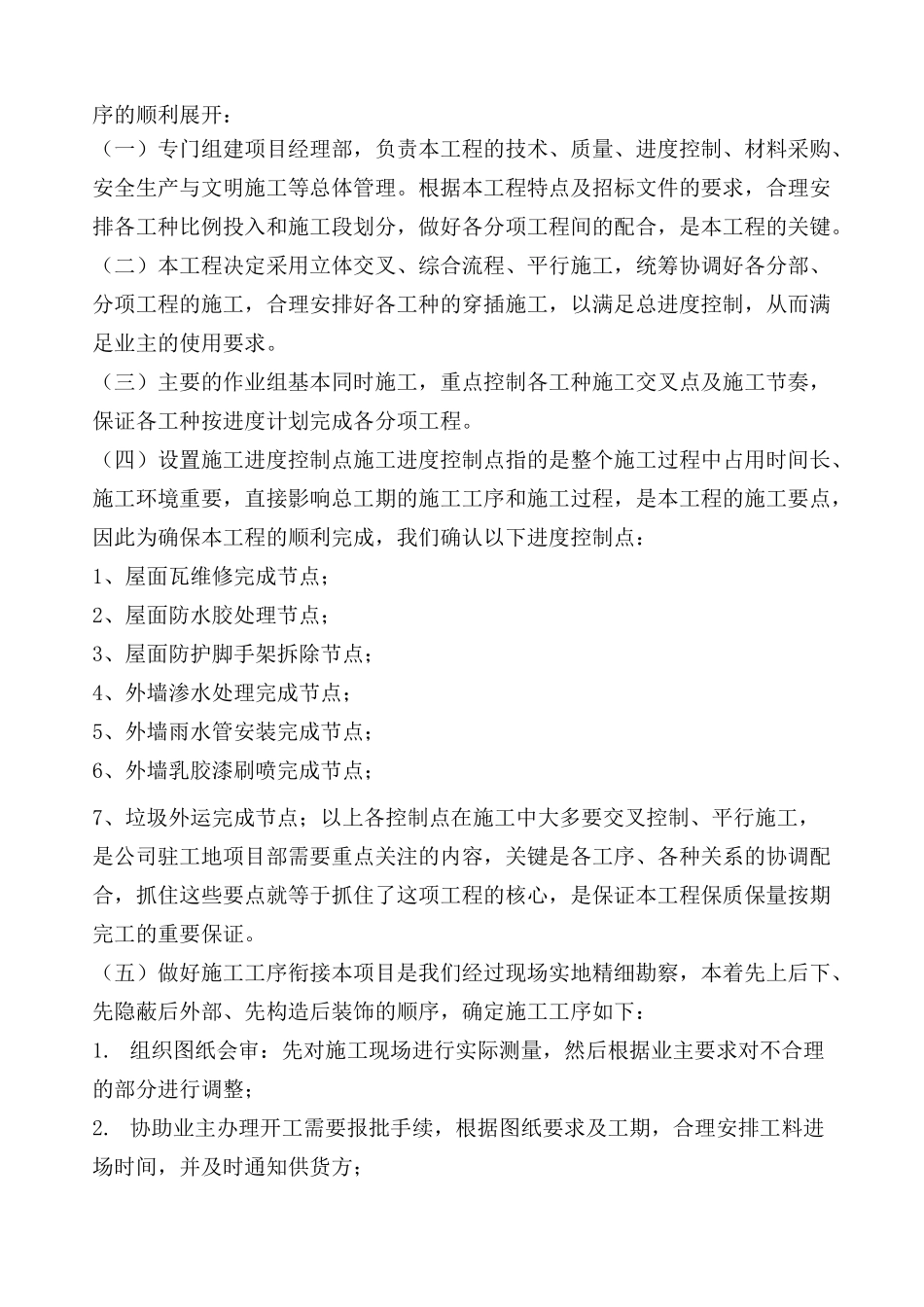

(三)按照提供的招标文件,结合实际情况对施工区域进行区域依据施工内容进行划分,确保各分项工程合理有序地展开;(四)对划分好的区域,根据实际情况按照有关规范,协调各工种施工进度,进行合理的交叉施工,确保在规定的工期内保质保量完成本工程;(五)根据本工程特点和工期要求,本工程采取“同步、流水作业”的方式进行施工的原则,合理组织施工
第二章施工进度保证措施各阶段进度的保证措施一、各施工段工程进度目标编号1临沂大学基建设施维修改造项目(二)D包4工程内容3区四层屋面拆除工期21区三层屋面拆除431区走廊屋面拆除44一楼北门
