任务三基坑(槽)开挖场地平整工程完成后其后续工作就是基坑(槽)的开挖
在开挖基坑(槽)之前,首先应根据有关规范、规程和具体现场的地质水文情况确定开挖尺寸、制定边坡稳定措施,进而计算土方工程量,然后现场定位放线、实施开挖,最后验槽

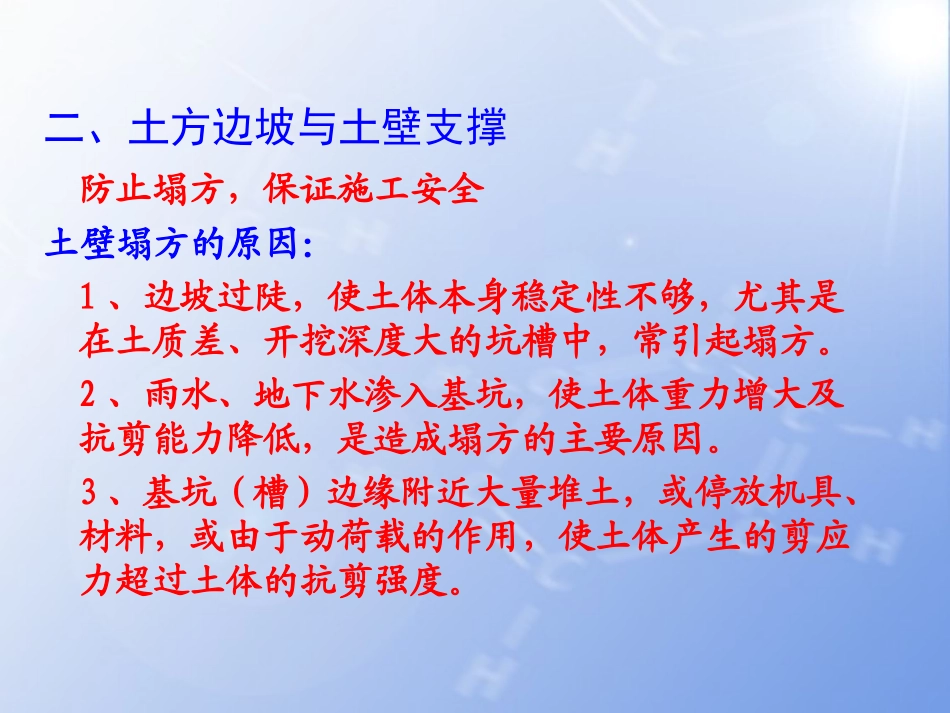

二、土方边坡与土壁支撑防止塌方,保证施工安全土壁塌方的原因:1、边坡过陡,使土体本身稳定性不够,尤其是在土质差、开挖深度大的坑槽中,常引起塌方
2、雨水、地下水渗入基坑,使土体重力增大及抗剪能力降低,是造成塌方的主要原因
3、基坑(槽)边缘附近大量堆土,或停放机具、材料,或由于动荷载的作用,使土体产生的剪应力超过土体的抗剪强度
(一)土方边坡坡度:土方挖方深度H与放坡宽度B之比
边坡的表示方法11:/HimBBH/mBH边坡系数影响边坡大小的因素:土质、开挖深度、开挖方法、边坡留置时间、边坡附近荷载状况、排水情况等挖方边坡可做成直立壁不加支撑的规定:前提:地质条件良好、土质均匀且地下水位低于基坑(槽)或管沟底面标高
深度不宜超过下列规定:密实、中密的砂土和碎石类土:1
0m硬塑、可塑的粉土及粉质粘土:1
25m;硬塑、可塑的粘土和碎石类土:1
5m坚硬的粘土:2m
挖土深度超过上述规定时,应考虑放坡或做成直立壁加支撑
当地质条件良好,土质均匀且地下水位低于基坑(槽)或管沟底面标高时,挖方深度在5m以内且不加支撑的边坡的最陡坡度应符合下表的规定
土的类别边坡坡度(高∶宽)坡顶无荷载坡顶有静载坡顶有动载中密的砂土1∶1
50中密的碎石类土(充填物为砂土)1:0
25硬塑的粉土1:0
00中密的碎石类土(充填物为粘性土)1:0
75硬塑的粉质粘土、粘土1:0
67老黄土1:0
33软土(经井点降水
