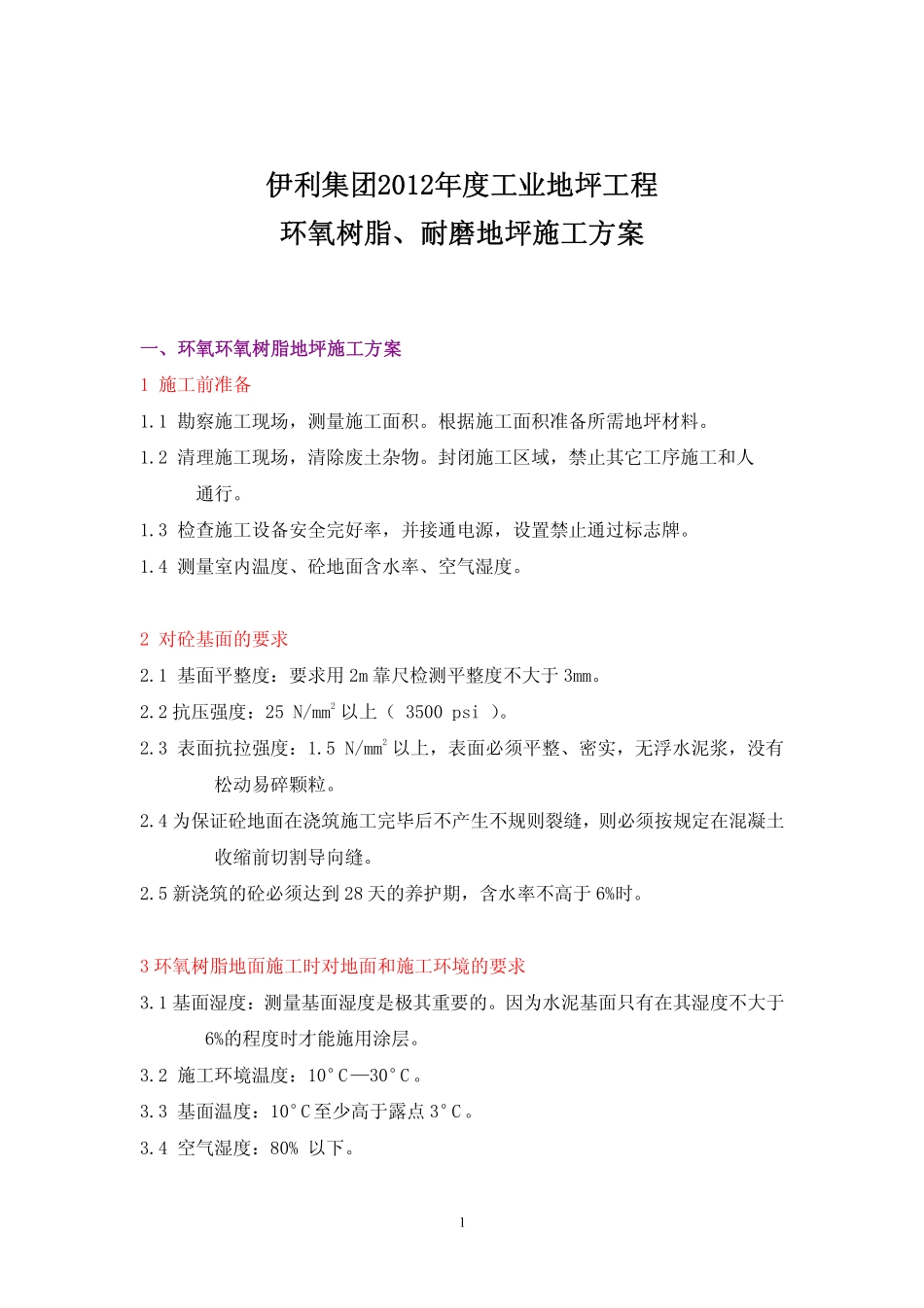

1伊利集团2012年度工业地坪工程环氧树脂、耐磨地坪施工方案一、环氧环氧树脂地坪施工方案1施工前准备1
1勘察施工现场,测量施工面积
根据施工面积准备所需地坪材料
2清理施工现场,清除废土杂物
封闭施工区域,禁止其它工序施工和人通行
3检查施工设备安全完好率,并接通电源,设置禁止通过标志牌
4测量室内温度、砼地面含水率、空气湿度
2对砼基面的要求2
1基面平整度:要求用2m靠尺检测平整度不大于3mm
2抗压强度:25N/mm2以上(3500psi)
3表面抗拉强度:1
5N/mm2以上,表面必须平整、密实,无浮水泥浆,没有松动易碎颗粒
4为保证砼地面在浇筑施工完毕后不产生不规则裂缝,则必须按规定在混凝土收缩前切割导向缝
5新浇筑的砼必须达到28天的养护期,含水率不高于6%时
3环氧树脂地面施工时对地面和施工环境的要求3
1基面湿度:测量基面湿度是极其重要的
因为水泥基面只有在其湿度不大于6%的程度时才能施用涂层
2施工环境温度:10°C—30°C
3基面温度:10°C至少高于露点3°C
4空气湿度:80%以下
5基面性能检测采用的检测工具:①砼强度回弹仪②拉拔测试仪③含水率测试仪④2米长铝合金平尺、楔型塞尺⑤温度测试仪4环氧树脂地坪系统构成5施工工艺流程6施工方法6

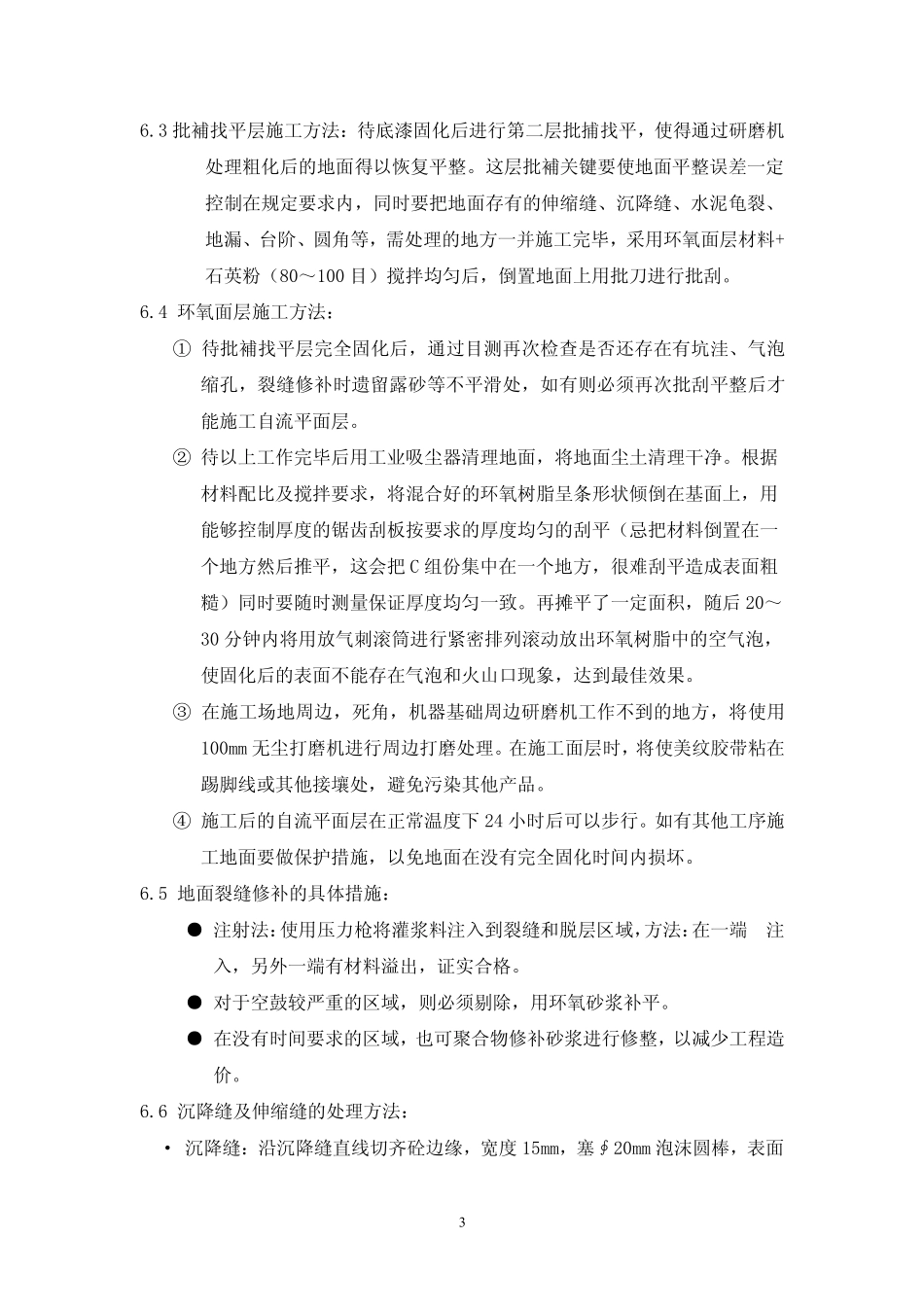

1使用研磨机对砼地面进行研磨粗化处理,去除地面的松动部位和油脂、杂质,通过喷砂处理使地面呈砂纸状,以便使水泥毛细孔打开,使得环氧底漆充分渗透到水泥面层中去,有效的成为结合体
2环氧底漆施工方法:施工前以正确比例搅拌的A+B组份,搅拌时间至少三分钟,将搅拌好的材料按条形倒在地面上,用锯齿刮水器刮平,随后用中毛滚筒再滚涂均匀
随时测量每组材料的涂刷面积,保证基面的吸收均匀性
砼基面清理用抛丸机喷砂粗化砼基面边角、柱周围用角磨机打磨检查、修补砼基面缺欠部位清整、吸尘砼
