路堤排水沟首件施工总结我部于2012年4月22日至5月5日进行了K79+220—340左侧F型排水沟首件的施工工作,在监理工程师的现场监督下,严格按照《公路路基施工技术规范》(JTGF10-2006)要求进行
现将排水沟首件工程施工总结归纳如下:1工程概况K79+220~K79+340左侧F型排水沟长120m,采用M7
5浆砌片石砌筑,厚度为30cm,浆砌片石工程量244
排水沟断面详见图1
1排水沟大样图2施工安排2
1工期安排1根据实施性总体施工进度计划,结合目前工地实际情况
本分项工程于2012年4月22日开工,2012年5月5日完成,共计14天

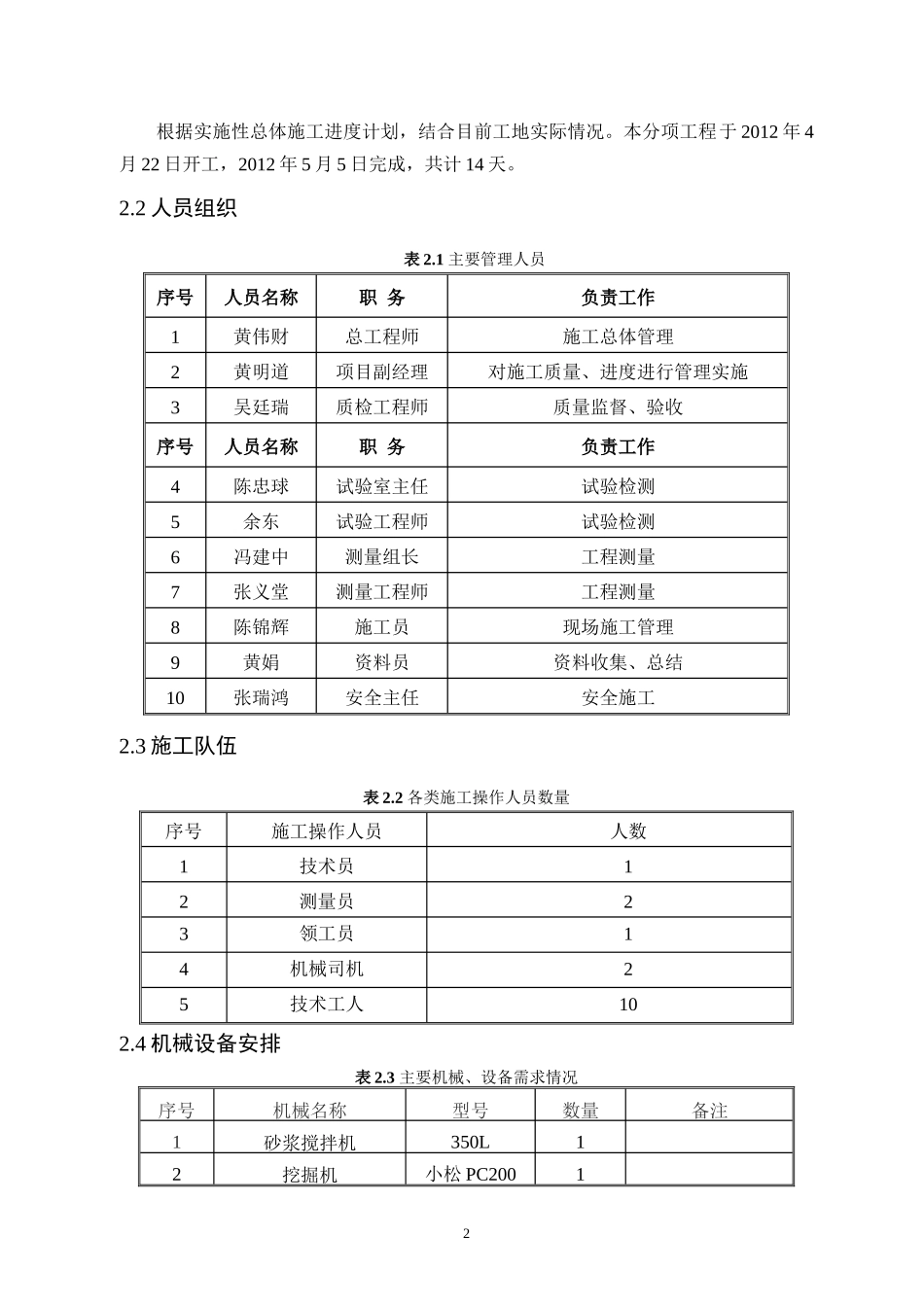

2人员组织表2
1主要管理人员序号人员名称职务负责工作1黄伟财总工程师施工总体管理2黄明道项目副经理对施工质量、进度进行管理实施3吴廷瑞质检工程师质量监督、验收序号人员名称职务负责工作4陈忠球试验室主任试验检测5余东试验工程师试验检测6冯建中测量组长工程测量7张义堂测量工程师工程测量8陈锦辉施工员现场施工管理9黄娟资料员资料收集、总结10张瑞鸿安全主任安全施工2
3施工队伍表2
2各类施工操作人员数量序号施工操作人员人数1技术员12测量员23领工员14机械司机25技术工人102
4机械设备安排表2
3主要机械、设备需求情况序号机械名称型号数量备注1砂浆搅拌机350L12挖掘机小松PC200123施工过程图3

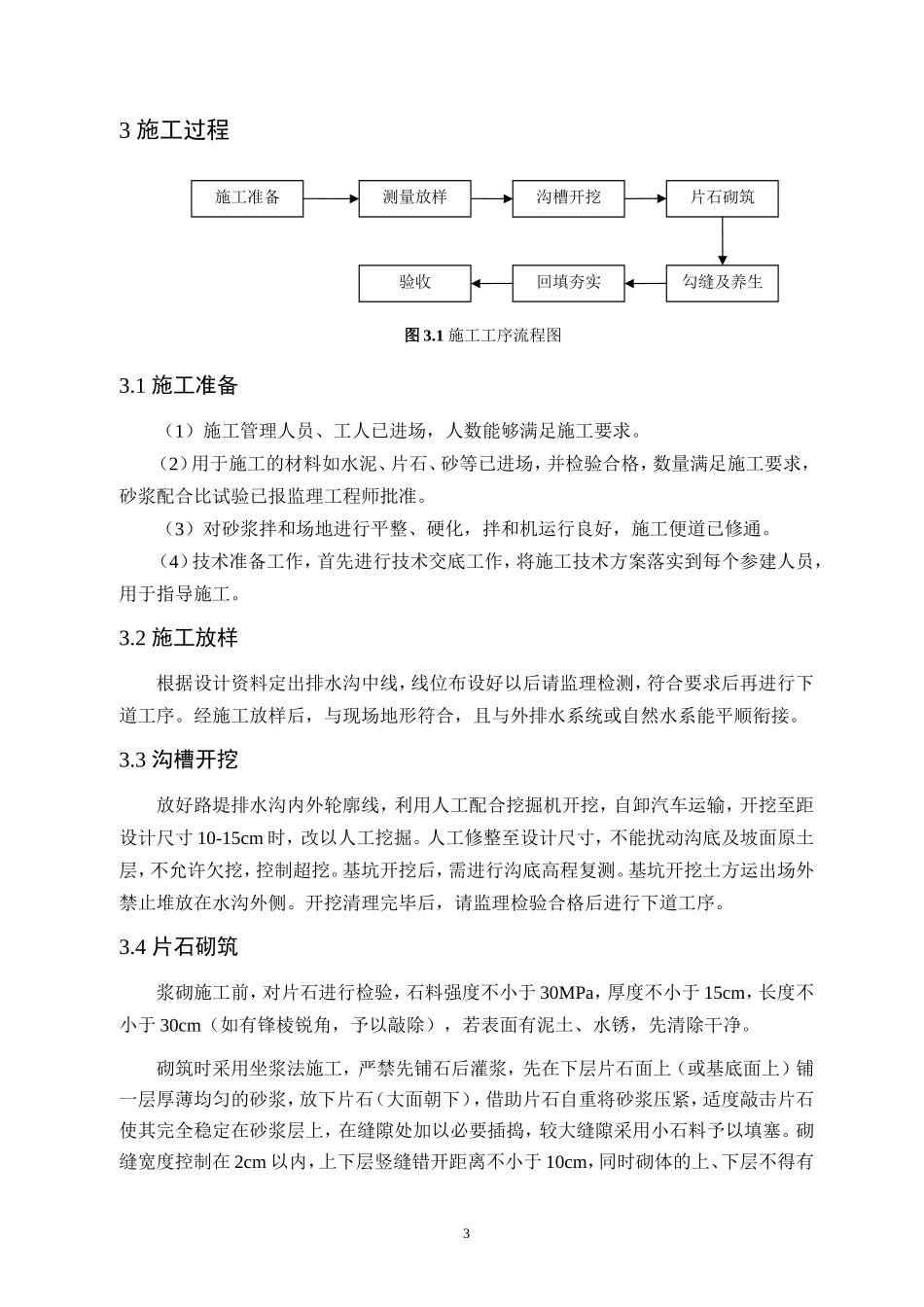

1施工工序流程图3
1施工准备(1)施工管理人员、工人已进场,人数能够满足施工要求
(2)用于施工的材料如水泥、片石、砂等已进场,并检验合格,数量满足施工要求,砂浆配合比试验已报监理工程师批准
(3)对砂浆拌和场地进行平整、硬化,拌和机运行良好,施工便道已修通
(4)技术准备工作,首先进行技术交底工作,将施工技术方案落实到每个参建人员,用于指导施工
2施工放样根据设计资料定出排水沟中线,线位布
