北京五矿观山会所工程活动隔断施工方案活动隔断工程施工组织方案广州大来隔断实业有限公司1、编制依据序号名称编号1《建筑结构荷载规范》GB50009-20012《北京市建筑工程施工安全操作规程》DBJ01-62-20023《建筑工程施工现场安全、防护、场容卫生、环境保护及保卫消防标准》DBJ01-83-2003第1页北京五矿观山会所工程活动隔断施工方案4广州大来隔断实业有限公司《企业标准》OB/440100915240-20005广州大来隔断实业有限公司《企业产品标准》Q/(GZ)DLGD-1-20066钢结构工程施工质量验收规范GB50205-20017北京五矿观山会所工程施工图纸89102、施工特点2
1工程目标:2
1安全目标:杜绝死亡及重伤,严格按照国家安全文明施工的各项规定执行,工地现场实行禁烟、无垃圾管理,保持工完场清,保持场容、市容环境卫生,按照国家标化管理,文明施工,以达到北京市文明安全标杆工地为目标
2进度目标:坚守合同,确保竣工总工期控制在40天之内
2质量等级本工程的质量等级为合格

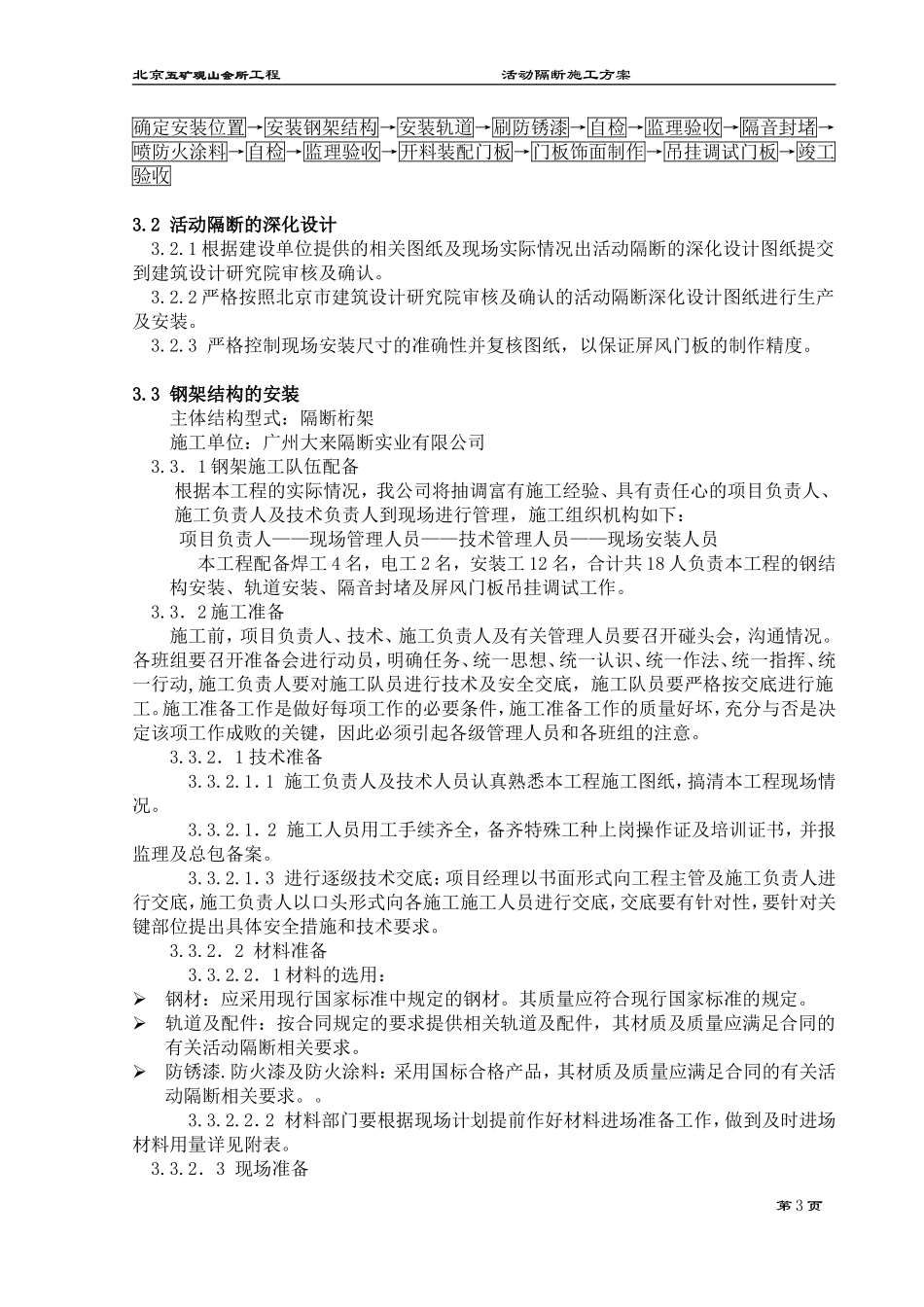

3、施工安排3
1活动隔断的施工流程第2页北京五矿观山会所工程活动隔断施工方案确定安装位置→安装钢架结构→安装轨道→刷防锈漆→自检→监理验收→隔音封堵→喷防火涂料→自检→监理验收→开料装配门板→门板饰面制作→吊挂调试门板→竣工验收3
2活动隔断的深化设计3
1根据建设单位提供的相关图纸及现场实际情况出活动隔断的深化设计图纸提交到建筑设计研究院审核及确认
2严格按照北京市建筑设计研究院审核及确认的活动隔断深化设计图纸进行生产及安装
3严格控制现场安装尺寸的准确性并复核图纸,以保证屏风门板的制作精度
3钢架结构的安装主体结构型式:隔断桁架施工单位:广州大来隔断实业有限公司3
3.1钢架施工队伍配备根据本工程的实际情况,我公司将抽调富有施工经验
