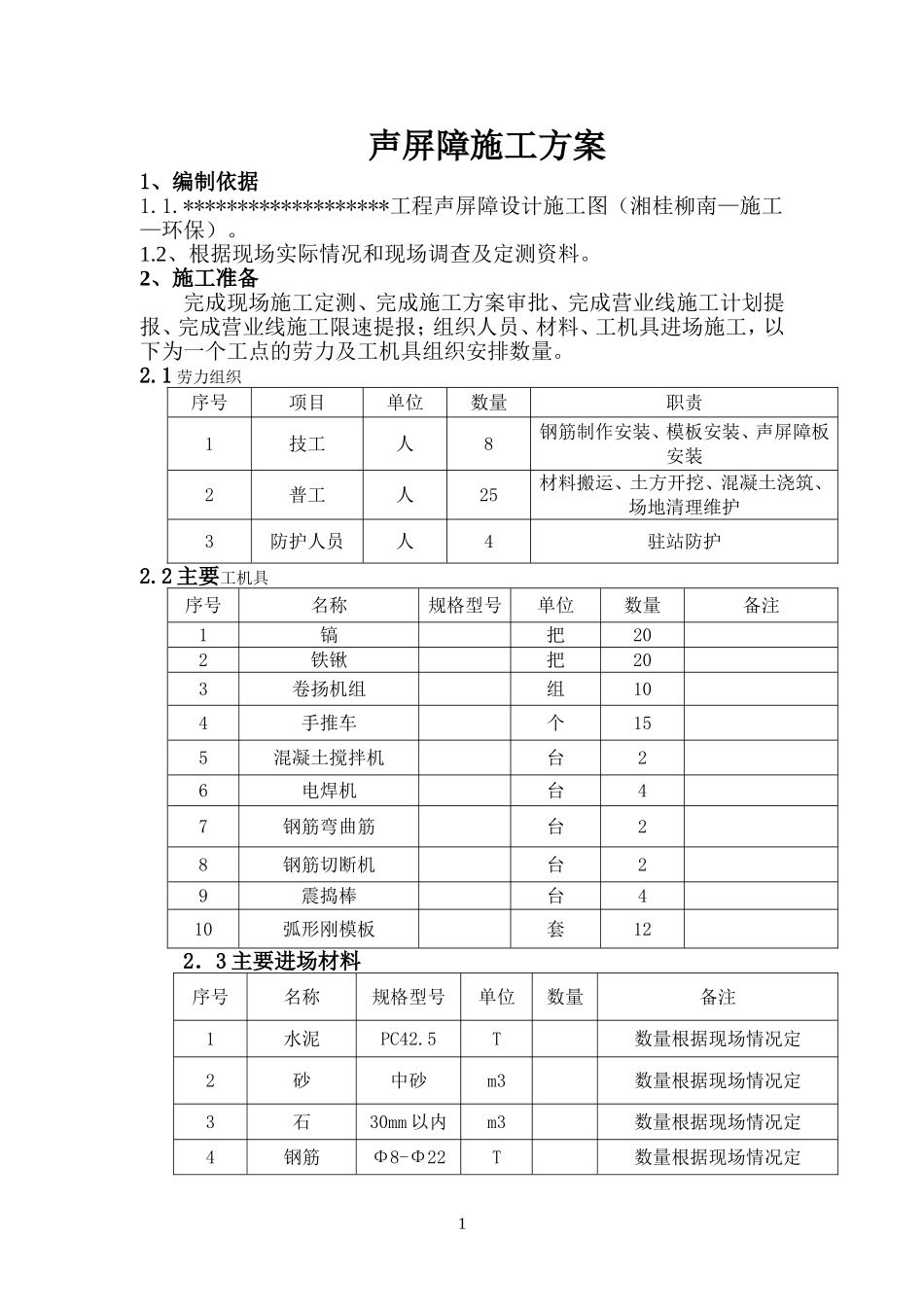

声屏障施工方案1、编制依据1
*******************工程声屏障设计施工图(湘桂柳南—施工—环保)
2、根据现场实际情况和现场调查及定测资料
2、施工准备完成现场施工定测、完成施工方案审批、完成营业线施工计划提报、完成营业线施工限速提报;组织人员、材料、工机具进场施工,以下为一个工点的劳力及工机具组织安排数量
1劳力组织序号项目单位数量职责1技工人8钢筋制作安装、模板安装、声屏障板安装2普工人25材料搬运、土方开挖、混凝土浇筑、场地清理维护3防护人员人4驻站防护2
2主要工机具序号名称规格型号单位数量备注1镐把202铁锹把203卷扬机组组104手推车个155混凝土搅拌机台26电焊机台47钢筋弯曲筋台28钢筋切断机台29震捣棒台410弧形刚模板套122.3主要进场材料序号名称规格型号单位数量备注1水泥PC42

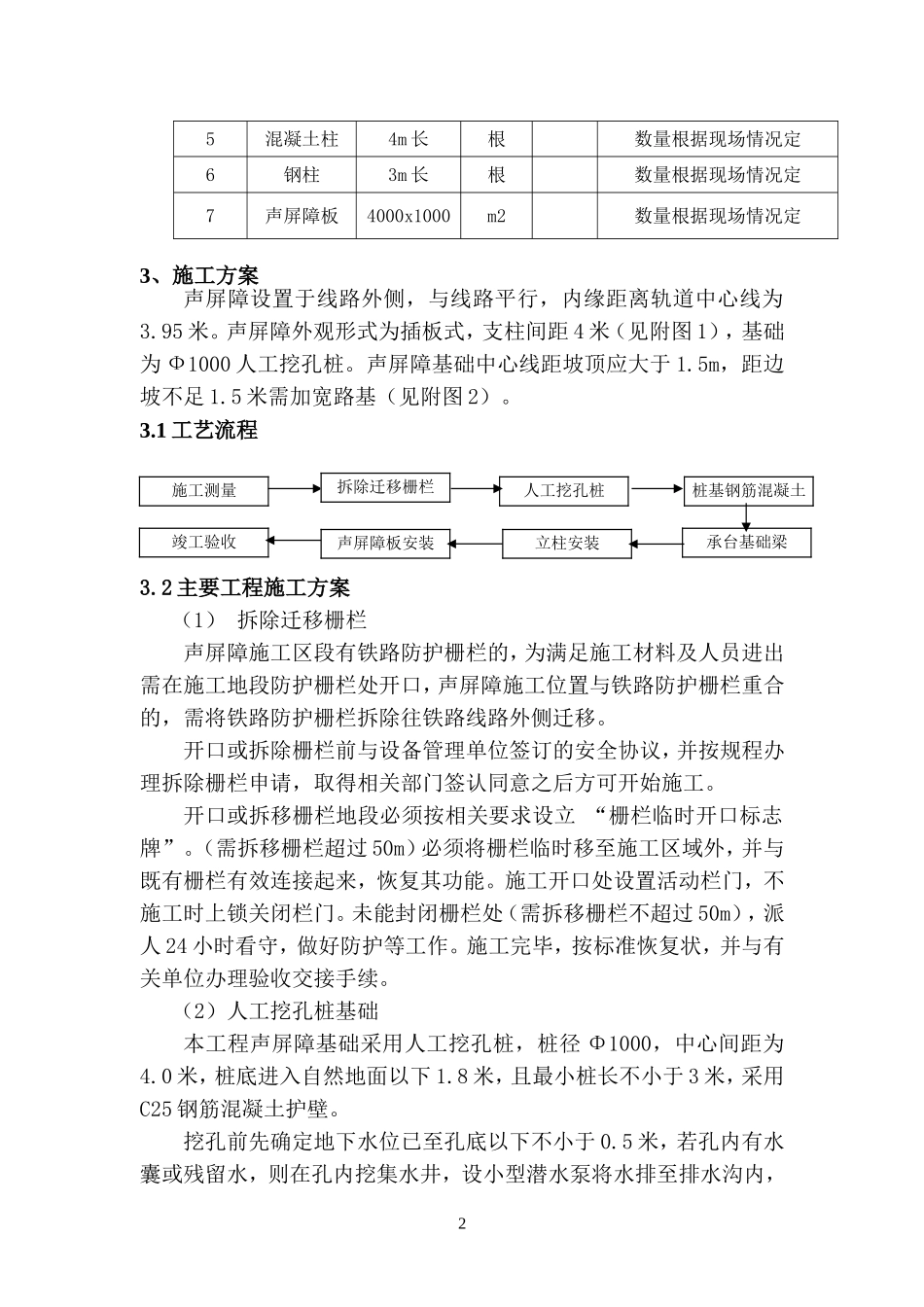

5T数量根据现场情况定2砂中砂m3数量根据现场情况定3石30mm以内m3数量根据现场情况定4钢筋Φ8-Φ22T数量根据现场情况定15混凝土柱4m长根数量根据现场情况定6钢柱3m长根数量根据现场情况定7声屏障板4000x1000m2数量根据现场情况定3、施工方案声屏障设置于线路外侧,与线路平行,内缘距离轨道中心线为3
声屏障外观形式为插板式,支柱间距4米(见附图1),基础为Ф1000人工挖孔桩
声屏障基础中心线距坡顶应大于1
5m,距边坡不足1
5米需加宽路基(见附图2)
1工艺流程3

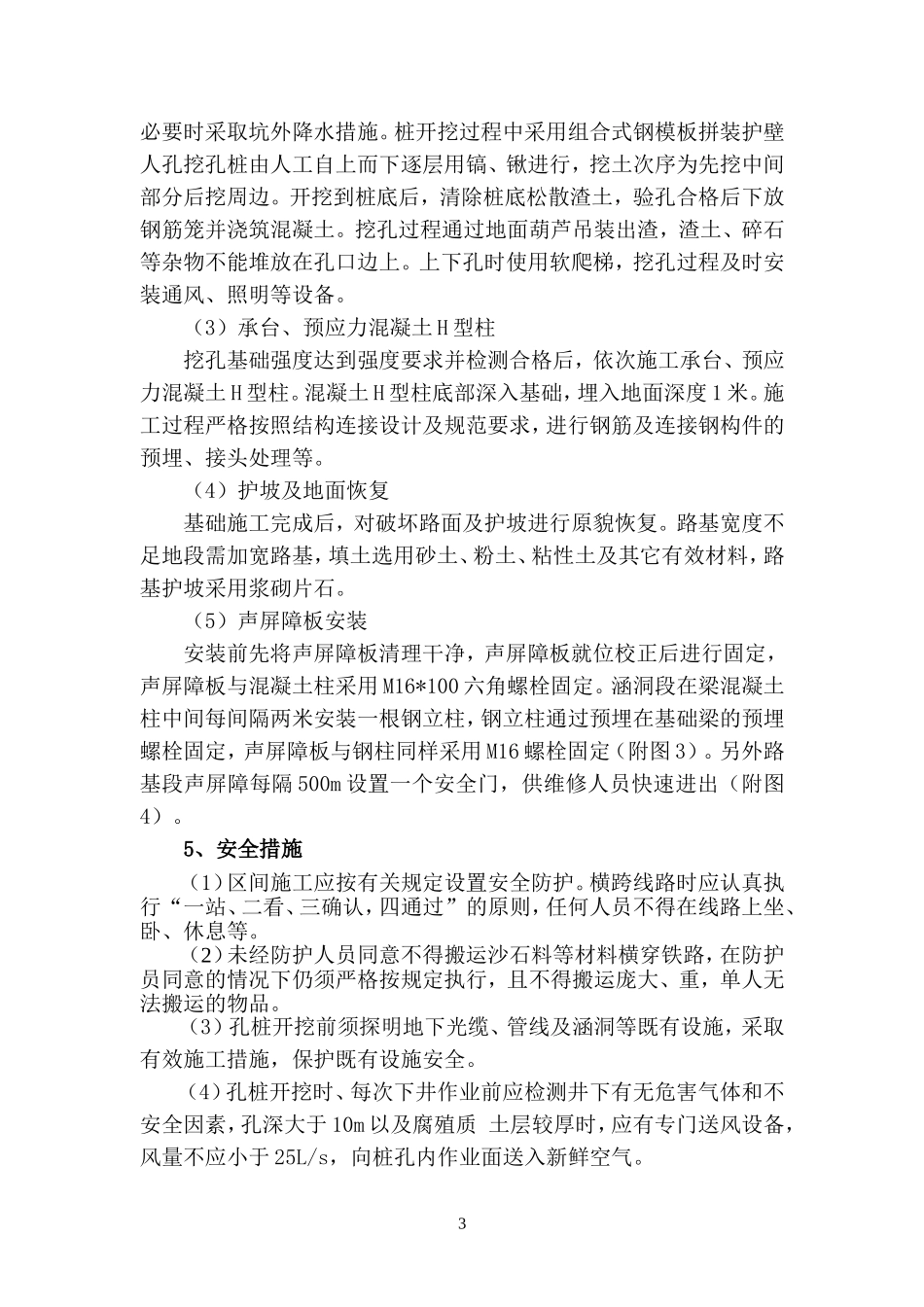

2主要工程施工方案(1)拆除迁移栅栏声屏障施工区段有铁路防护栅栏的,为满足施工材料及人员进出需在施工地段防护栅栏处开口,声屏障施工位置与铁路防护栅栏重合的,需将铁路防护栅栏拆除往铁路线路外侧迁移
开口或拆除栅栏前与设备管理单位签订的安全协议,并按规程办理拆除栅栏申请,取得相关部门签认同意之后方可开始施工
开口或拆移栅栏地段必须按相关要求设立“栅栏临时开
