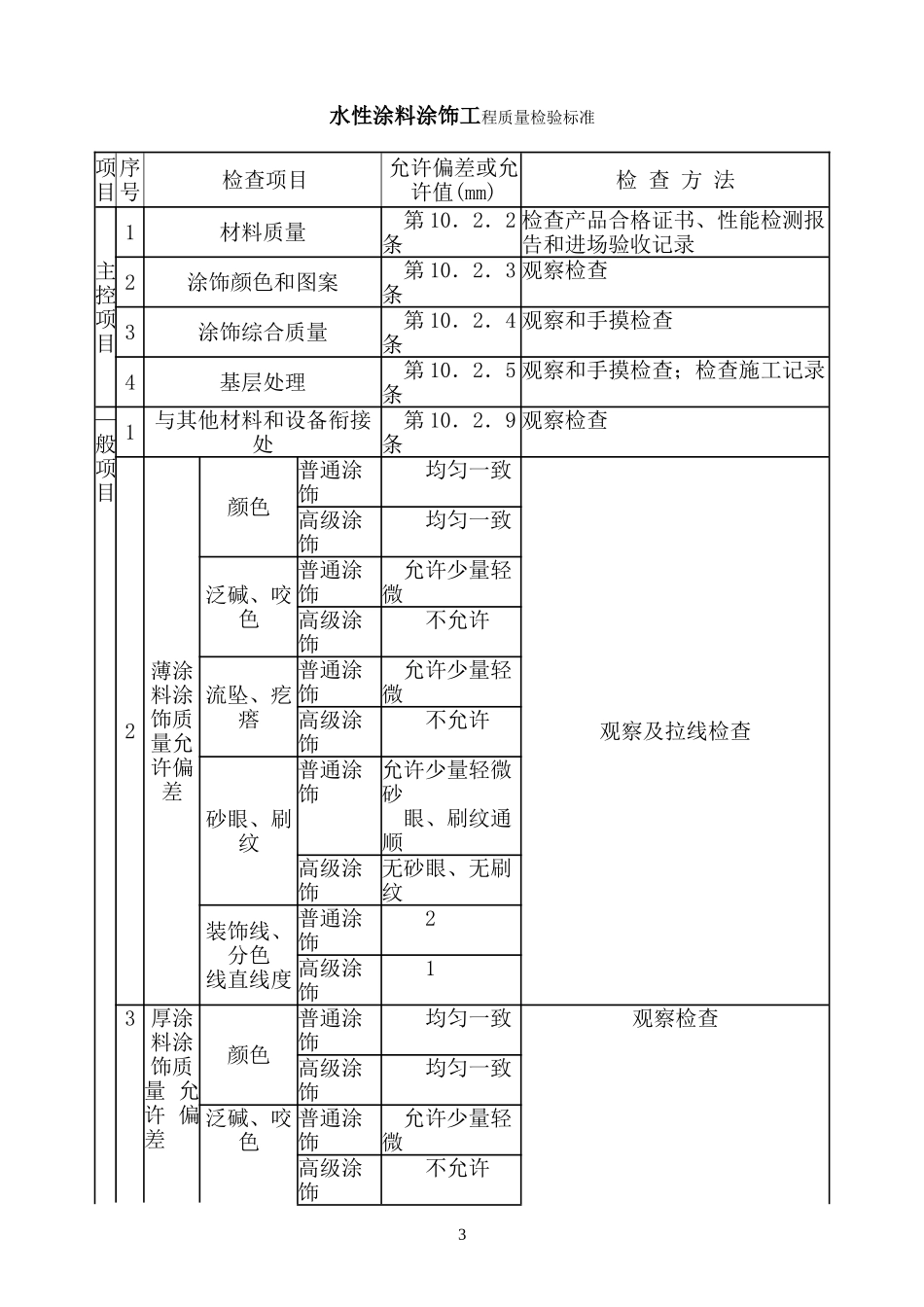

外墙漆施工作业指导书一、适用范围适用于泽京集团所开发项目的水泥砂浆、石棉水泥构件、混凝土预制构件、现浇混凝土等室外基层上进行外墙漆施工。二、作业前准备1、技术准备⑴、使用材料应有产品合格证、施工说明书、技术指标等;⑵、基层检查验收:基层应平整、清洁、无浮砂、无起壳、外墙孔洞应封堵完善。混凝土及抹灰面层的含水率应在10%以下,PH值小于9。通常新抹的基层在通风状况良好的情况下,夏季应干燥10天、冬季20天以上;未经检验合格的基层不得进行施工。⑶、样板带路:在准备大面积施工前,应提供色板与施工单位,并要求施工单位根据色板打小样,其颗粒大小、厚度(根据颗粒大小规范中有明确规定),面漆颜色需经相关部门确认后,再行上墙,并在外墙对阳光面先做15~20m2并再次进行确认,确认后方可大面积施工,大面积施工时,应按确认后的样板作为验收依据。⑷、现场安排及验收:吊篮、脚手架与墙面的距离适宜,架板要有足够的长度,不少于三个支点。遮挡外窗,避免施工时被涂料沾污。⑸、人员安排:施工班组应有专人负责技术指导,主要操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专人指导且作业人员应对安全、质量有明确的理解。2、施工作业工具准备:油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸、辊筒刷、排笔、油漆刷、手提电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋等。3、材料准备⑴、腻子:采用成品耐水腻子或用白水泥、合成树脂乳液等现场调配。⑵、底漆:水性或溶剂型漆,与面漆有良好的配套性(要求采用我公司指定的品牌配备的底漆材料)。⑶、面漆:乳胶漆应符合GB/T9755《合成树脂乳液外墙涂料》标准的规定(要求采用我公司指定的品牌材料)。三、操作工艺外墙漆施工工艺流程:基层处理→修补腻子→刮腻子→施涂第一遍底涂料→施涂第二遍面涂料→施涂第三遍面涂料。1、基层处理基层水泥砂浆抹灰层质量容易出现的问题主要是平整度差,影响面层涂料饰面的质量,尤其是高层建筑从上到下要做到横平竖直难度确实较大,而涂料饰面如果平整度差或处理不到位非常影响外墙成品后的感观质量。另外,若在混凝土加气块、陶粒空心砖、页岩空心砖、实心配砖表面上抹灰还容易发生空鼓、裂缝等。即使水泥砂浆与基层黏结良好,大面积水泥沙浆抹灰的收缩缝也不可避免。要克服这些通病,可从以下几方面着手实施。⑴、混凝土基层采用清水混凝土,加强模板刚度,拆模后不抹灰,可以用聚合物水泥刮膏的方法找平,较大凹凸适宜用手提砂轮进行打磨。如未采用清水模板,要进行抹灰处理,可在抹灰前对砼表面进行处理。1⑵、外墙采用水泥砂浆抹灰时,建议采取以下措施。①、基底除使用黏土砖(含多孔砖或空心砖)外,宜采用掺入胶液的界面剂,以提高抹灰砂浆与各种墙体的粘结力,不但能防止空鼓、开裂,还有一定的防水作用。②、面层尽量不用1:1或1:2的水泥沙浆。单方水泥用量过多,砂浆收缩大,易产生裂缝,建议在水泥中掺加粉煤灰或石灰膏。水泥砂浆不宜太稀,更不应在水泥砂浆表面撒干水泥压光,且抹灰不能采用一次成活。③、水泥砂浆抹灰建议分格,分格不宜过大,分格后可利用拉缝调节水泥砂浆的收缩,分格缝适宜用嵌缝膏嵌缝。④、严格按照操作规程和工艺规定抹水泥沙浆,理论上,在温度25℃,相对湿度65%的条件下,水泥砂浆墙面须干燥21d以上,而在不同的季节,根据经验,夏天通常需2周以上,冬天通常需4周以上。对于北方地区,冬期不宜施工,一是不易保证水泥砂浆的施工质量;二是水泥砂浆内的水分不易蒸发:三是掺加防冻剂后对涂料有影响。由于冬施气温低,工人操作难度也大,所以我们一般在5℃以下严禁外墙漆施工,在5~10℃限制施工。⑤、在水泥沙浆中掺加纤维和适量胶液配制成聚合物纤维砂浆,可起抗裂补强作用,不仅在表面涂刷涂料的水泥砂浆基层中可以掺用,即使在一般的水泥砂浆抹灰中也可以掺用。对水泥沙浆的抗裂、抗冻、抗冲击、耐磨、增强延性极其耐久性起很大作用。2、腻子施工⑴、腻子应坚实牢固,不得粉化、起皮和裂纹,刮腻子的遍数可由基层或墙面的平整度...
