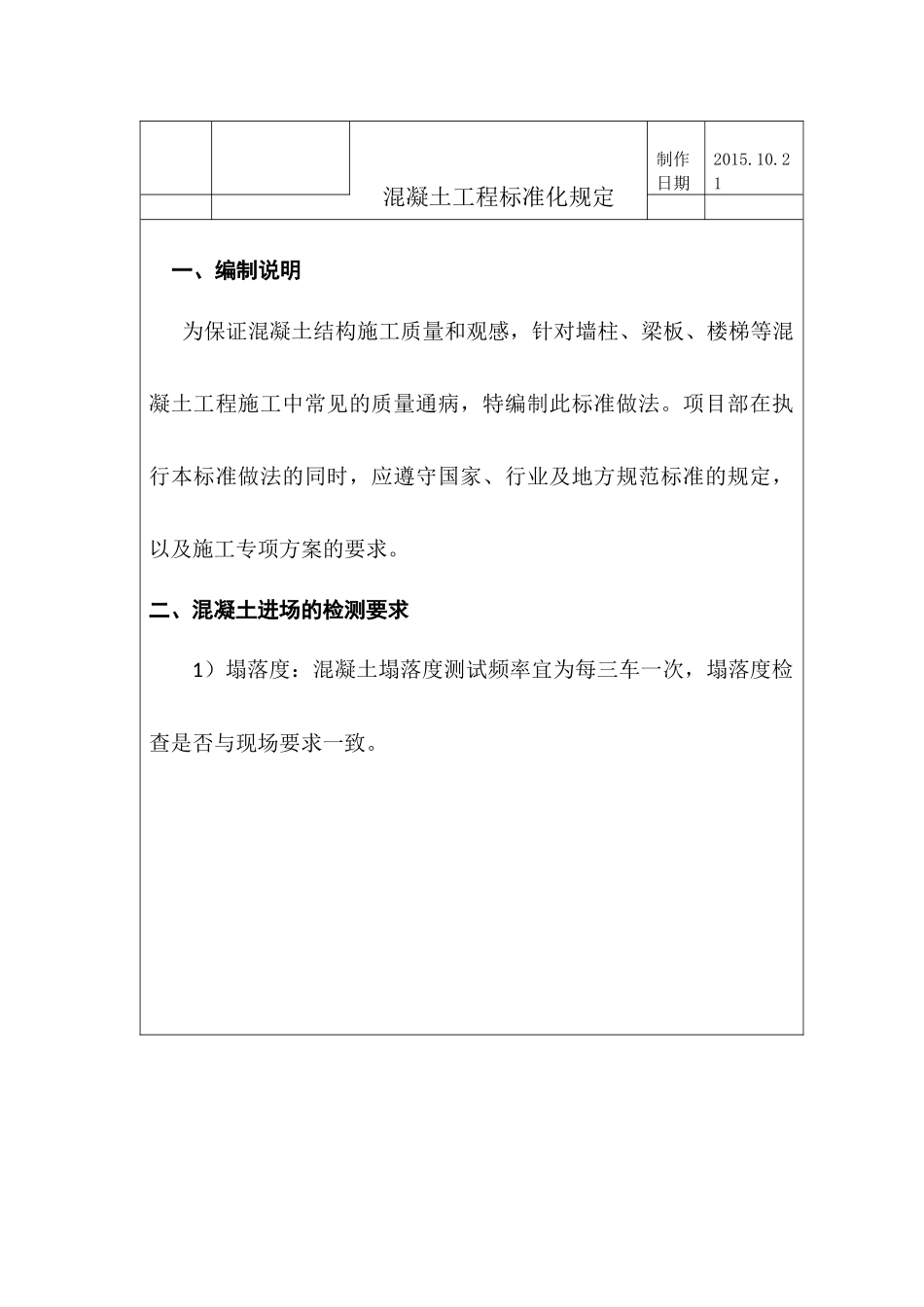

混凝土工程标准化规定制作日期2015
21一、编制说明为保证混凝土结构施工质量和观感,针对墙柱、梁板、楼梯等混凝土工程施工中常见的质量通病,特编制此标准做法
项目部在执行本标准做法的同时,应遵守国家、行业及地方规范标准的规定,以及施工专项方案的要求
二、混凝土进场的检测要求1)塌落度:混凝土塌落度测试频率宜为每三车一次,塌落度检查是否与现场要求一致
2)混凝土配合比:检查核对工程名称、使用单位、浇筑部位、强度等级、粉煤灰掺量与级别、外加剂用量、塌落度等内容
3)混凝土送货单:检查核对强度等级、方量、塌落度、出厂时间、车牌号等内容
4)混凝土方量抽检:应制定混凝土方量抽样检测措施,施工前计算混凝土预算方量,浇筑完成后与实际用量对比分析;混凝土施工过程中,应随机抽检混凝土方量,检查方法宜采用过磅计量
5)氯离子检测:施工现场应配备氯离子检测仪,随机对混凝土进行检测
(不宜选择首车混凝土取样检测)三、混凝土浇筑及振捣技术要求3
1混凝土浇筑前准备工作1)确认钢筋已通过监理验收,墙柱钢筋防偏位措施已到位,梁板钢筋无超高现象
2)确认边模、吊模已加固到位,锁脚螺杆已按规定预埋
3)确认混凝土标高控制点及楼板厚度标高控制件已到位

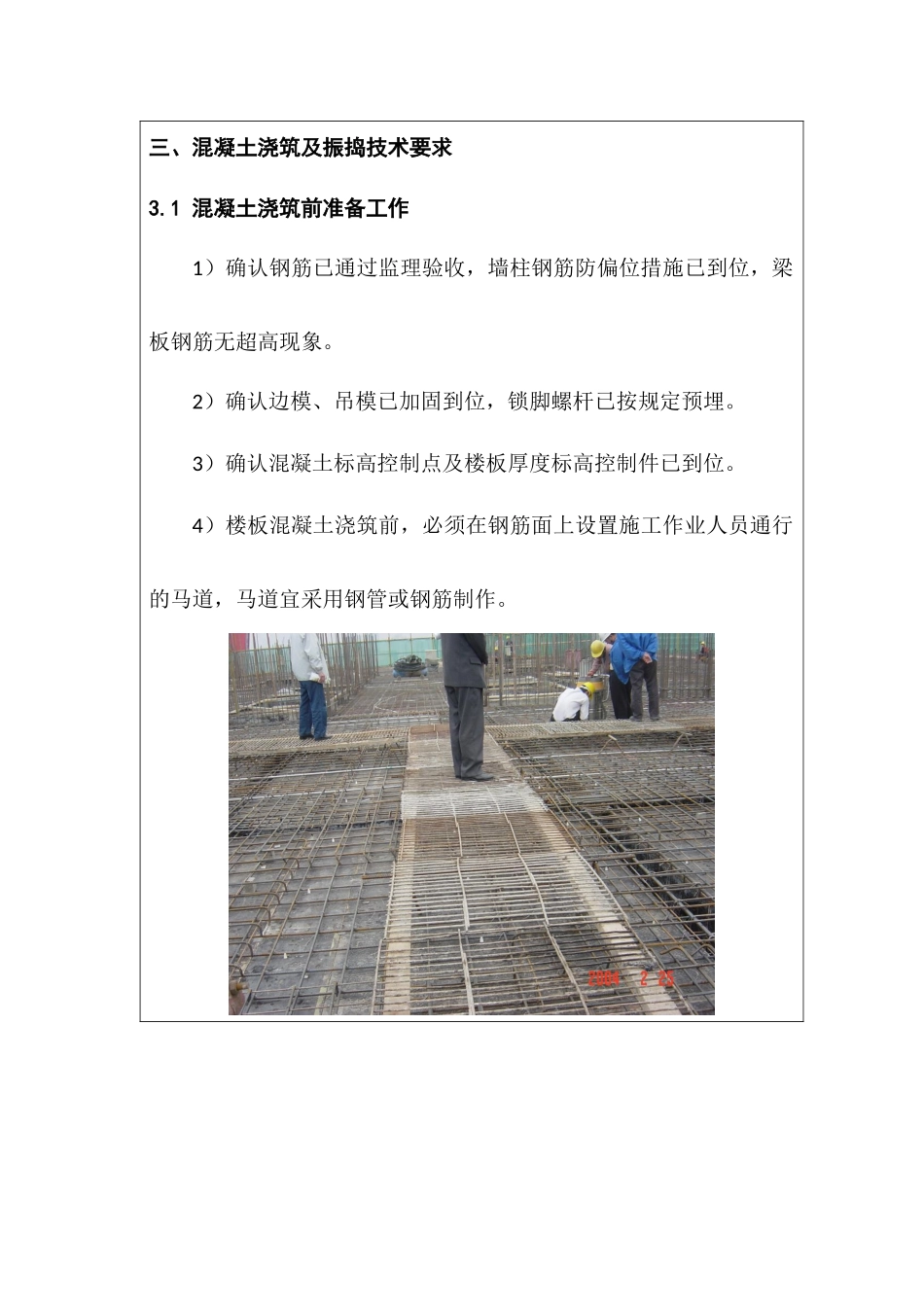

4)楼板混凝土浇筑前,必须在钢筋面上设置施工作业人员通行的马道,马道宜采用钢管或钢筋制作
1-1楼板钢筋表面设置行人马道5)项目部必须建立混凝土浇筑准备工作检查验收表格,要求班组必须在施工作业面准备好混凝土施工工具,比如振动棒、平板震动器、布料机、激光水平仪、刮杆等,必须由专业工长、生产经理、项目经理会签确认后方可签发混凝土浇灌令
6)确认钢筋、模板、水电班组值班人员已到位
7)混凝土浇筑前,必须彻底清除垃圾、杂物,模板需浇水湿润
2墙柱混凝土浇筑及振捣施工要点1)墙柱混凝土浇筑前应先浇筑50mm厚同强度等级的砂浆,再浇筑混凝土,防止烂根
