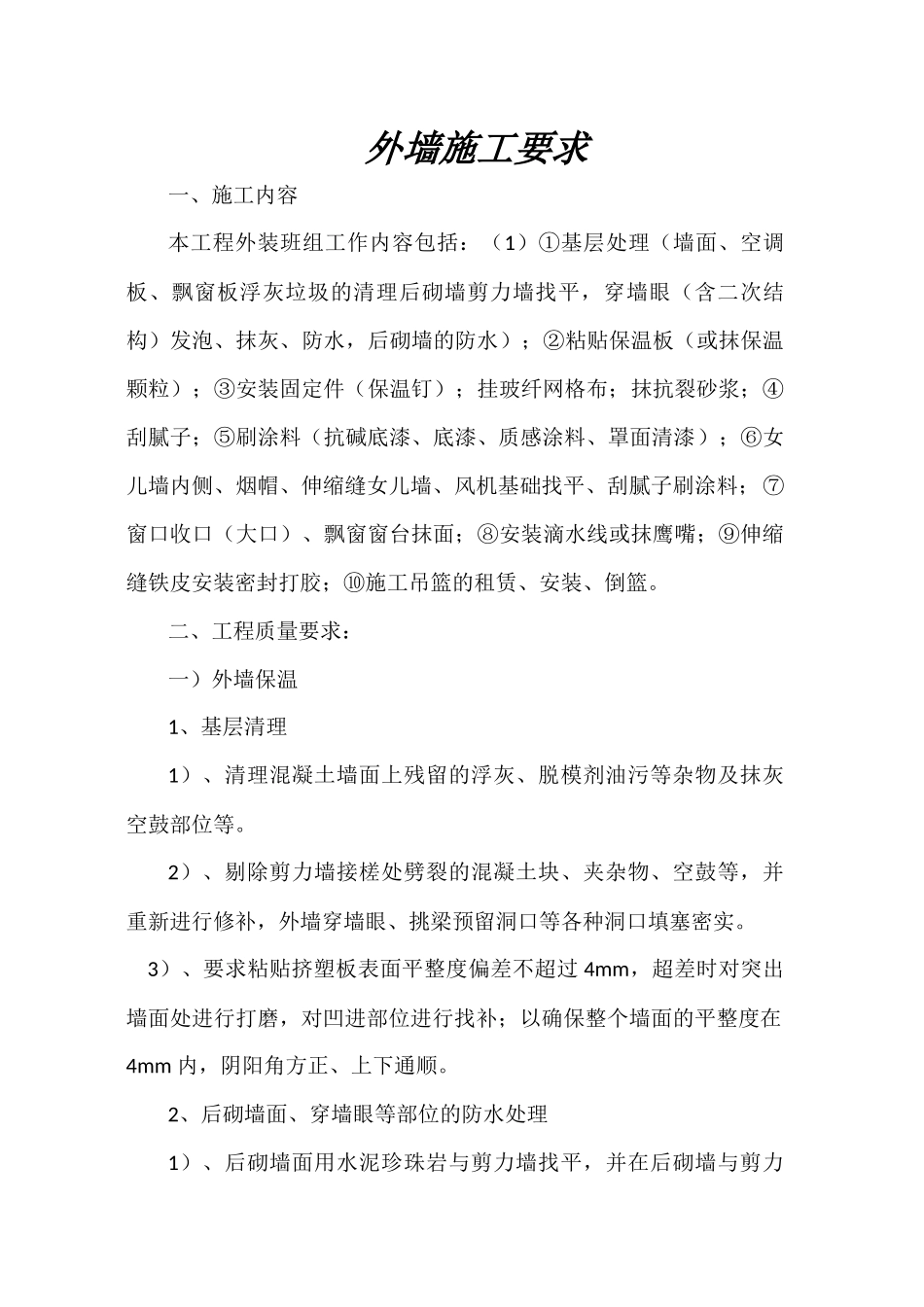

外墙施工要求一、施工内容本工程外装班组工作内容包括:(1)①基层处理(墙面、空调板、飘窗板浮灰垃圾的清理后砌墙剪力墙找平,穿墙眼(含二次结构)发泡、抹灰、防水,后砌墙的防水);②粘贴保温板(或抹保温颗粒);③安装固定件(保温钉);挂玻纤网格布;抹抗裂砂浆;④刮腻子;⑤刷涂料(抗碱底漆、底漆、质感涂料、罩面清漆);⑥女儿墙内侧、烟帽、伸缩缝女儿墙、风机基础找平、刮腻子刷涂料;⑦窗口收口(大口)、飘窗窗台抹面;⑧安装滴水线或抹鹰嘴;⑨伸缩缝铁皮安装密封打胶;⑩施工吊篮的租赁、安装、倒篮
二、工程质量要求:一)外墙保温1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等
2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补,外墙穿墙眼、挑梁预留洞口等各种洞口填塞密实
3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm内,阴阳角方正、上下通顺

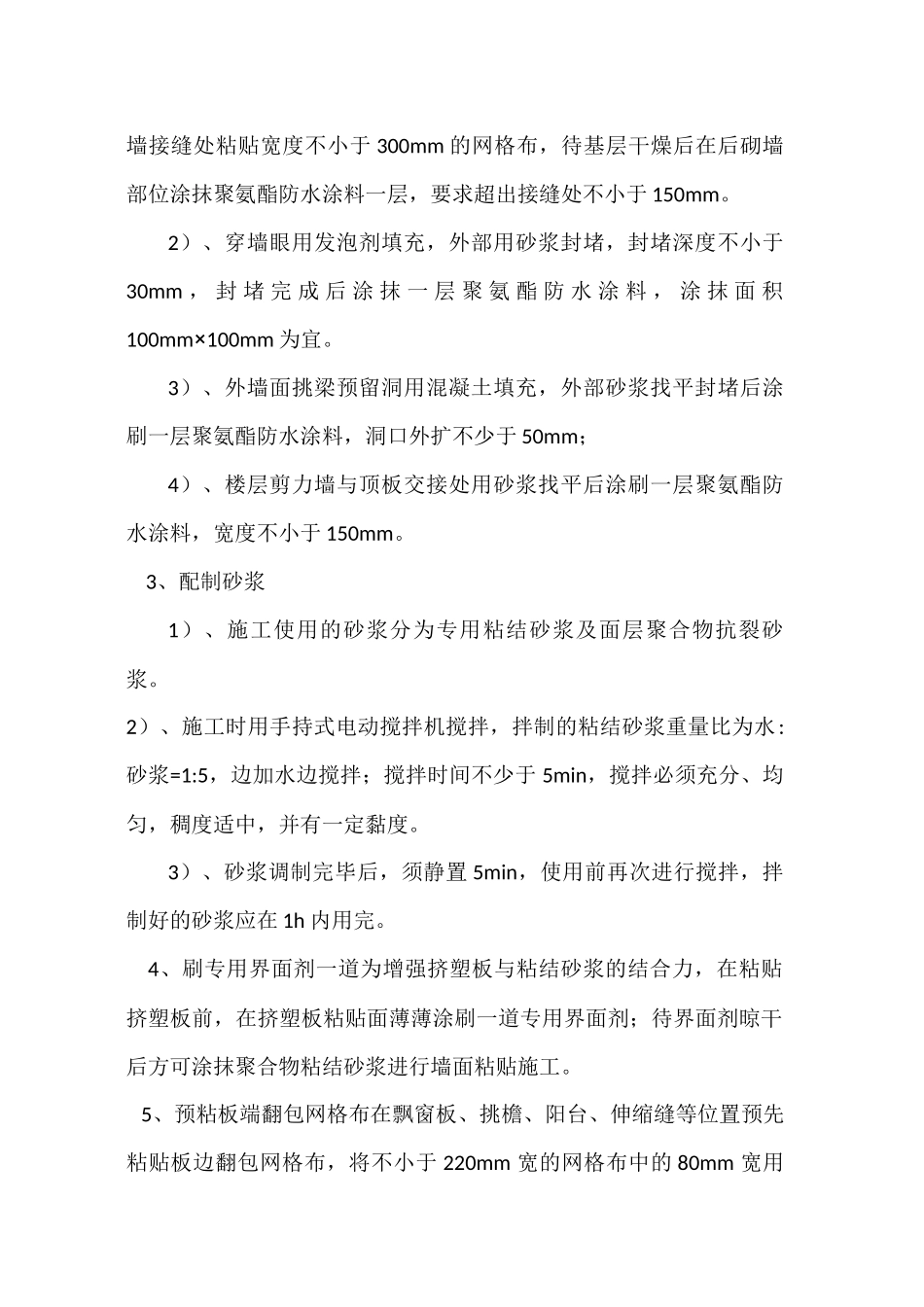

2、后砌墙面、穿墙眼等部位的防水处理1)、后砌墙面用水泥珍珠岩与剪力墙找平,并在后砌墙与剪力墙接缝处粘贴宽度不小于300mm的网格布,待基层干燥后在后砌墙部位涂抹聚氨酯防水涂料一层,要求超出接缝处不小于150mm
2)、穿墙眼用发泡剂填充,外部用砂浆封堵,封堵深度不小于30mm,封堵完成后涂抹一层聚氨酯防水涂料,涂抹面积100mm×100mm为宜
3)、外墙面挑梁预留洞用混凝土填充,外部砂浆找平封堵后涂刷一层聚氨酯防水涂料,洞口外扩不少于50mm;4)、楼层剪力墙与顶板交接处用砂浆找平后涂刷一层聚氨酯防水涂料,宽度不小于150mm
3、配制砂浆1)、施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆

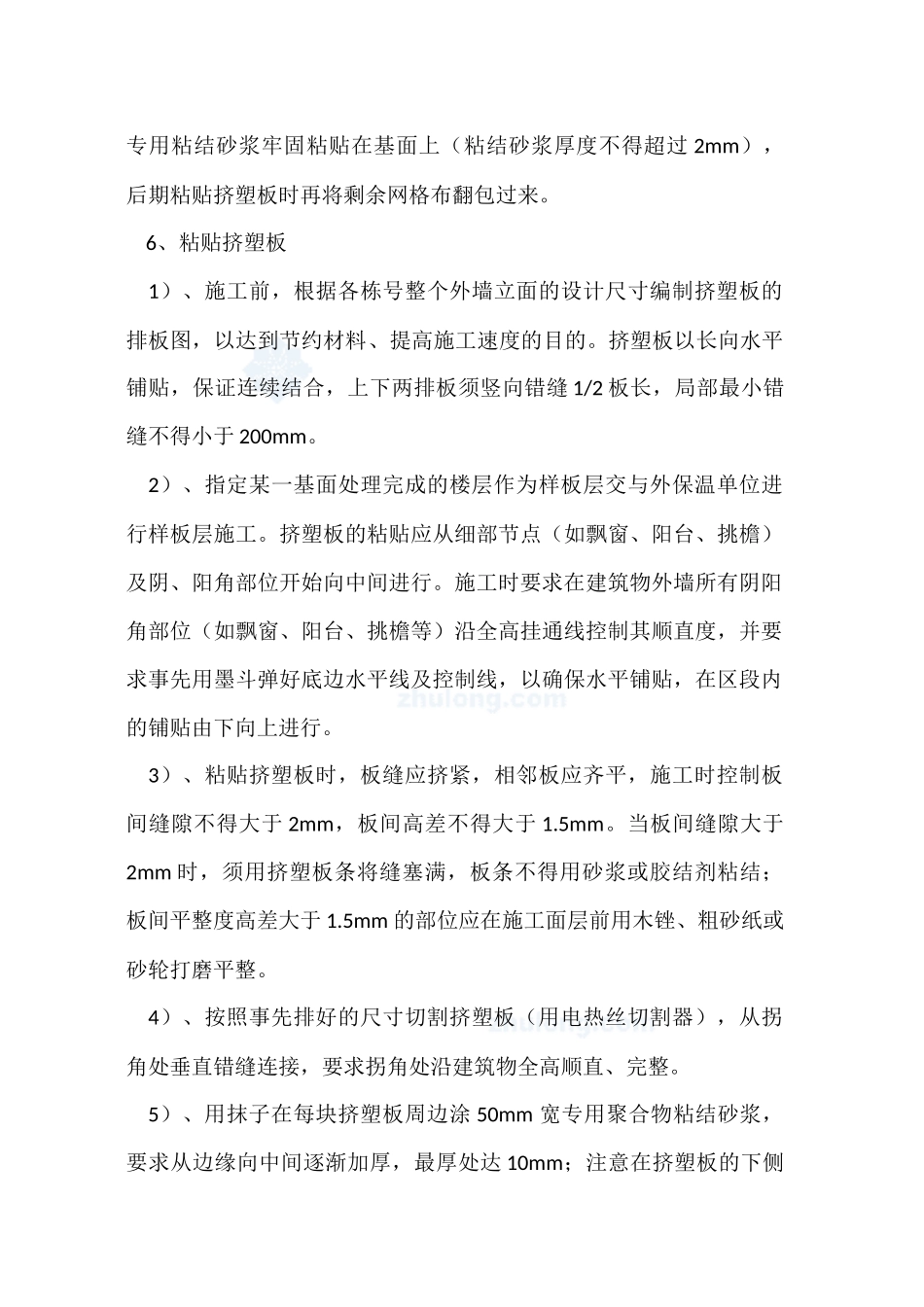

2)、施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、
