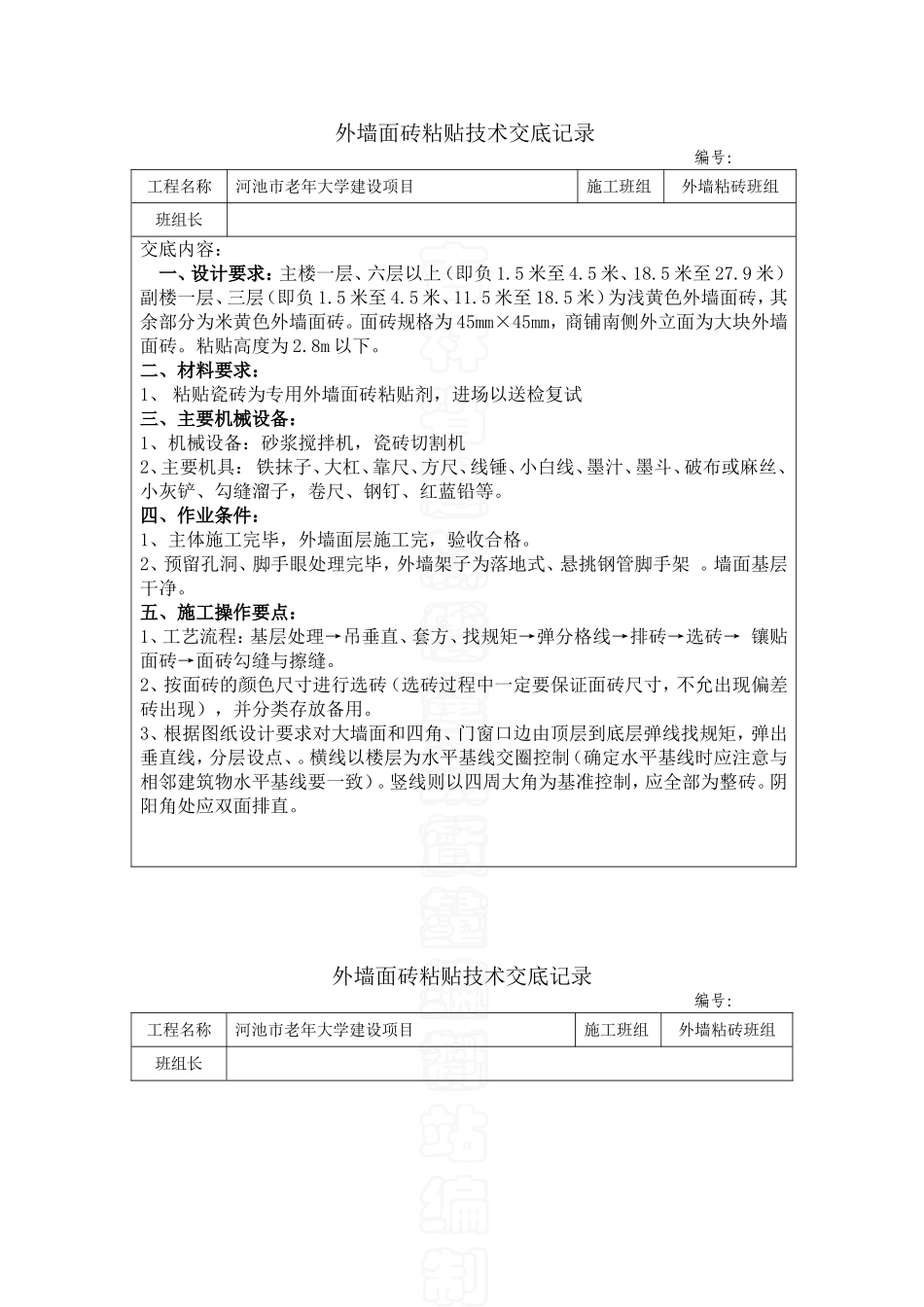

外墙面砖粘贴技术交底记录编号:工程名称河池市老年大学建设项目施工班组外墙粘砖班组班组长交底内容:一、设计要求:主楼一层、六层以上(即负1.5米至4.5米、18.5米至27.9米)副楼一层、三层(即负1.5米至4.5米、11.5米至18.5米)为浅黄色外墙面砖,其余部分为米黄色外墙面砖。面砖规格为45mm×45mm,商铺南侧外立面为大块外墙面砖。粘贴高度为2.8m以下。二、材料要求:1、粘贴瓷砖为专用外墙面砖粘贴剂,进场以送检复试三、主要机械设备:1、机械设备:砂浆搅拌机,瓷砖切割机2、主要机具:铁抹子、大杠、靠尺、方尺、线锤、小白线、墨汁、墨斗、破布或麻丝、小灰铲、勾缝溜子,卷尺、钢钉、红蓝铅等。四、作业条件:1、主体施工完毕,外墙面层施工完,验收合格。2、预留孔洞、脚手眼处理完毕,外墙架子为落地式、悬挑钢管脚手架。墙面基层干净。五、施工操作要点:1、工艺流程:基层处理→吊垂直、套方、找规矩→弹分格线→排砖→选砖→镶贴面砖→面砖勾缝与擦缝。2、按面砖的颜色尺寸进行选砖(选砖过程中一定要保证面砖尺寸,不允出现偏差砖出现),并分类存放备用。3、根据图纸设计要求对大墙面和四角、门窗口边由顶层到底层弹线找规矩,弹出垂直线,分层设点、。横线以楼层为水平基线交圈控制(确定水平基线时应注意与相邻建筑物水平基线要一致)。竖线则以四周大角为基准控制,应全部为整砖。阴阳角处应双面排直。外墙面砖粘贴技术交底记录编号:工程名称河池市老年大学建设项目施工班组外墙粘砖班组班组长4.要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。5.饰面砖应表面平整,边缘整齐棱角不得损坏,并应具有产品合格证。6.饰面砖的品种、规格、颜色、图案等应符合设计要求。7.饰面砖应镶贴平整,接缝宽度符合要求,并填嵌密实,以防渗水。8.镶贴室外突出的檐口、腰线、窗口、雨蓬等饰面,必须有流水坡度或滴水线。9.用聚合物瓷砖胶浆粘贴的面砖,应使面层与基层粘结牢固,无空鼓。10.饰面砖应镶贴在平整、粗糙的基层上,光滑的基体或基层表面,镶贴前应处理。残留的砂浆、尘土和油渍等应清除干净。11.饰面砖镶贴前应先选砖预排,以使饼缝均匀。在同一墙面上的横竖排列。不宜有一行以上的非整砖。非整砖行应排在次要部位或阴角处。12.外墙砖的接缝宽度与整排砖中缝隙相同。13.饰面砖镶贴采用专用瓷砖粘贴聚合物砂浆,镶贴砂浆厚度6~8mm。14.饰面砖基层表面,如遇有突出的空调孔,整砖套割吻合,不得用非整砖并凑镶贴15.镶贴饰面砖前必须找准标高,垫好底尺,确定水平位置及垂直竖向标志,挂线镶贴,做到表面平整,不显接槎,接缝平直。16.外墙砖使用专用聚合物砂浆勾缝。17.嵌缝后,应及时将面层残存的聚合物砂浆清洗干净,并做好成品保护。18.饰面砖的质量标准:a、饰面砖镶贴必须牢固,以聚合物砂浆为主要粘结材料时,严禁空鼓,无歪斜、缺楞掉角和裂缝等缺陷。b、饰面砖表面平整、洁净、色泽协调一致。c、饰面砖接缝填嵌密实、平直宽窄一致,颜色一致,阴阳角处的砖压向正确,非整砖的部位适宜。突出物周围的砖用整砖套割吻合、边缘整齐;墙裙贴脸等上口平顺突出墙面的厚度一致。滴水线顺直,流水坡向正确d、窗口四周粘砖部位,上口外墙大面压小面,窗台小面压外墙大面,侧面为外墙大面压下面。19.每一步架施工完毕后,必须经质检员检查、测量员进行交圈验证后方可进行下一步施工。20.调缝:贴完陶瓷面砖的墙面,要一手拿拍板,靠在贴好的墙面上,一手拿锤子对拍板满敲一遍(敲实、敲平),如出现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨直为止。外墙面砖粘贴技术交底记录编号:工程名称河池市老年大学建设项目施工班组外墙粘砖班组班组长六、质量标准:1、外墙面砖粘贴前和施工过程中,均应在相同的基层上做样板件,并对样板件的饰面砖粘结强度进行检验。2、外墙砖在贴变形缝处时应在变形缝处两侧100mm处钉方格网。3、镶贴后的面砖,表面平整、洁净、颜色均匀一致,无变色、起碱、污痕,无显著的光泽损处,无空鼓。4、接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖尽量使用在阴角处。流水坡向正确,滴水线顺...
