计价表项目表计价表项目表是计价表的核心内容
一般格式是:横向排列为各分项工程的项目名称,竖向排列为分项工程的人工、材料和施工机械消耗量及价格
有的项目表下部还有附注以说明设计有特殊要求时,怎样进行调整和换算

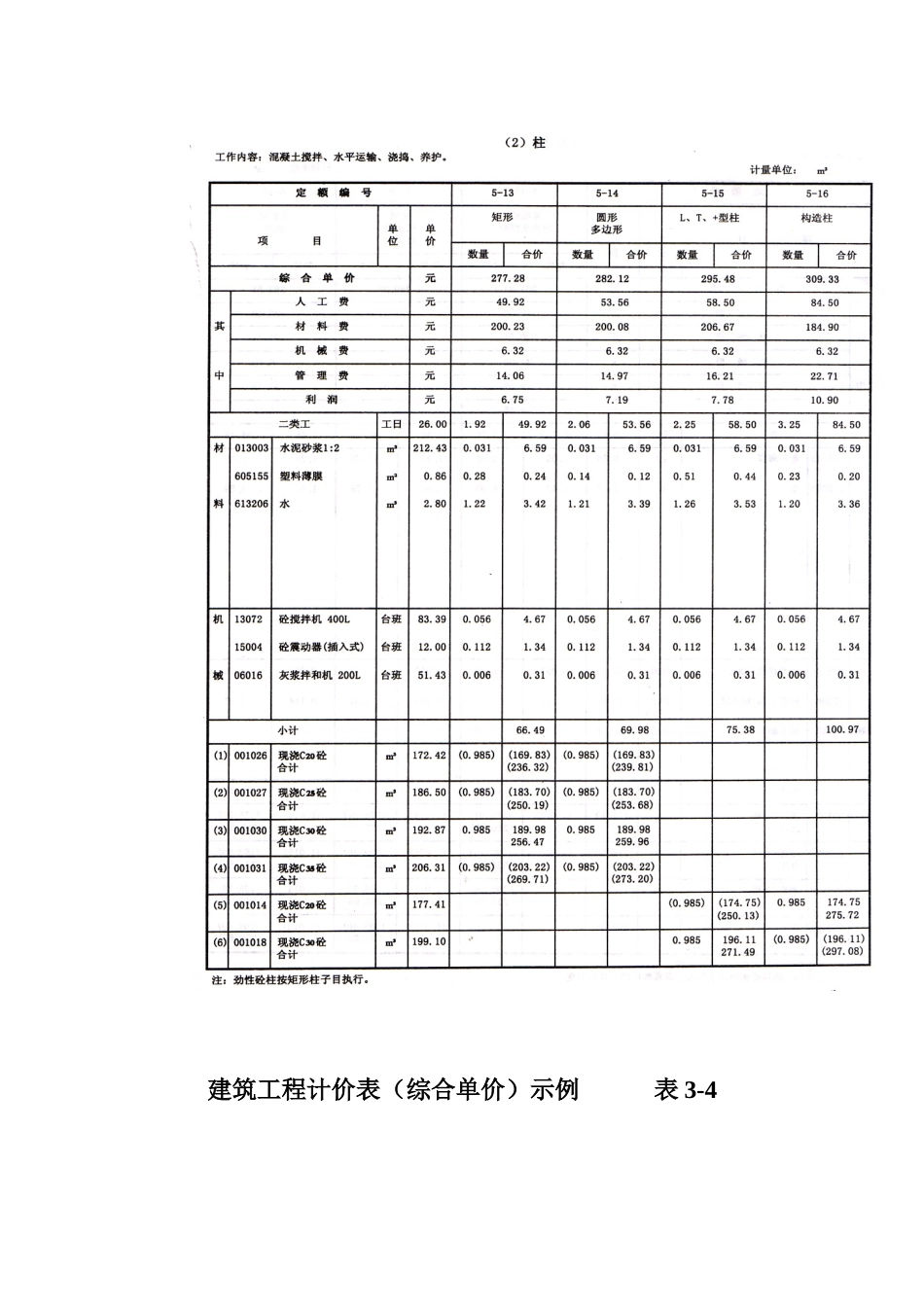

表3-5为2004年《江苏省建筑与装饰工程计价表》中混凝土工程分部部分项目的示例

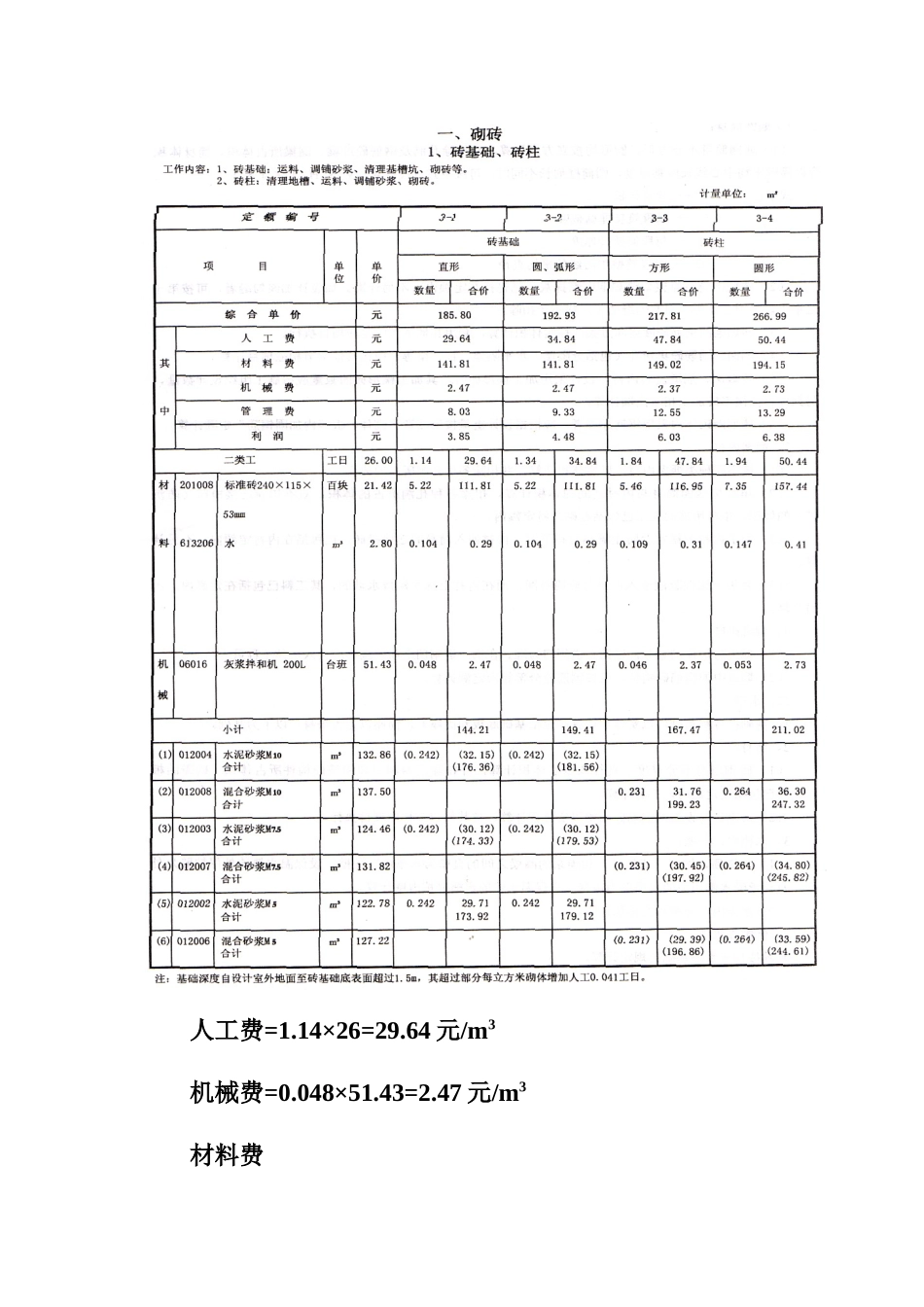

2004年《江苏省建筑与装饰工程计价表》中混凝土工程分部部分项目的示例表3-5建筑工程计价表(综合单价)示例表3-4人工费=1
14×26=29
64元/m3机械费=0
048×51
47元/m3材料费=5
242×122
78=141
81元/m3管理费=(29
47)×25%=8
03元/m3利润=(29
47)×12%=3
85元/m3砖基础(直形)综合单价=29
64+141
85=185
8元/m3预算定额及单位估价表(计价表)的应用1.直接套用预算单价如果某分项工程的名称、材料品种、规格、配合比及做法等与预算定额及单位估价表(计价表)取定内容完全相符者(或虽有某些不符,但规定不换算者),就可将查得的分项工程单价及编号,直接抄写入工程量计算表及预算表中
2.换算预算单价如果某分项工程的名称、材料品种、规格、配合比及做法等与计价表取定不完全相符者(部分不相符内容,计价表规定又允许换算者),则可换算,并在其计价表编号后加添“换”字,以示区别
常见的换算有:砂浆标号及混凝土等级换算、木材材积换算、系数换算和其他换算
(1)砂浆标号及混凝土等级换算此类换算的基本特点是定额耗用量不变,只换算因砂浆标号及混凝土等级不同引起的材料、半成品预算价格的变化,换算公式为:换算后的直接工程费预算单价=换算前的直接工程费预算单价−定额消耗量×应换出的材料、半成品预算价格+定额消耗量×应换入的材料、半成品
