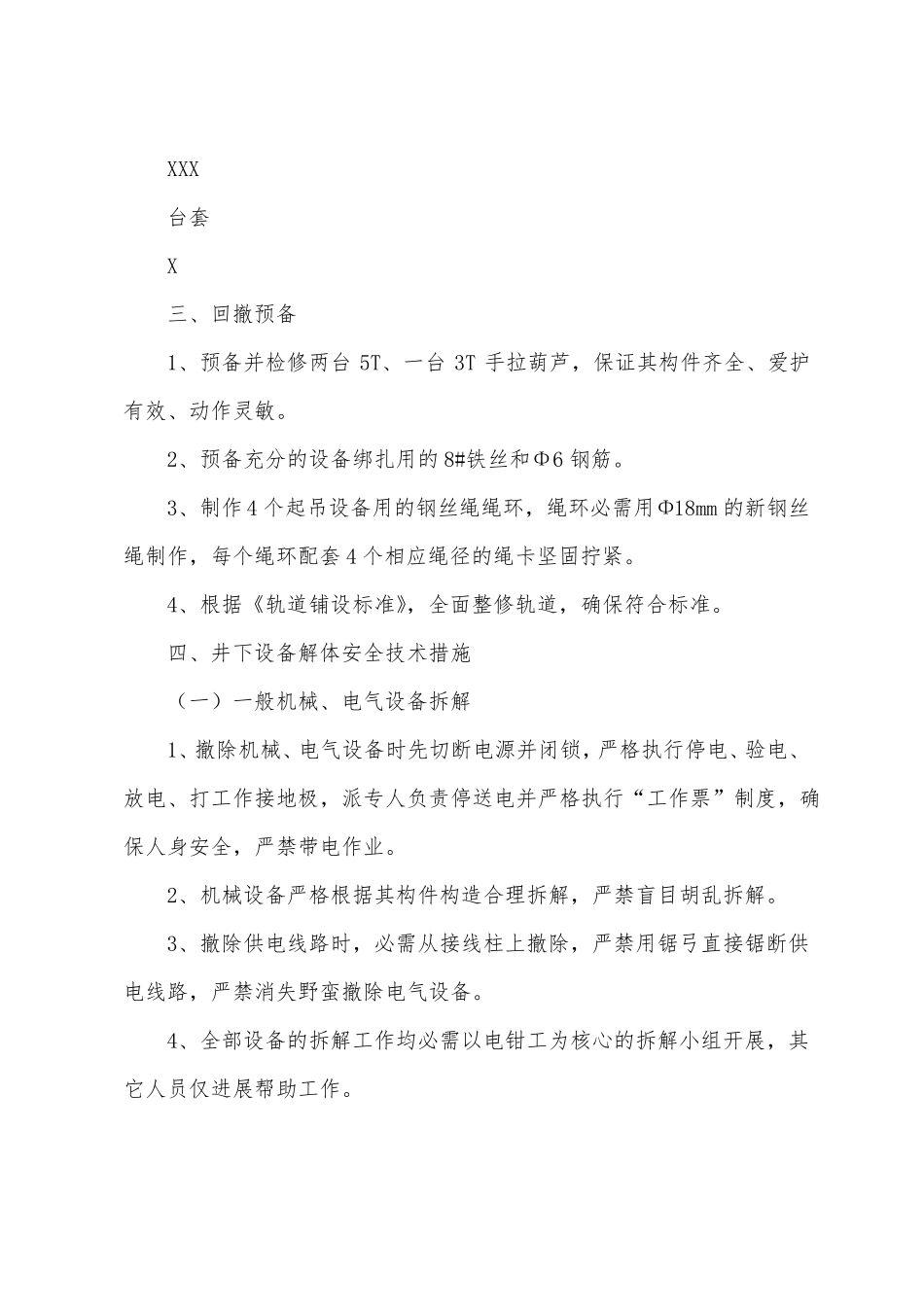

刮板输送机回撤安全技术措施我队定于XXXX年X月X日回撤XXXX顺槽刮板输送机,为了保证XXXX顺槽刮板输送机回撤工作的安全顺当进展,特编制本安全技术措施,要求参加施工人员仔细学习并严格遵照执行。一、回撤领导小组组长:XXX副组长:XXX设备拆解小组组长:XXX设备绑扎、运输小组组长:XXX安全监视检查小组组长(分三个班):XXX二、回撤设备清单序号设备名称规格型号单位数量1刮板输送机XXX台套X三、回撤预备1、预备并检修两台5T、一台3T手拉葫芦,保证其构件齐全、爱护有效、动作灵敏。2、预备充分的设备绑扎用的8#铁丝和Φ6钢筋。3、制作4个起吊设备用的钢丝绳绳环,绳环必需用Φ18mm的新钢丝绳制作,每个绳环配套4个相应绳径的绳卡坚固拧紧。4、根据《轨道铺设标准》,全面整修轨道,确保符合标准。四、井下设备解体安全技术措施(一)一般机械、电气设备拆解1、撤除机械、电气设备时先切断电源并闭锁,严格执行停电、验电、放电、打工作接地极,派专人负责停送电并严格执行“工作票”制度,确保人身安全,严禁带电作业。2、机械设备严格根据其构件构造合理拆解,严禁盲目胡乱拆解。3、撤除供电线路时,必需从接线柱上撤除,严禁用锯弓直接锯断供电线路,严禁消失野蛮撤除电气设备。4、全部设备的拆解工作均必需以电钳工为核心的拆解小组开展,其它人员仅进展帮助工作。5、拆卸后的设备部件必需有序运至各自打算的卸载点,并编号予以标识。各类螺栓、垫圈必需放在专用箱内,以防丧失。6、周密设备部件外围必需加设爱护罩以防损坏。(二)刮板输送机拆卸1、刮板输送机解体工作在XX联络巷、XXXX顺槽X号联络巷及XXXX运输顺槽进展。2、撤除刮板输送机时,应先停电闭锁,然后在机头过渡槽处将刮板上链掐开,机头电机反转点动将全部刮板链吐出,并用人工拉到煤壁侧分段从机巷装车运出。3、在分解机头前先观看顶板支护状况,在确认顶板支护完好的状况下,在相应拆解部件的上方悬挂起吊环。4、起吊必需首先保证绳扣坚固牢靠,避开绳脱扣,造成意外事故。5、起吊时选好支点,把握好起吊的角度,保证各部件的相对稳定性,确保起吊安全。6、起吊前检查好工具及吊具,特殊是倒链是否跑链,倒链的承载力量等。7、解体挨次:刮板及刮板链--刮板输送机机尾及其传动部--刮板输送机机头及其传动部--机头过渡槽--中部槽8、因撤除减速箱导致消失漏油,要求全部参加解体人员必需留意自身安全,准时用细煤搅拌漏油并清理,以防人员滑倒。9、拆解时必需考虑起吊重量、物件的串动和绑扎钢筋的强度和车辆承载力量,吊环的抗拉力之和必需超过物件的本身重量。五、设备及部件的装车、绑扎1、起重时必需将钢丝绳环捆绑在设备的重心点上,将起吊附着点固定在设备的起吊环上,严禁将设备的脆弱处、凸出点当作起吊点使用。2、装车时应使设备的重心和车辆的重心点重合,车辆必需在前后轮处用木楔牢靠支稳,严禁使用损坏失修的车辆。3、对超出车辆的物料在矿车两头垫实枕木,并实行有效的防滑措施。4、用MG1.7-6A型矿车装载重量不得超过2.7吨。5、用MP1.5-6A型平板车装载重量不得超过2.9吨;用MP1.0-6A型平板车装载重量不得超过2.0吨。6、用平板车装料时,物件与车辆之间的绑扎不得少于6处,且紧固牢靠,严禁用矿车装运大件设备。7、装运小物料、配件时应用绳索将其捆绑牢固,以防运输过程中散失。8、装物料、配件时应不超过车沿高度,若巷道顶或棚梁距离车沿净高在0.6米以上时,可超过车沿高度装料,但最多不得超出车沿0.3米。全部物料必需绑扎牢靠。9、绑扎构造较简单的设备、物件时,绑扎人员还必需全面检查各联结件的连接是否坚固牢靠,有无晃动,发觉问题准时处理。绑扎完毕后,装车绑扎人员必需仔细具体的进展一次全面检查,确保坚固牢靠。10、二人或二人以上人员同时装物料、设备及配件时,必需互叫互应,要先起一头或先放一头,严禁盲目乱扔。11、设备部件装车后需要绑扎的必需马上绑扎,绑扎全部用Ф6钢筋。12、装车时应在指挥员的口号下统一行动,全部人员找好退路,起吊设备下方3米范围严禁有其它人员工作或通行。13、起吊装车时全部设备尤其是减速箱、电机等必需轻起轻放。14、装车时全部...
