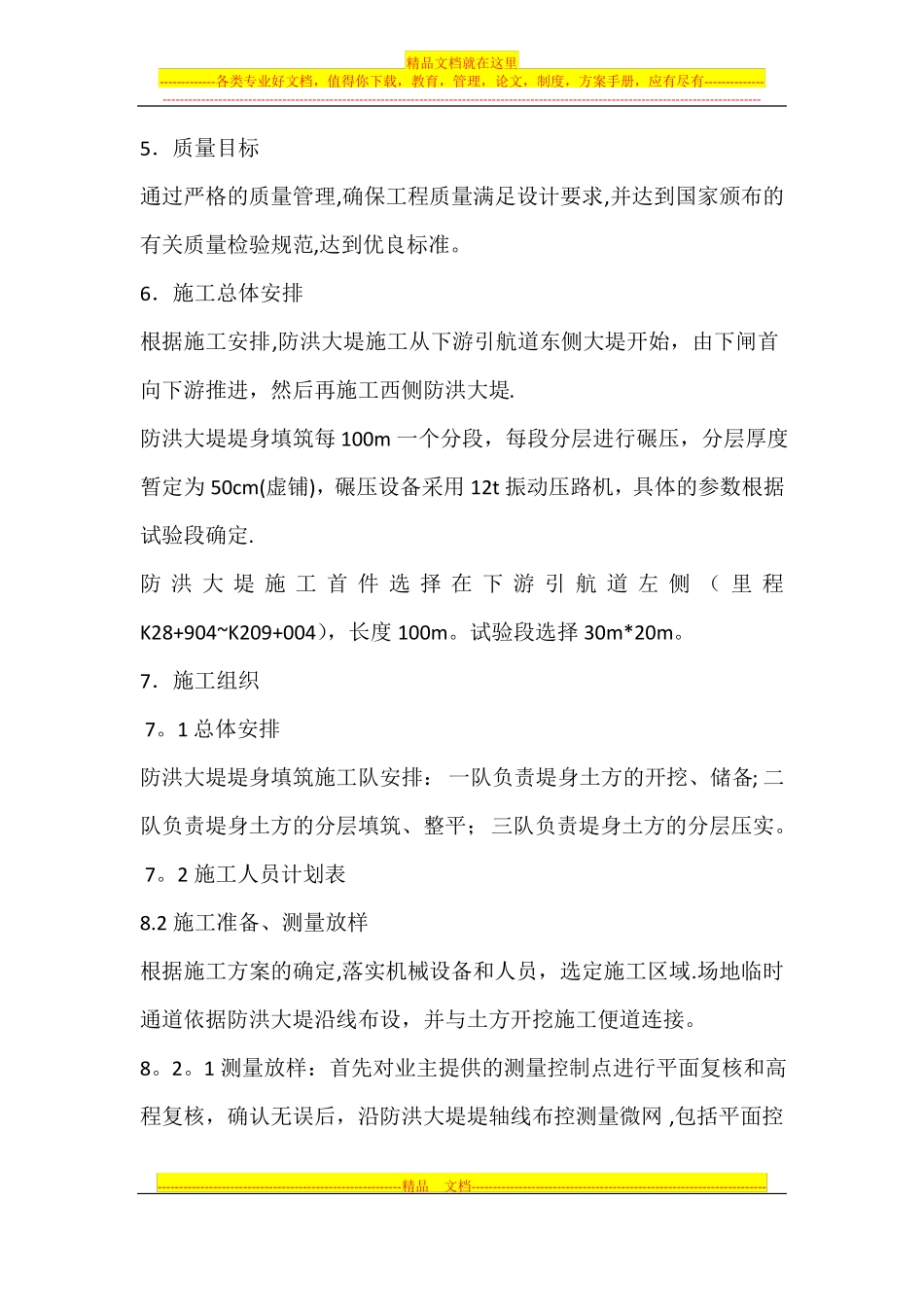

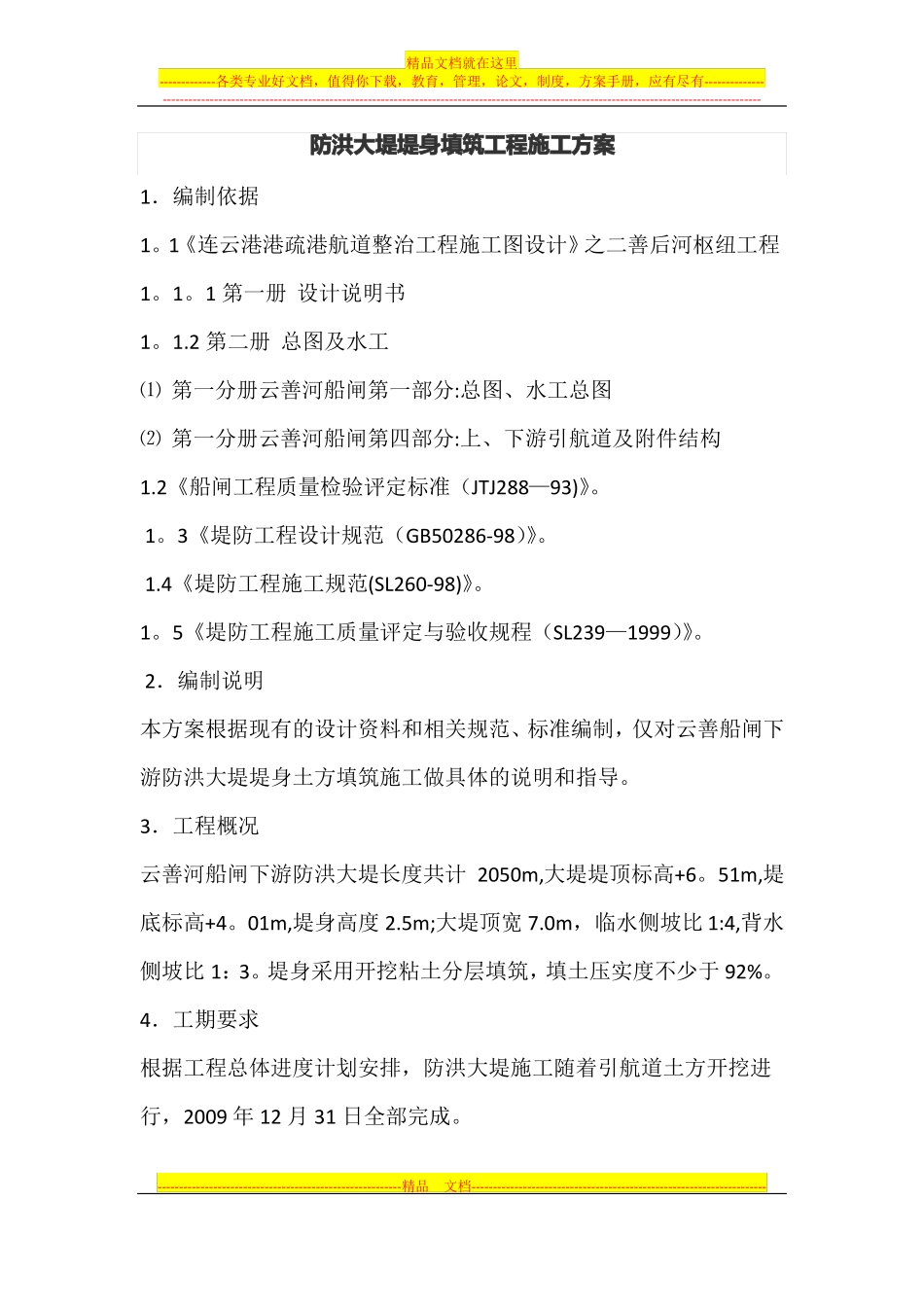

精品文档就在这里-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有----------------------------------------------------------------------------------------------------------------------------------------------------------防洪大堤堤身填筑工程施工方案1.编制依据1。1《连云港港疏港航道整治工程施工图设计》之二善后河枢纽工程1。1。1第一册设计说明书1。1.2第二册总图及水工⑴第一分册云善河船闸第一部分:总图、水工总图⑵第一分册云善河船闸第四部分:上、下游引航道及附件结构1.2《船闸工程质量检验评定标准(JTJ288—93)》。1。3《堤防工程设计规范(GB50286-98)》。1.4《堤防工程施工规范(SL260-98)》。1。5《堤防工程施工质量评定与验收规程(SL239—1999)》。2.编制说明本方案根据现有的设计资料和相关规范、标准编制,仅对云善船闸下游防洪大堤堤身土方填筑施工做具体的说明和指导。3.工程概况云善河船闸下游防洪大堤长度共计2050m,大堤堤顶标高+6。51m,堤底标高+4。01m,堤身高度2.5m;大堤顶宽7.0m,临水侧坡比1:4,背水侧坡比1:3。堤身采用开挖粘土分层填筑,填土压实度不少于92%。4.工期要求根据工程总体进度计划安排,防洪大堤施工随着引航道土方开挖进行,2009年12月31日全部完成。---------------------------------------------------------精品文档---------------------------------------------------------------------精品文档就在这里-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有----------------------------------------------------------------------------------------------------------------------------------------------------------5.质量目标通过严格的质量管理,确保工程质量满足设计要求,并达到国家颁布的有关质量检验规范,达到优良标准。6.施工总体安排根据施工安排,防洪大堤施工从下游引航道东侧大堤开始,由下闸首向下游推进,然后再施工西侧防洪大堤.防洪大堤堤身填筑每100m一个分段,每段分层进行碾压,分层厚度暂定为50cm(虚铺),碾压设备采用12t振动压路机,具体的参数根据试验段确定.防洪大堤施工首件选择在下游引航道左侧(里程K28+904~K209+004),长度100m。试验段选择30m*20m。7.施工组织7。1总体安排防洪大堤堤身填筑施工队安排:一队负责堤身土方的开挖、储备;二队负责堤身土方的分层填筑、整平;三队负责堤身土方的分层压实。7。2施工人员计划表8.2施工准备、测量放样根据施工方案的确定,落实机械设备和人员,选定施工区域.场地临时通道依据防洪大堤沿线布设,并与土方开挖施工便道连接。8。2。1测量放样:首先对业主提供的测量控制点进行平面复核和高程复核,确认无误后,沿防洪大堤堤轴线布控测量微网,包括平面控---------------------------------------------------------精品文档---------------------------------------------------------------------精品文档就在这里-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有----------------------------------------------------------------------------------------------------------------------------------------------------------制点和高程控制点.依此为基础,进行防洪大堤的施工放样。8。2.2碾压设备选择根据堤防工程施工规范(SL260—90)中表6。1。2如下:本工程采用12t振动压路机,铺料厚度为50cm,土块直径≤15cm,以此为参数进行试验段施工.8。3堤基清理8。3.1堤基清理的范围包括堤身、压载的基面,其边界在设计基面边线外0.3~0.5m。8。3.2堤基表层的淤泥、腐殖土、泥炭等不合格土及草皮、树根、建筑垃圾等杂物清除干净。8.3.3堤基内的井窑、墓穴、树坑、坑塘、及动物巢穴,按堤身填筑要求进行回填填筑。8。3。4堤基开挖、清除的弃土、杂物、废碴等,运到指定的场地内堆放。8。3。4堤基清理后,在第一次铺填前进行场地平整,除了深厚的软弱堤基(如水沟)需另行处理外,对场地进行压实,压实后的质量要符合设计要求。8.4...
