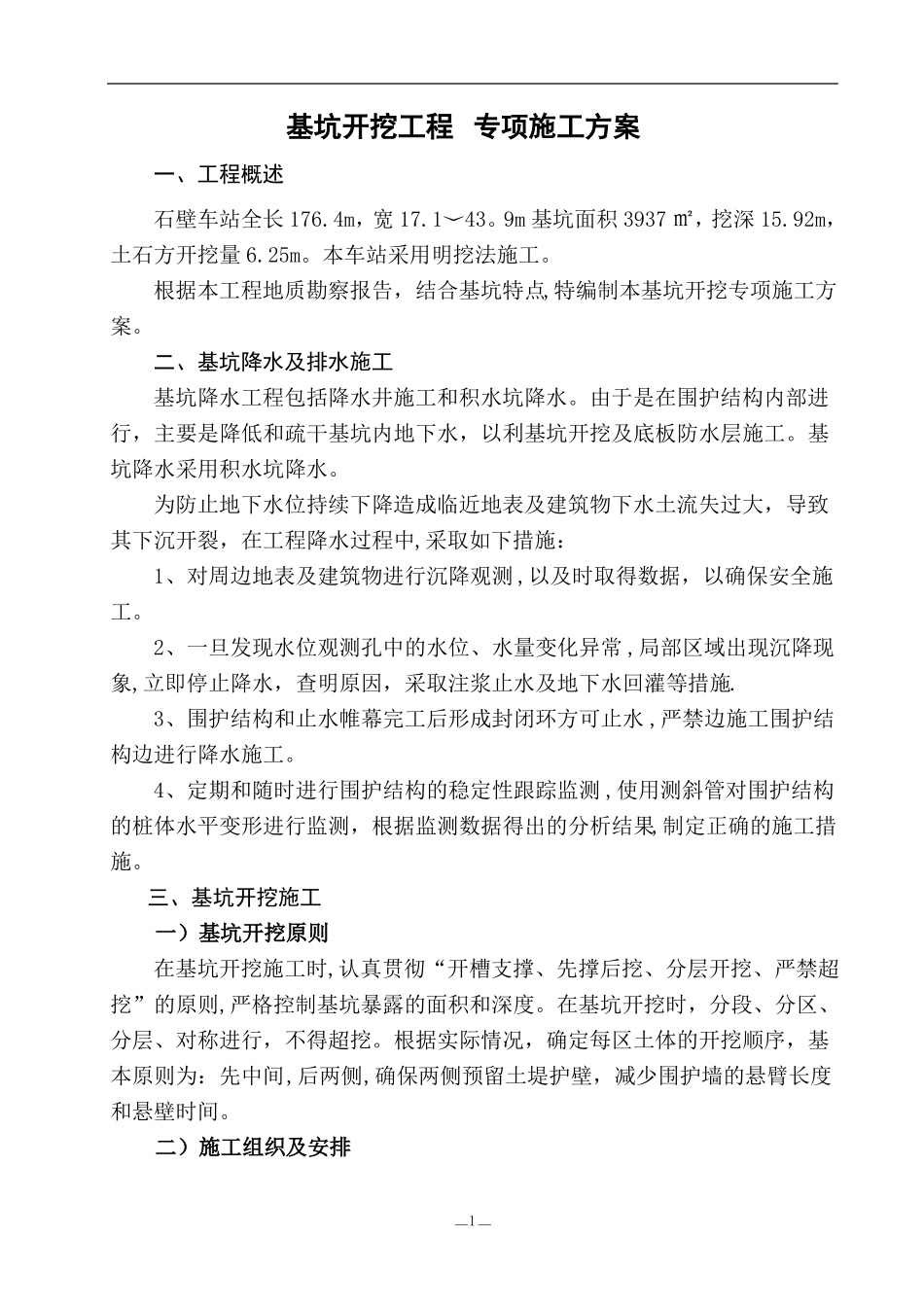

基坑开挖工程专项施工方案一、工程概述石壁车站全长176
4m,宽17
9m基坑面积3937㎡,挖深15
92m,土石方开挖量6
本车站采用明挖法施工
根据本工程地质勘察报告,结合基坑特点,特编制本基坑开挖专项施工方案
二、基坑降水及排水施工基坑降水工程包括降水井施工和积水坑降水
由于是在围护结构内部进行,主要是降低和疏干基坑内地下水,以利基坑开挖及底板防水层施工
基坑降水采用积水坑降水
为防止地下水位持续下降造成临近地表及建筑物下水土流失过大,导致其下沉开裂,在工程降水过程中,采取如下措施:1、对周边地表及建筑物进行沉降观测,以及时取得数据,以确保安全施工
2、一旦发现水位观测孔中的水位、水量变化异常,局部区域出现沉降现象,立即停止降水,查明原因,采取注浆止水及地下水回灌等措施
3、围护结构和止水帷幕完工后形成封闭环方可止水,严禁边施工围护结构边进行降水施工
4、定期和随时进行围护结构的稳定性跟踪监测,使用测斜管对围护结构的桩体水平变形进行监测,根据监测数据得出的分析结果,制定正确的施工措施
三、基坑开挖施工一)基坑开挖原则在基坑开挖施工时,认真贯彻“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则,严格控制基坑暴露的面积和深度
在基坑开挖时,分段、分区、分层、对称进行,不得超挖
根据实际情况,确定每区土体的开挖顺序,基本原则为:先中间,后两侧,确保两侧预留土堤护壁,减少围护墙的悬臂长度和悬壁时间
二)施工组织及安排—1—1、划分开挖段车站主体结构基坑长176
4m、宽17
9m,根据地铁车站施工的特点和结构施工的要求,将基坑划分为9个开挖段,,每段长度20m左右
2、施工方案根据设计图纸提供的地质情况,广州地铁二、八号线延长线9标段(石壁站)大部分为残积土层,极少部分为中风化和微风化,因此,施工期间,主要为挖掘机和破碎机进行开挖,根据情况必要时
