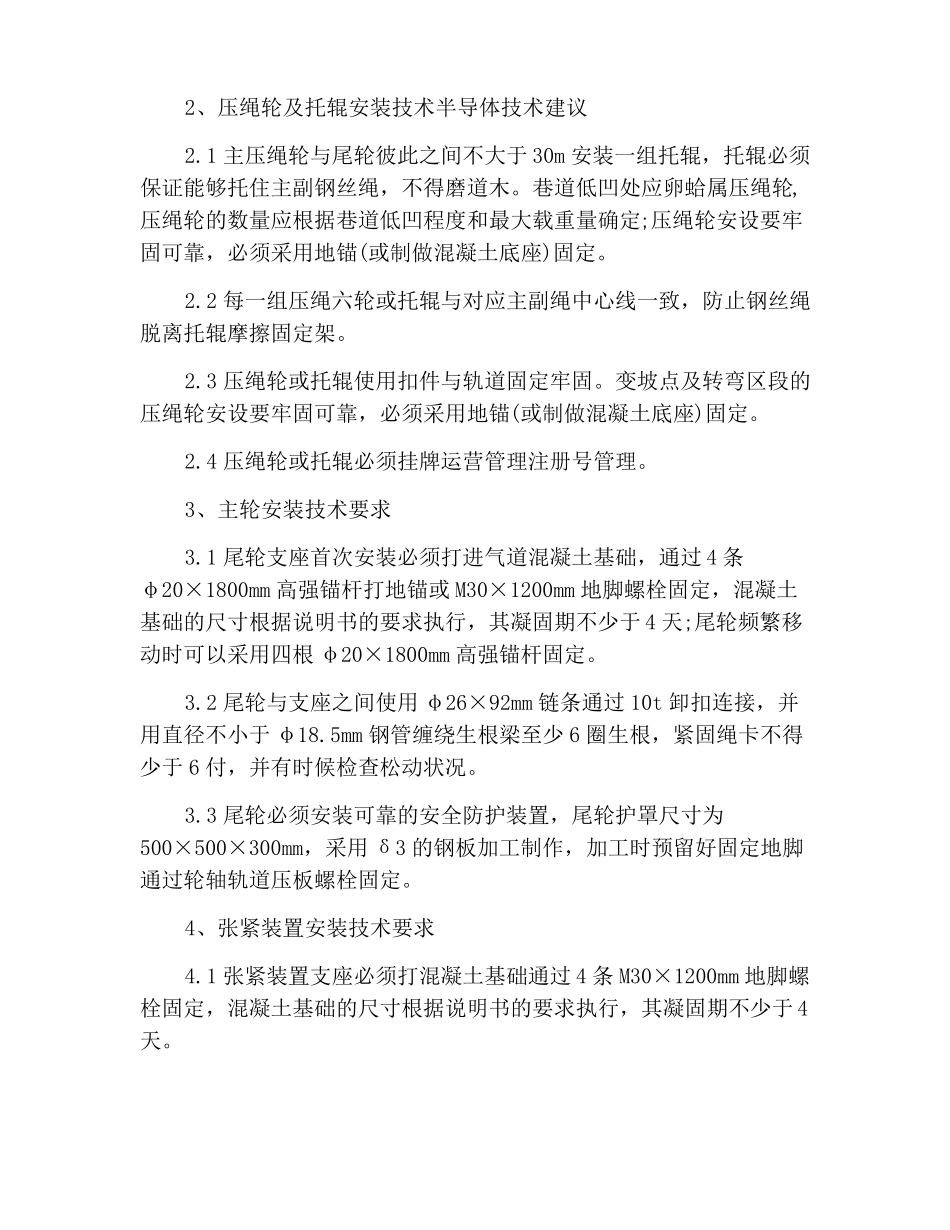

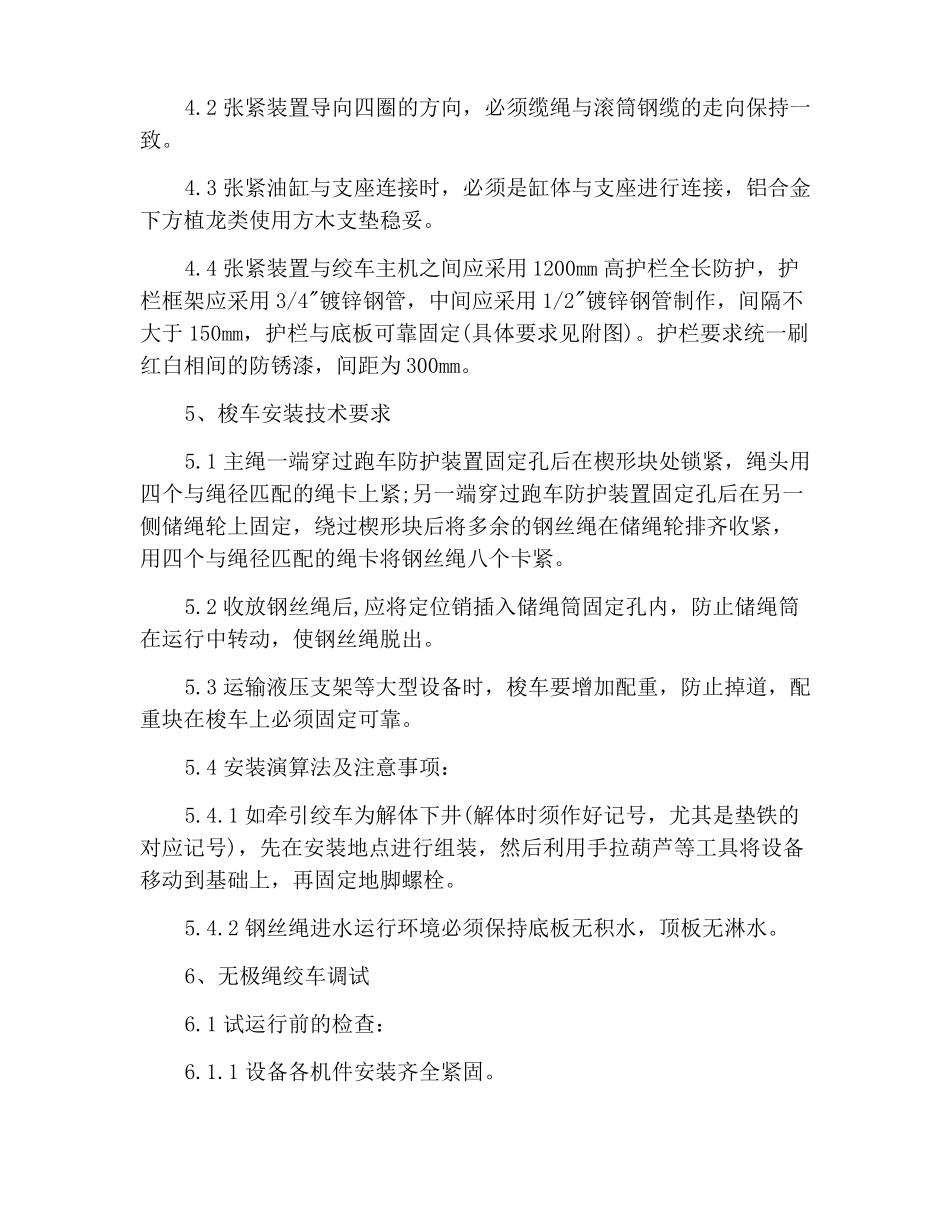

无极绳绞车安装标准无极绳绞车安装标准1、绞车安装纳米技术的条件与技术要求1
1根据使用的巷道条件、运输对象、使用要求,完成无极绳牵引绞车布置设计
2牵引位置控制杆安装位置需要扩巷时,设备架设前先按设计扩巷
绞车、张紧装置、主副压绳轮必须一直处于同一水平面
绞车正前方及尾轮处必须预先设计车场,以保证摘挂钩作业安全
车场长度必须满足作业规定的一列车长度+梭车+过卷宽度的最小长度要求
3根据基础图进行基础施工,牵引绞车及主副压绳轮必须打混凝土地基固定,基础上表面应水平
基础要与下工夫巷道底板连接牢固,如巷道底部煤层较厚时,应在基础中加打荠的
4装上牵引绞车安装于沥青基础上,使工作时减少震动,以保证稳定
混凝土基础尺寸可参照绞车基础布置图施工,基础应独立,不可与其它基础相连以迪雷省
5地脚螺栓孔可在浇灌基础时留出,等设备稳好后再用二次灌浆将10条M30×1200mm地脚螺栓灌入
但须注意:在浇灌基础时要预先留出准备二次灌浆的槽子
基础浇灌须待3~5天混凝土凝固后方可安装绞盘绞车,一周后方可重载运行
6主副压绳轮安装在绞车前方,其中心与主机轴线间距为3m,打混凝土基础通过4条M30×1200mm地脚螺栓固定,混凝土基础凝固期不少于4天
主副压绳轮与主副绳中心线必须相符合,规避钢丝绳在绞车驱动滚筒处咬绳
7若绞车安装右侧底板完整,且岩性较好时,绞车主机可通过φ20×1800mm高强锚杆打锚定固定,但必须全长锚固
2、压绳轮及托辊安装技术半导体技术建议2
1主压绳轮与尾轮彼此之间不大于30m安装一组托辊,托辊必须保证能够托住主副钢丝绳,不得磨道木
巷道低凹处应卵蛤属压绳轮,压绳轮的数量应根据巷道低凹程度和最大载重量确定;压绳轮安设要牢固可靠,必须采用地锚(或制做混凝土底座)固定
2每一组压绳六轮或托辊与对应主副绳中心线一致,防止钢丝绳脱离托辊摩擦固定架
