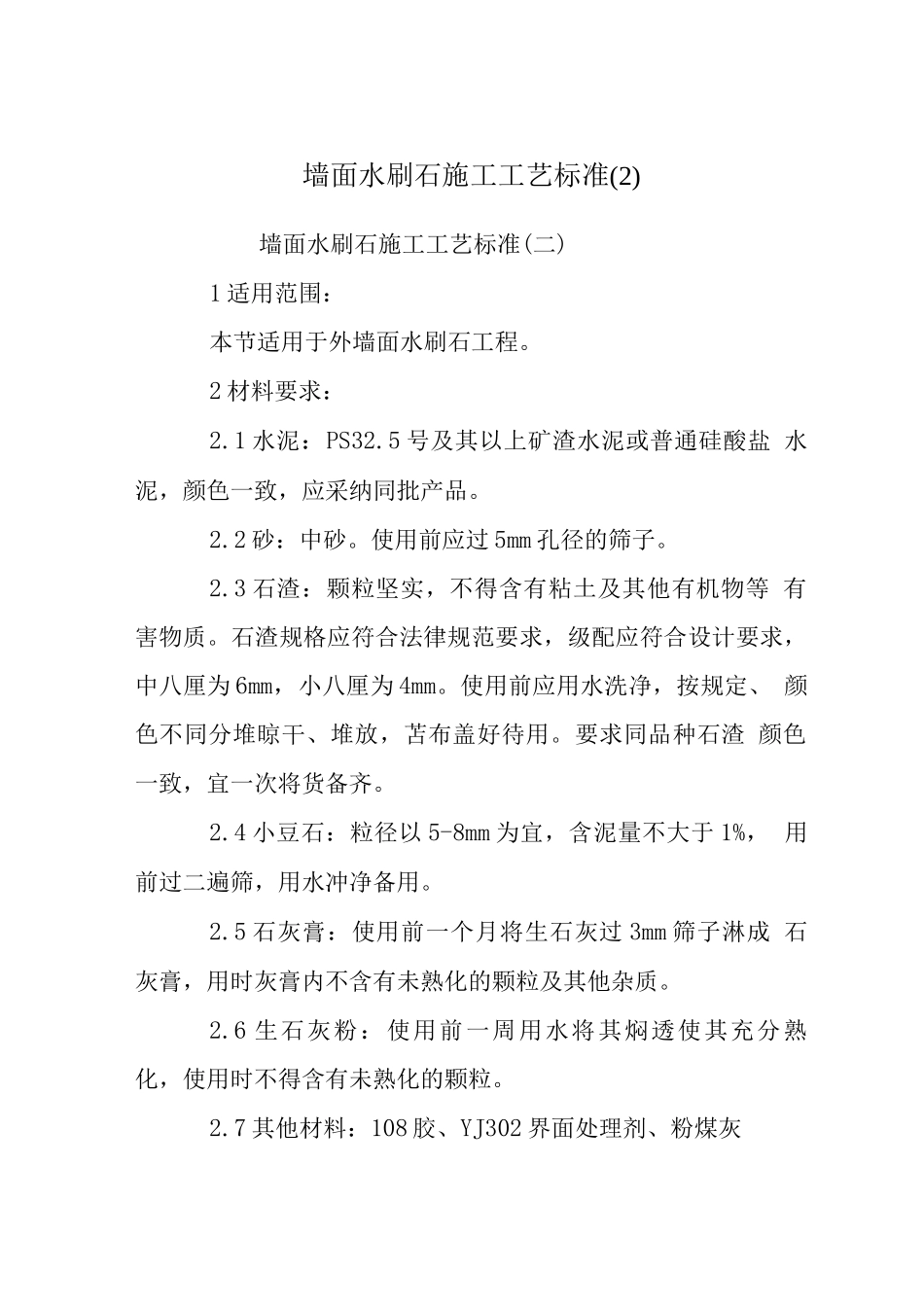

墙面水刷石施工工艺标准(2)墙面水刷石施工工艺标准(二)1 适用范围:本节适用于外墙面水刷石工程
2 材料要求:2
1 水泥:PS32
5 号及其以上矿渣水泥或普通硅酸盐 水泥,颜色一致,应采纳同批产品
2 砂:中砂
使用前应过 5mm 孔径的筛子
3 石渣:颗粒坚实,不得含有粘土及其他有机物等 有害物质
石渣规格应符合法律规范要求,级配应符合设计要求, 中八厘为 6mm,小八厘为 4mm
使用前应用水洗净,按规定、 颜色不同分堆晾干、堆放,苫布盖好待用
要求同品种石渣 颜色一致,宜一次将货备齐
4 小豆石:粒径以 5-8mm 为宜,含泥量不大于 1%, 用前过二遍筛,用水冲净备用
5 石灰膏:使用前一个月将生石灰过 3mm 筛子淋成 石灰膏,用时灰膏内不含有未熟化的颗粒及其他杂质
6 生石灰粉:使用前一周用水将其焖透使其充分熟 化,使用时不得含有未熟化的颗粒
7 其他材料:108 胶、YJ302 界面处理剂、粉煤灰2
8 颜料:应用耐碱性和耐光性好的矿物质颜料
3 主要机具(工具):3
1 主要机具:砂浆搅拌机、手压泵 2-3 台(根据刷 石量多少及施工人员数量决定)
2 主要工具:木抹子、大杠、小杠、靠尺、方尺、 钢板抹子、小压子、浆壶、大(小)水桶、软(硬)毛刷子、 筷子笔、分格条等
抹灰工一般常用工具如小车、灰勺、小 灰桶、铁板等
4 作业条件:4
1 结构工程已经验收合格
2 按施工要求准备好双排外架子或吊篮、桥式架子
架子的立杆应离开墙面 20cm 以保证操作
墙上最好不留脚 手眼,防止二次修补,造成墙面有花感
3 外墙预留孔洞及预埋管等处理完毕
外墙空腔防 水做完,并经淋水试验无渗漏,检验合格
门窗框安装固定 好,并用 1: 3 水泥砂浆将缝隙堵塞严实
4 墙面清理洁净,墙面上凸起的混凝土应剔平
凹 处用 1: 3 水
