1技术交底记录编号工程名称交底日期2018
17施工单位分项工程名称外墙一体板及时交底交底提要黄金麻仿石材饰面竖丝岩棉保温层交底内容:一、施工准备1、技术准备(1)仿石材饰面、保温材料及保温系统所有材料均已复检并完成备案工作
(2)外墙所有阴阳角、挑檐挑板、造型线脚部位均已弹线挂线
2、材料准备(1)一体板所用保温层采用竖丝岩棉
岩棉板密度≥140g/m3,导热系数标准值≤0
k,抗压强度值≥40KPa
岩棉板厚度120mm和25mm
饰面层厚度不应大于10mm
一体板应包括如下构造层次:饰面层(黄金麻仿石材)衬板保温层(竖丝岩棉板)底衬(耐碱玻璃纤维网格布聚合物砂浆增强层)(2)采用岩棉板专用聚合物粘接砂浆(现场抽样送检)
(3)采用配套的专用固定件、承重件、PVC排气件、不锈钢排水管
(4)采用优质硅酮耐候胶
所有材料必须送样品存放在项目部,进场材料必须与样品一致
3、施工机具准备(1)活动脚手架、跳板
(2)电动搅拌机、灰浆桶、灰铲、靠尺、线坠、线绳、安全带、安全绳等
二、施工操作工艺及主要做法要求1、施工工艺挂线弹线→排版→安装承重件、固定件→粘接一体板→灌注硅酮耐候胶2、施工方法挂线弹线:外墙所有阴阳角、窗口两侧、竖向造型线条部位均挂垂直线;外墙所有挑檐挑板、空调板、水平造型线条部位均挂通长水平线
所有挂线均应拉紧,不得松弛塌腰
在所有一体板安装位置弹设水平及竖向墨线
排版:根据门窗洞口及挑檐位置合理排版
对缝粘接,小于1/3整板不得上墙,相邻一体板之间留15mm缝隙,阳角处做突嘴处理,窗洞口滴水线处立面板应向下突出10mm用做滴水线
提前做好排版图并上报建设单位签字确认

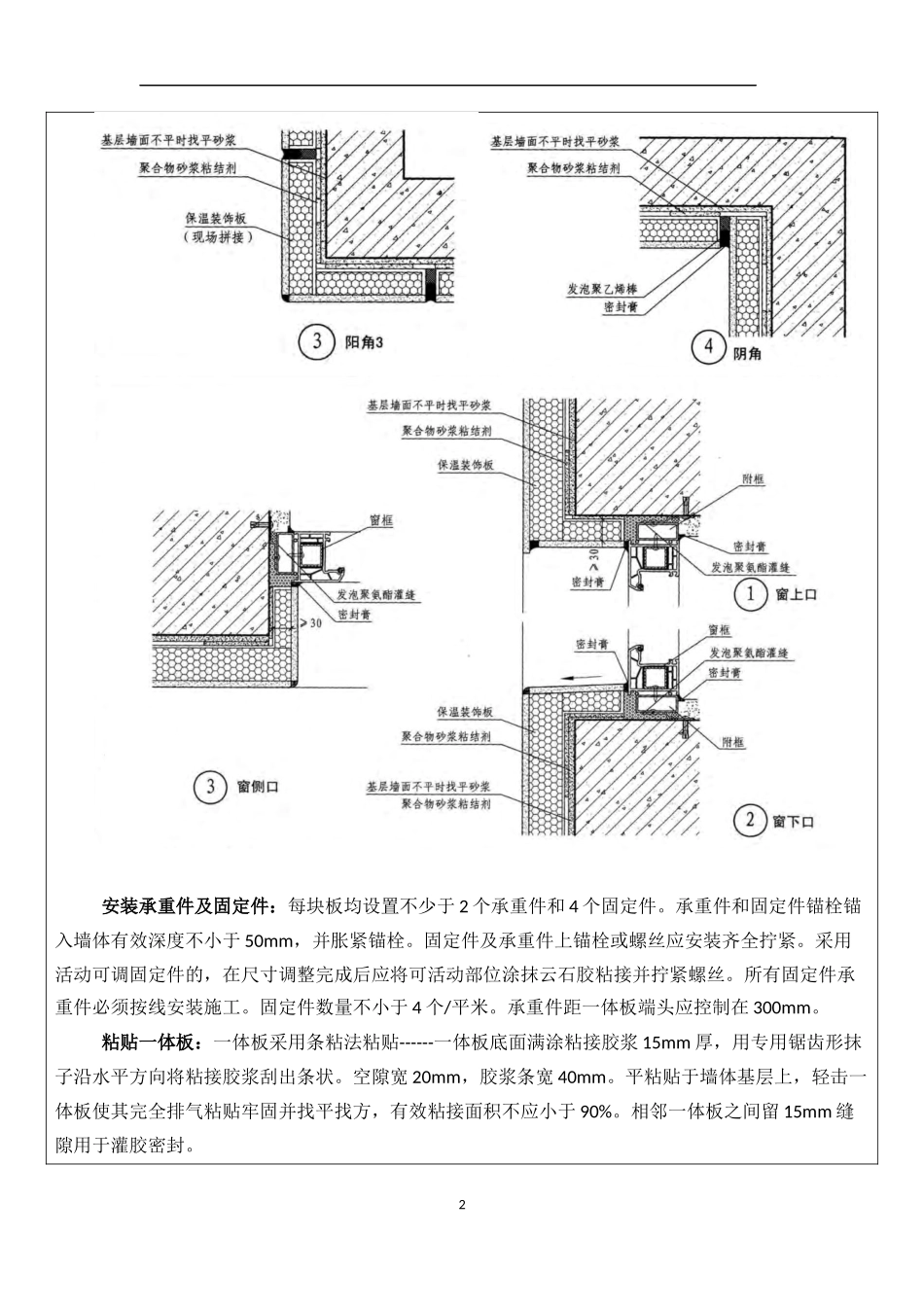

2安装承重件及固定件:每块板均设置不少于2个承重件和4个固定件
承重件和固定件锚栓锚入墙体有效深度不小于50mm,并胀紧锚栓
固定件及承重件上锚栓或螺丝应安装齐全拧紧
