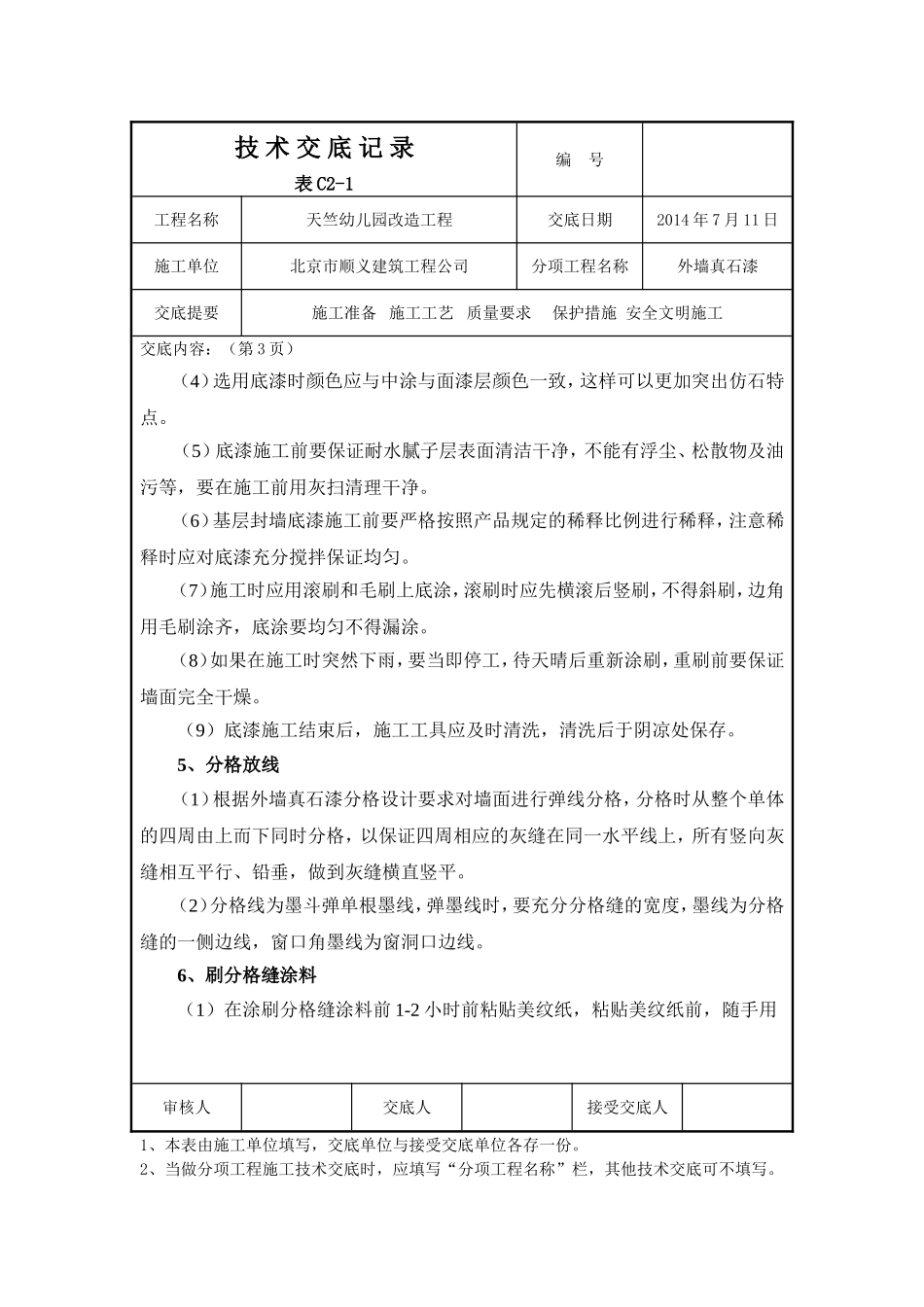

技术交底记录表C2-1编号工程名称天竺幼儿园改造工程交底日期2014年7月11日施工单位北京市顺义建筑工程公司分项工程名称外墙真石漆交底提要施工准备施工工艺质量要求保护措施安全文明施工交底内容:(第1页)一、施工准备:l、施工前应充分了解天气变化情况做好防护准备
2、确认施工工具空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等
3、主要材料封底漆、水泥、真石漆、胶带、面漆、胶、稀释剂、砂布
4、对墙面基层进行检查、清理
5、外墙外保温及抗裂砂浆施工完成并验收合格
6、外窗窗框等成品保护措施已经完成
7、施工操作架安全可靠,验收合格,可以使用
二、施工技术要求:(1)工艺流程:外墙外保温基层验收合格→刮外墙柔性耐水腻子→外墙柔性耐水腻子验收→砂纸打磨找平→涂封闭底漆→分格放线→刷分格缝涂料→分格缝上粘胶带→喷涂真石漆→撕除分格缝胶带→喷罩面漆→真石漆验收(2)操作工艺:1、外墙外保温基层验收合格外墙外保温基层已经施工完成,抗裂砂浆外墙表面平整、结实、牢固、无鼓起、无开裂等现行并且经过项目部施工员、质量员及监理工程师验收合格
对于一次验收不合格的部位,要进行返修处理并验收合格后方可进行下一道工序施工
2、刮外墙柔性耐水腻子1)根据整体墙面要求,须用靠尺竖向、横向检查阴阳角的垂直及平直度,并弹墨线标记,尤其外墙窗台、挑檐及空调板等部位的墨线要提前做好,为外墙腻子施工提供依据
2)腻子应现场调配,搅拌均匀,呈牙膏状,调配后直一次用完
3)施工后至少12h内必须防止雨淋,酷热阳光照射
4)施工温度在5-35度,空气相对湿度在75%为宜

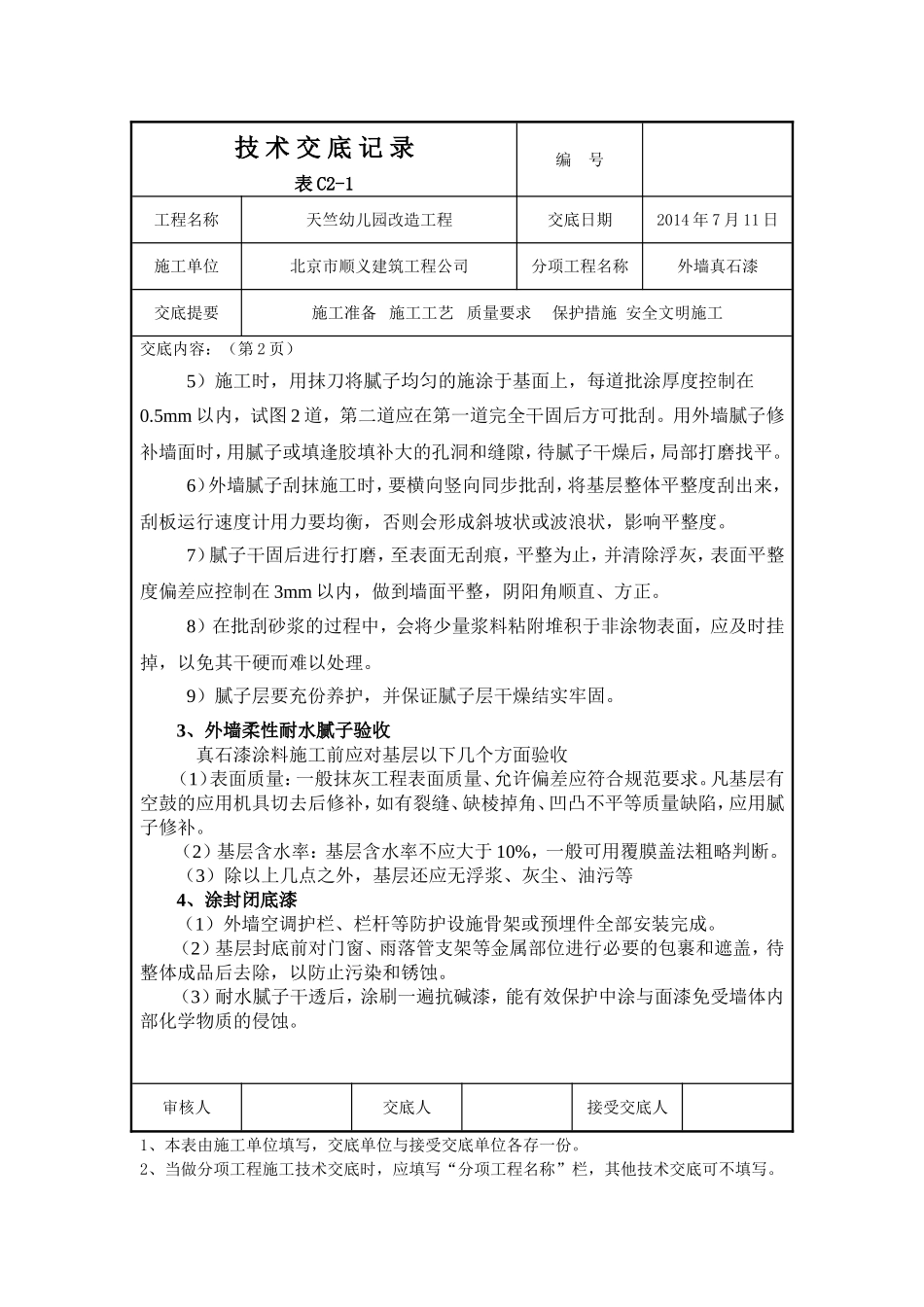

审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

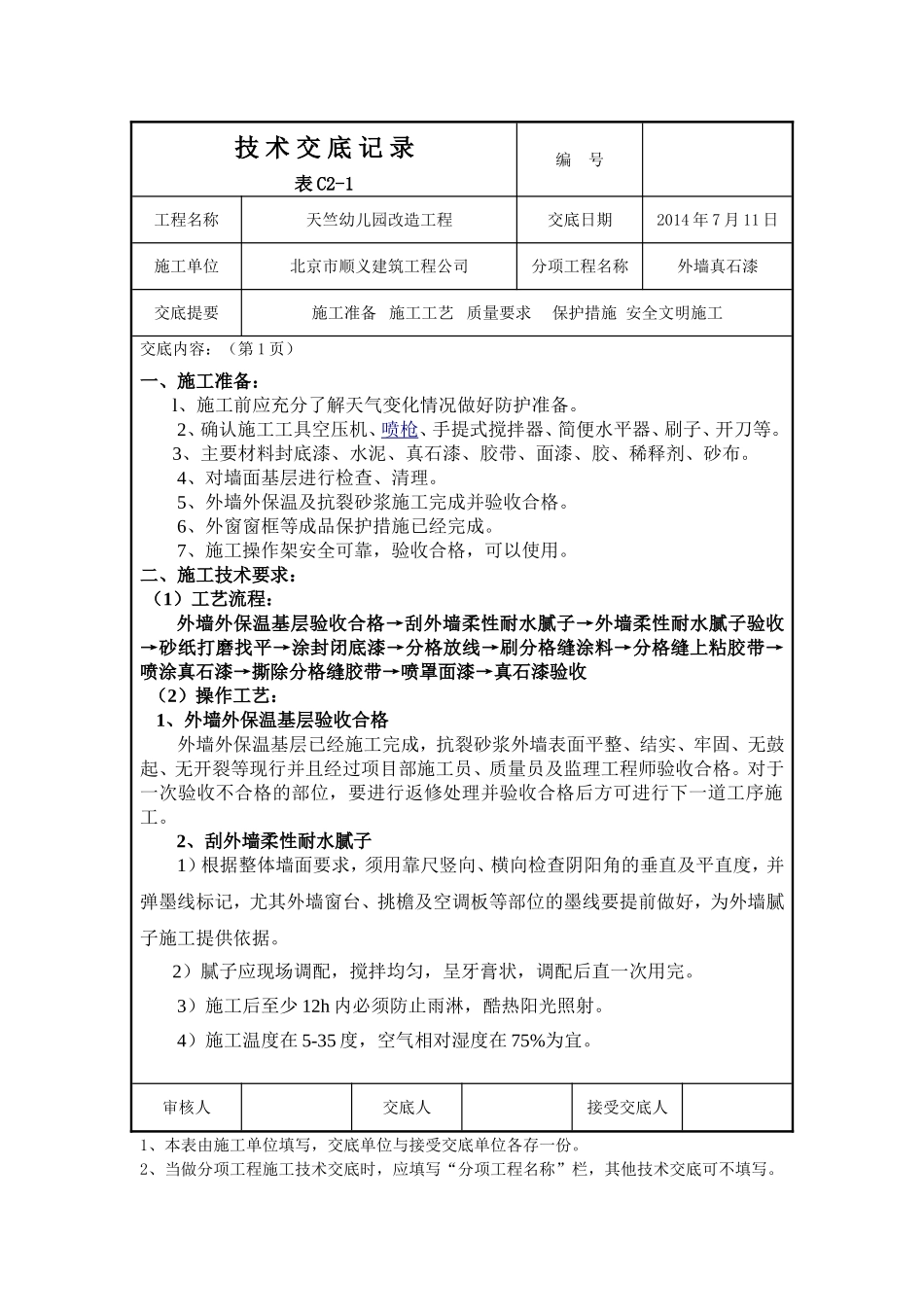

技术交底记录表C2-1编号工程名称天竺幼儿园改造工程交底日期2014年7月11日施工单位北
