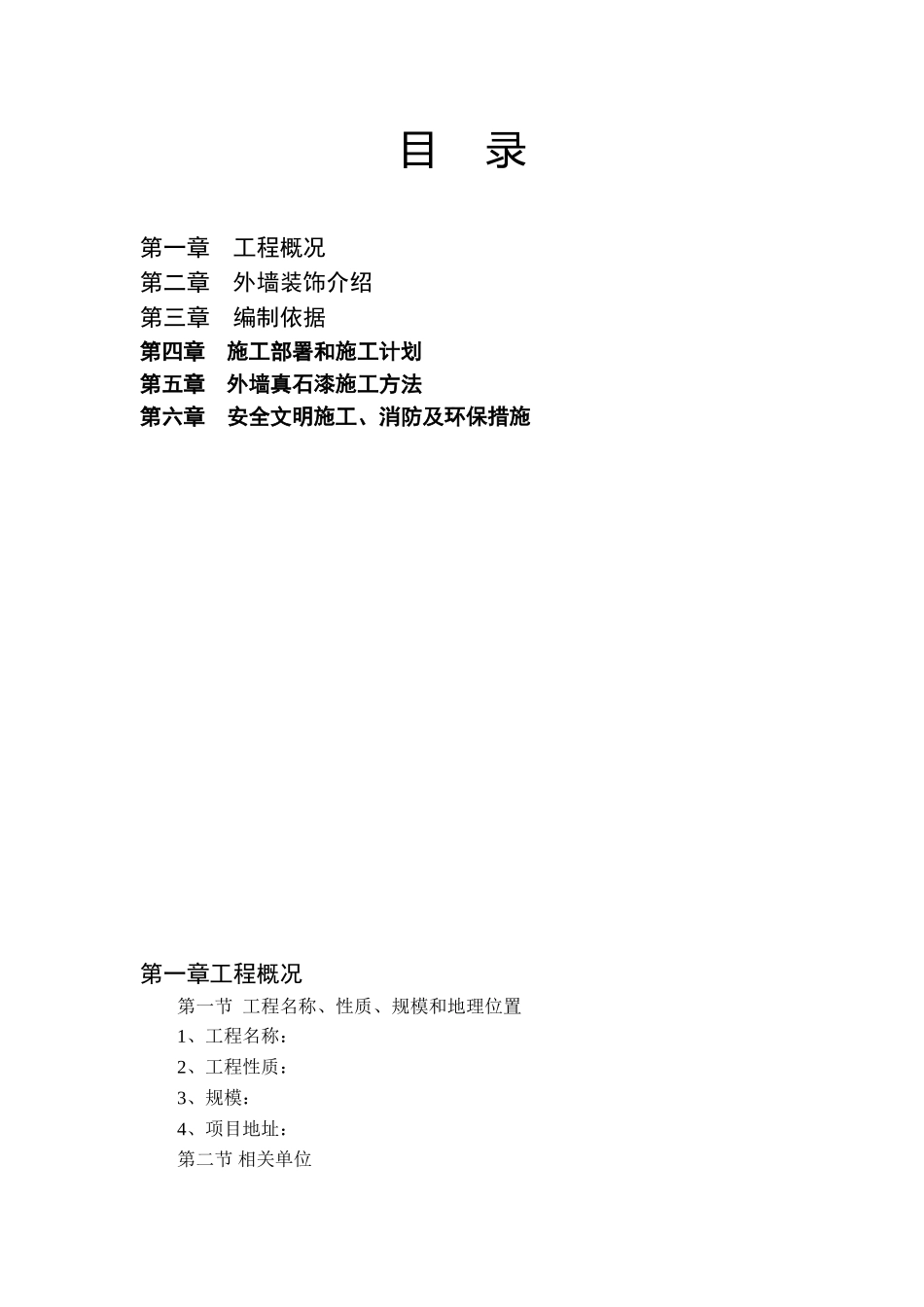

目录第一章工程概况第二章外墙装饰介绍第三章编制依据第四章施工部署和施工计划第五章外墙真石漆施工方法第六章安全文明施工、消防及环保措施第一章工程概况第一节工程名称、性质、规模和地理位置1、工程名称:2、工程性质:3、规模:4、项目地址:第二节相关单位1、工程建设单位:2、建筑设计单位:3、监理单位:4、总包单位:第三节工程承包范围和内容该项目图纸设计中的全部内容
第二章外墙装饰介绍第一节、外墙各立面涂料设计简介该工程为3层框架结构
外墙装饰涂料为真石漆外墙面
第二节、使用部位及工程量1、按施工方法分:该项目为真石漆外墙面
第三章编制依据1、现行国家和有关主管部门制定的有关方针、政策、法律、法规、规章、规范及其强制性条文、规程、标准、定额
2、我公司制定的ISO9001-2000程序文件、企业标准、以及公司制定的各种规章制度
3、工程目标(1)施工总工期:按照施工组织设计中的有关进度部位进行施工
(2)施工目标:严格按规范要求设计,按设计施工
接受业主和设计师、监理的管理
(3)目标工程质量:达到国家现行施工质量验收合格标准
(4)安全目标:安全施工无事故,达到文明施工工地要求
第四章施工部署和施工计划第一节施工条件1、已完成工程主体结构
2、外墙涂料施工采用吊兰
3、其他设施如道路、临舍等均符合外墙涂料施工要求
第五章外墙真石漆施工方法一、工程的重要性真石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造一流样板工程
我们将按创杯工程的要求落实全方位质量管理体系,争取达到一流样板和规范工程

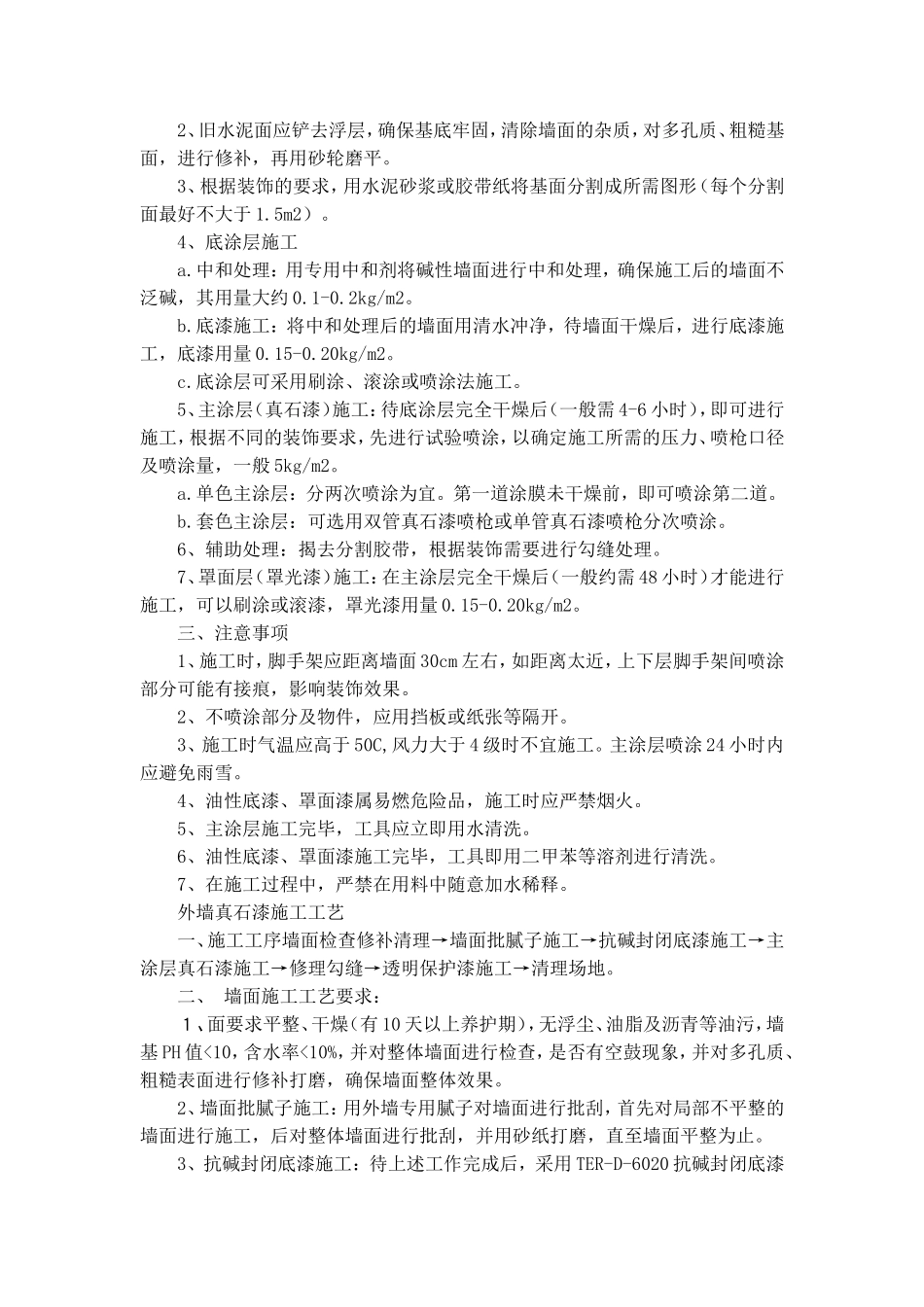

二、施工步骤及方法1、检查主体墙面平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%
2、旧水泥面应铲去浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮磨平
