第五节沟槽回填一、沟槽回填前应具备的条件(1)预制管节现场铺设管的现浇混凝土基础强度、接口抹带或预制构件现场装配的接缝水泥砂浆强度不小于5MPa
(2)现场浇筑混凝土管渠的强度达到设计规定

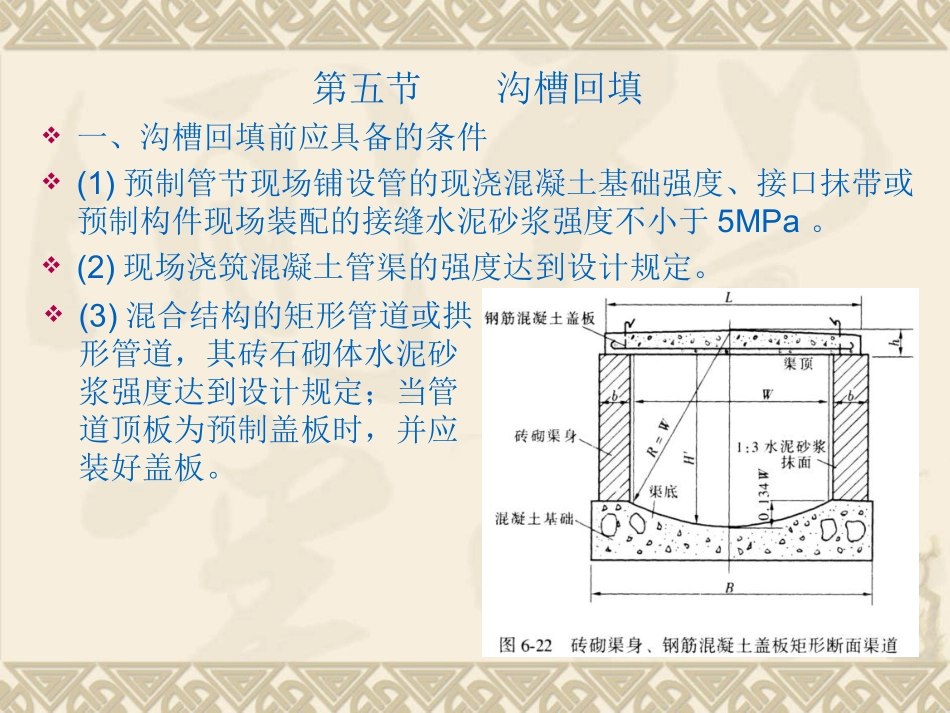

(3)混合结构的矩形管道或拱形管道,其砖石砌体水泥砂浆强度达到设计规定;当管道顶板为预制盖板时,并应装好盖板

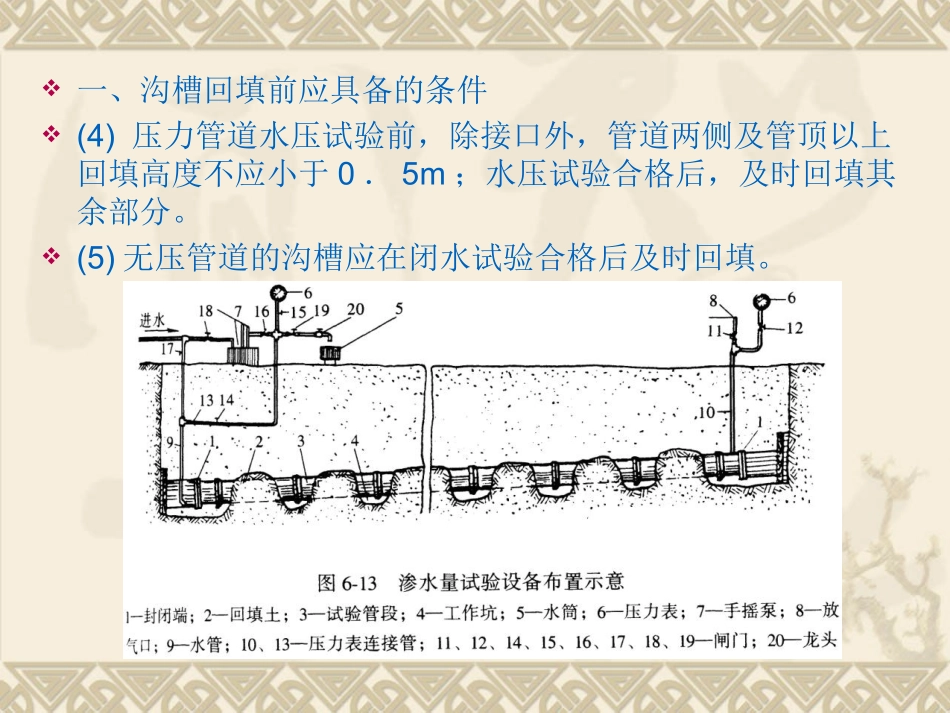

一、沟槽回填前应具备的条件(4)压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m;水压试验合格后,及时回填其余部分
(5)无压管道的沟槽应在闭水试验合格后及时回填

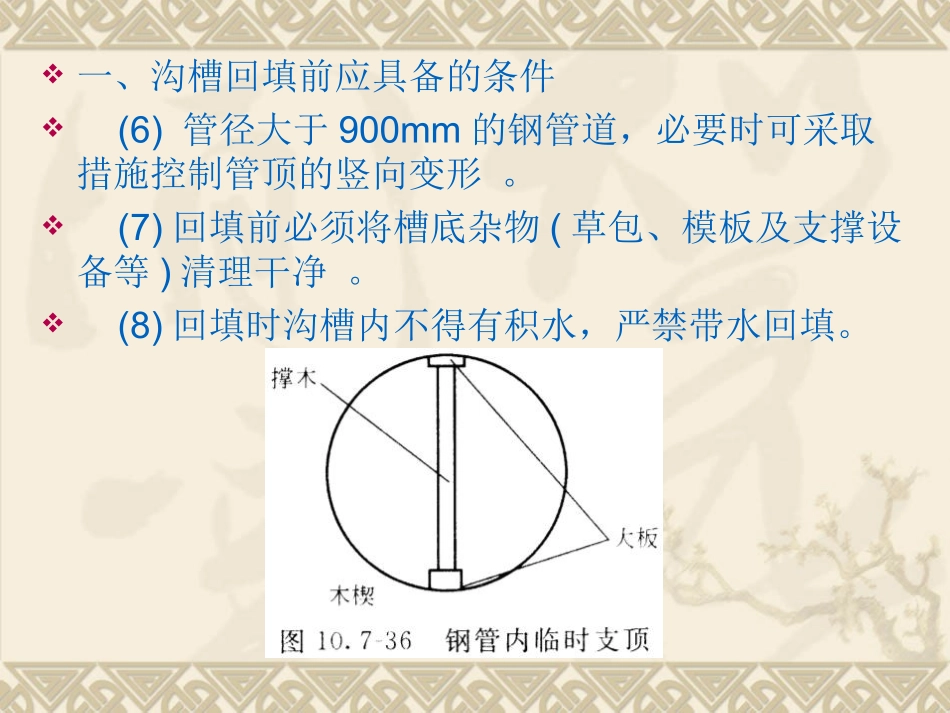

一、沟槽回填前应具备的条件(6)管径大于900mm的钢管道,必要时可采取措施控制管顶的竖向变形
(7)回填前必须将槽底杂物(草包、模板及支撑设备等)清理干净
(8)回填时沟槽内不得有积水,严禁带水回填
第五节沟槽回填二、沟槽回填土料的要求(1)槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖石等硬块;在抹带接口处、防腐绝缘层或电缆周围,应采用细粒土回填;(2)冬期回填时管顶以上50cm范围以外可均匀掺入冻土,其数量不得超过填土总体积的15%,且冻块尺寸不得超过100mm
第五节沟槽回填二、沟槽回填土料的要求(1)槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖石等硬块;在抹带接口处、防腐绝缘层或电缆周围,应采用细粒土回填;(2)冬期回填时管顶以上50cm范围以外可均匀掺入冻土,其数量不得超过填土总体积的15%,且冻块尺寸不得超过100mm
(3)回填土的含水量,宜按土类和采用的压实工具控制在最佳含水量附近
第五节沟槽回填三、回填施工沟槽回填施工包括还土、摊平和夯实等施工过程
(1)还土时管腔两侧应同时进行
沟槽底至管顶以上50cm的范围内均应采用人工还土,超过管顶50cm以上时可采用机械还土
第五节沟槽回填三、回
