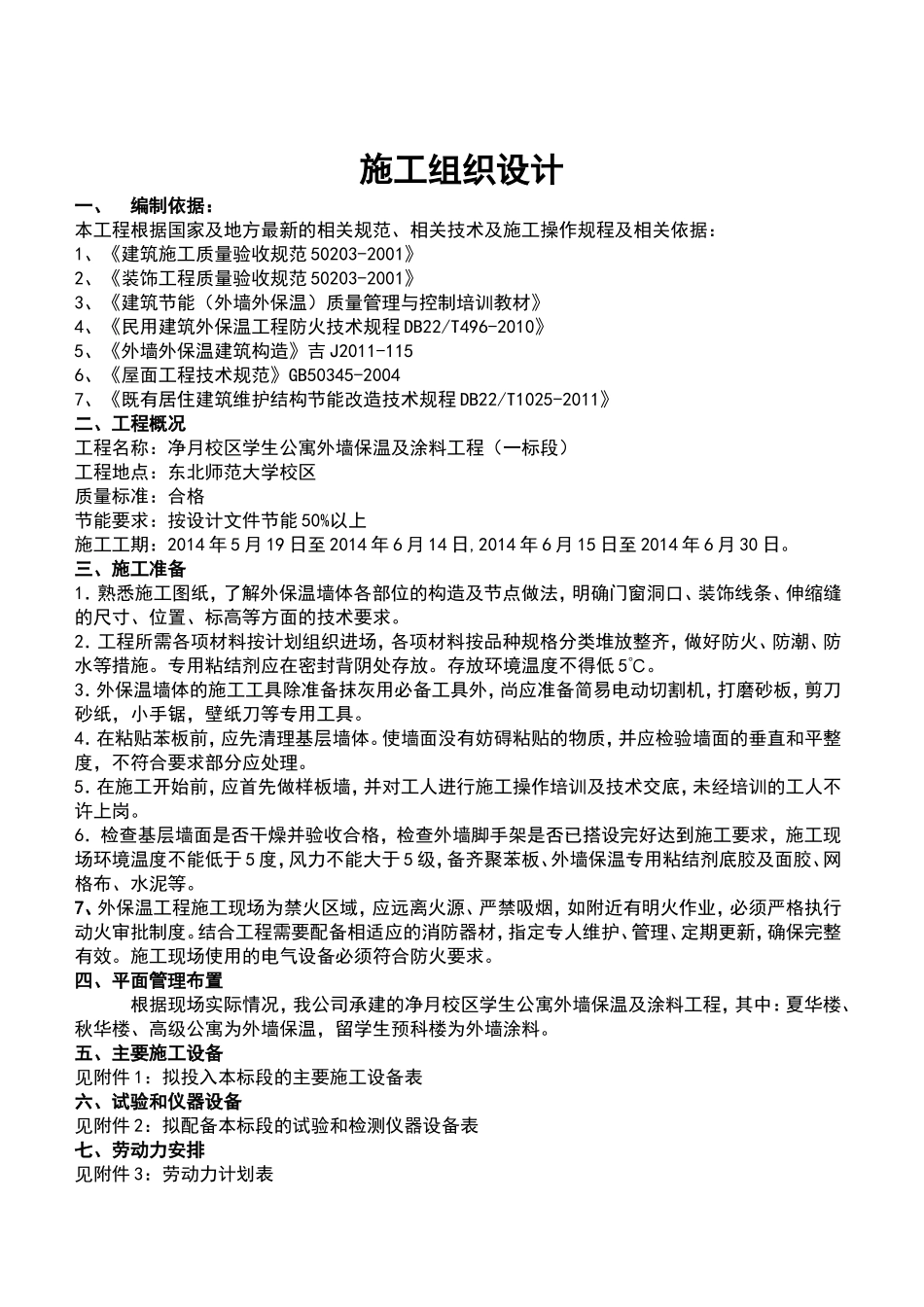

施工组织设计一、编制依据:本工程根据国家及地方最新的相关规范、相关技术及施工操作规程及相关依据:1、《建筑施工质量验收规范50203-2001》2、《装饰工程质量验收规范50203-2001》3、《建筑节能(外墙外保温)质量管理与控制培训教材》4、《民用建筑外保温工程防火技术规程DB22/T496-2010》5、《外墙外保温建筑构造》吉J2011-1156、《屋面工程技术规范》GB50345-20047、《既有居住建筑维护结构节能改造技术规程DB22/T1025-2011》二、工程概况工程名称:净月校区学生公寓外墙保温及涂料工程(一标段)工程地点:东北师范大学校区质量标准:合格节能要求:按设计文件节能50%以上施工工期:2014年5月19日至2014年6月14日,2014年6月15日至2014年6月30日
三、施工准备1.熟悉施工图纸,了解外保温墙体各部位的构造及节点做法,明确门窗洞口、装饰线条、伸缩缝的尺寸、位置、标高等方面的技术要求
2.工程所需各项材料按计划组织进场,各项材料按品种规格分类堆放整齐,做好防火、防潮、防水等措施
专用粘结剂应在密封背阴处存放
存放环境温度不得低5℃
3.外保温墙体的施工工具除准备抹灰用必备工具外,尚应准备简易电动切割机,打磨砂板,剪刀砂纸,小手锯,壁纸刀等专用工具
4.在粘贴苯板前,应先清理基层墙体
使墙面没有妨碍粘贴的物质,并应检验墙面的垂直和平整度,不符合要求部分应处理
5.在施工开始前,应首先做样板墙,并对工人进行施工操作培训及技术交底,未经培训的工人不许上岗
6.检查基层墙面是否干燥并验收合格,检查外墙脚手架是否已搭设完好达到施工要求,施工现场环境温度不能低于5度,风力不能大于5级,备齐聚苯板、外墙保温专用粘结剂底胶及面胶、网格布、水泥等
7、外保温工程施工现场为禁火区域,应远离火源、严禁吸烟,如附近有明火作业,必须严格执行动火审
