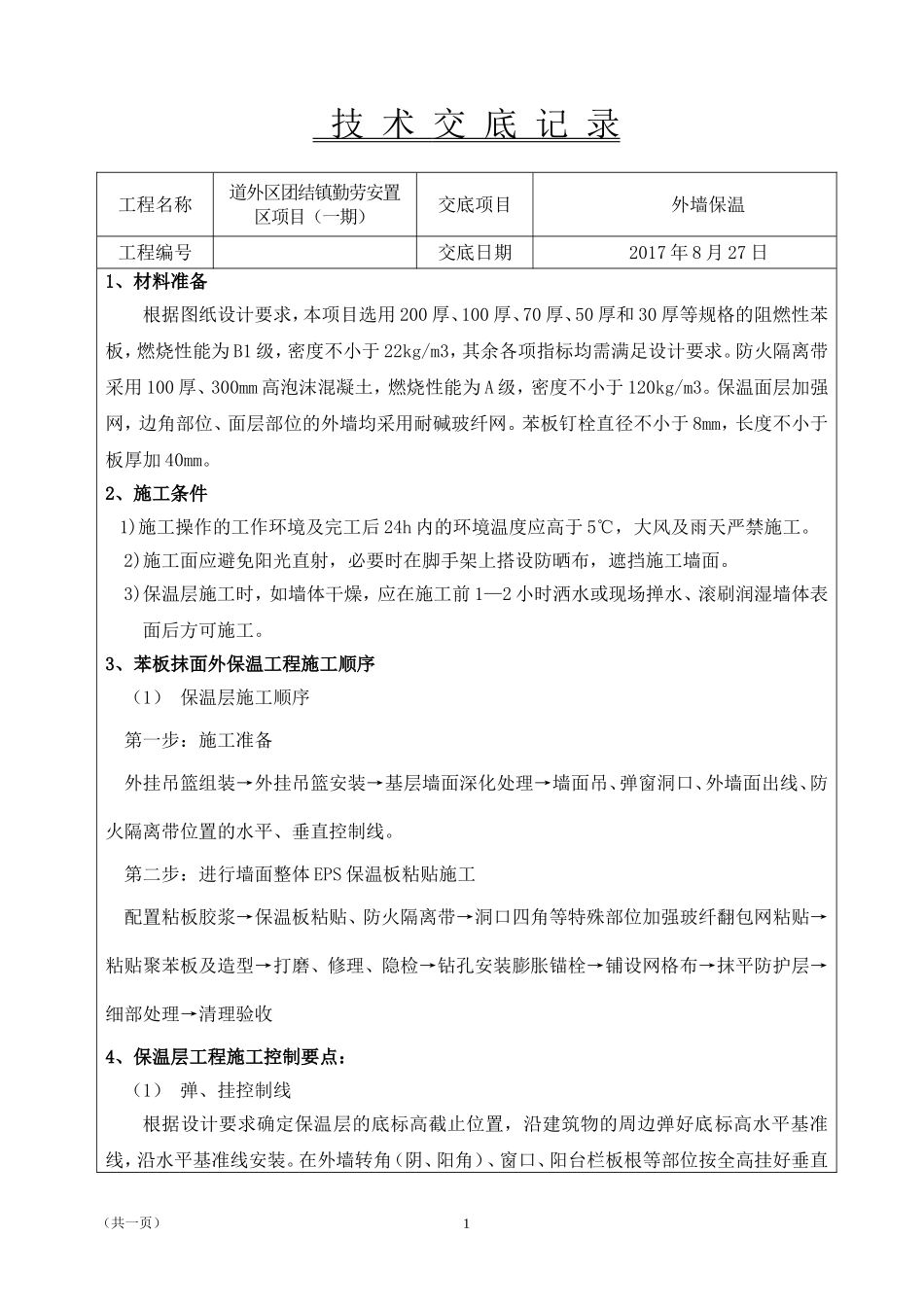

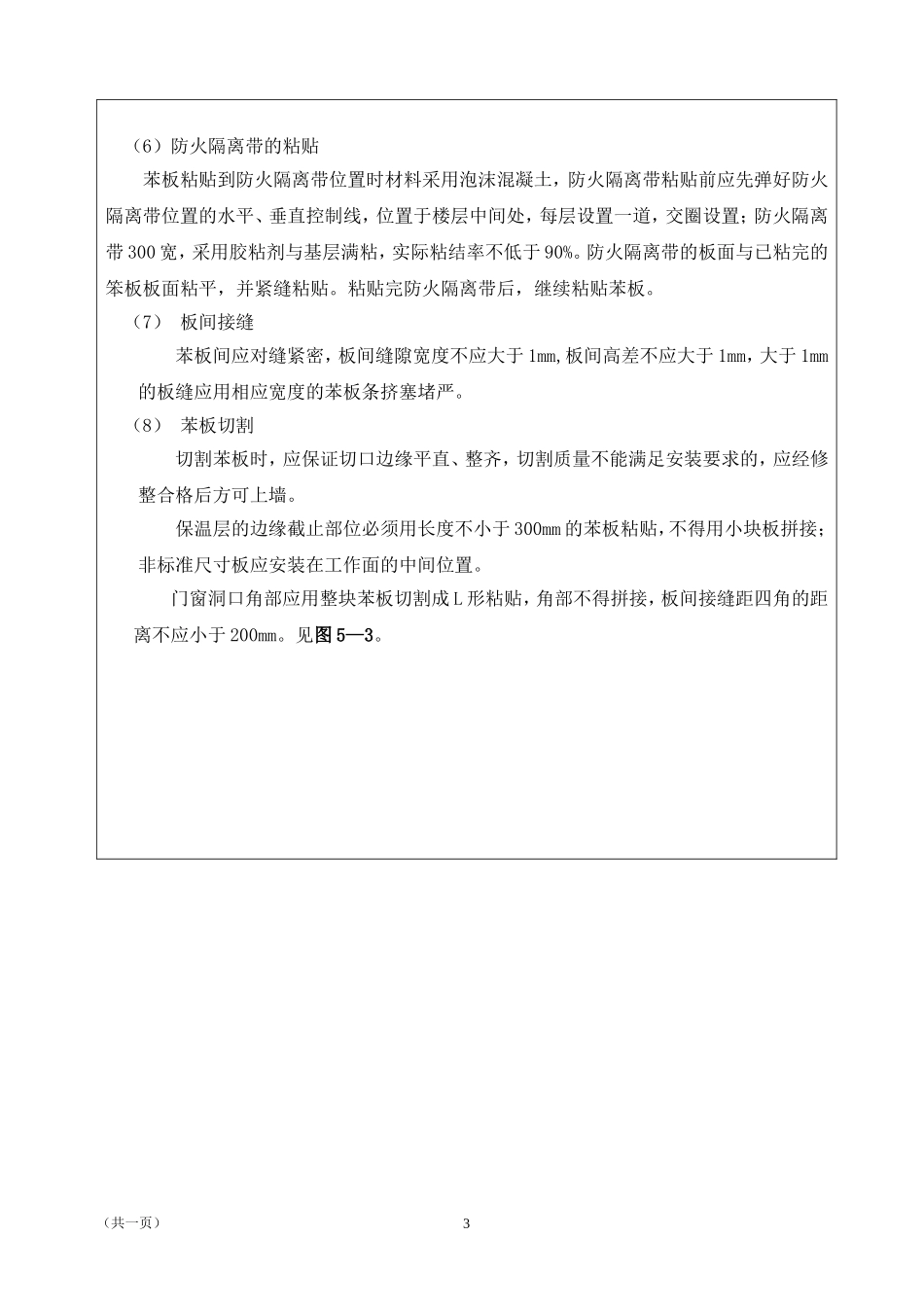

技术交底记录工程名称道外区团结镇勤劳安置区项目(一期)交底项目外墙保温工程编号交底日期2017年8月27日1、材料准备根据图纸设计要求,本项目选用200厚、100厚、70厚、50厚和30厚等规格的阻燃性苯板,燃烧性能为B1级,密度不小于22kg/m3,其余各项指标均需满足设计要求
防火隔离带采用100厚、300mm高泡沫混凝土,燃烧性能为A级,密度不小于120kg/m3
保温面层加强网,边角部位、面层部位的外墙均采用耐碱玻纤网
苯板钉栓直径不小于8mm,长度不小于板厚加40mm
2、施工条件1)施工操作的工作环境及完工后24h内的环境温度应高于5℃,大风及雨天严禁施工
2)施工面应避免阳光直射,必要时在脚手架上搭设防晒布,遮挡施工墙面
3)保温层施工时,如墙体干燥,应在施工前1—2小时洒水或现场掸水、滚刷润湿墙体表面后方可施工
3、苯板抹面外保温工程施工顺序(1)保温层施工顺序第一步:施工准备外挂吊篮组装→外挂吊篮安装→基层墙面深化处理→墙面吊、弹窗洞口、外墙面出线、防火隔离带位置的水平、垂直控制线
第二步:进行墙面整体EPS保温板粘贴施工配置粘板胶浆→保温板粘贴、防火隔离带→洞口四角等特殊部位加强玻纤翻包网粘贴→粘贴聚苯板及造型→打磨、修理、隐检→钻孔安装膨胀锚栓→铺设网格布→抹平防护层→细部处理→清理验收4、保温层工程施工控制要点:(1)弹、挂控制线根据设计要求确定保温层的底标高截止位置,沿建筑物的周边弹好底标高水平基准线,沿水平基准线安装
在外墙转角(阴、阳角)、窗口、阳台栏板根等部位按全高挂好垂直(共一页)1控制线
(2)配制粘结胶浆(抹面胶浆同)粘结剂与水泥按重量比1:1的比例配制,配制时由专人负责,严格计量
采用机械搅拌的方式,搅拌时水泥应一小部分一小部分的加入,确保每一批次加入的水泥搅拌均匀
配制好的粘结胶浆(抹面胶浆)应在阴凉、避风处存放
配制时应随用随配制
