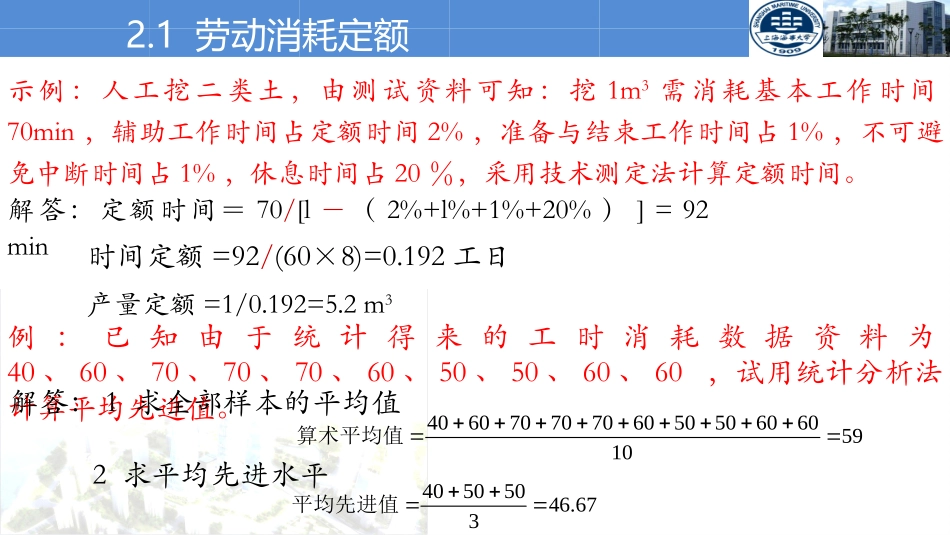

1劳动消耗定额示例:人工挖二类土,由测试资料可知:挖1m3需消耗基本工作时间70min,辅助工作时间占定额时间2%,准备与结束工作时间占1%,不可避免中断时间占1%,休息时间占20%,采用技术测定法计算定额时间
解答:定额时间=70/[l-(2%+l%+1%+20%)]=92min时间定额=92/(60×8)=0
192工日产量定额=1/0
2m3例:已知由于统计得来的工时消耗数据资料为40、60、70、70、70、60、50、50、60、60,试用统计分析法计算平均先进值
解答:1求全部样本的平均值406070707060505060605910算术平均值2求平均先进水平40505046
673平均先进值2

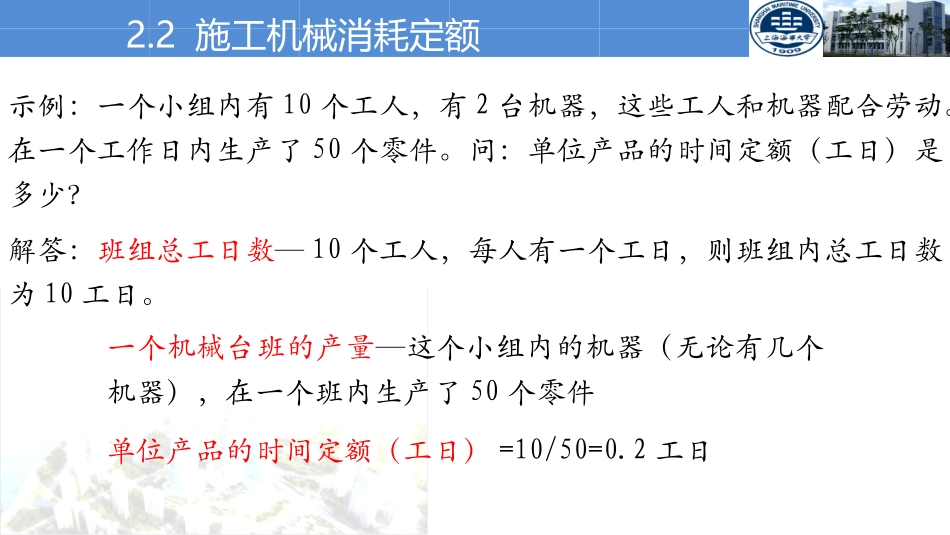

2施工机械消耗定额示例:一个小组内有10个工人,有2台机器,这些工人和机器配合劳动
在一个工作日内生产了50个零件
问:单位产品的时间定额(工日)是多少
解答:班组总工日数—10个工人,每人有一个工日,则班组内总工日数为10工日
一个机械台班的产量—这个小组内的机器(无论有几个机器),在一个班内生产了50个零件单位产品的时间定额(工日)=10/50=0

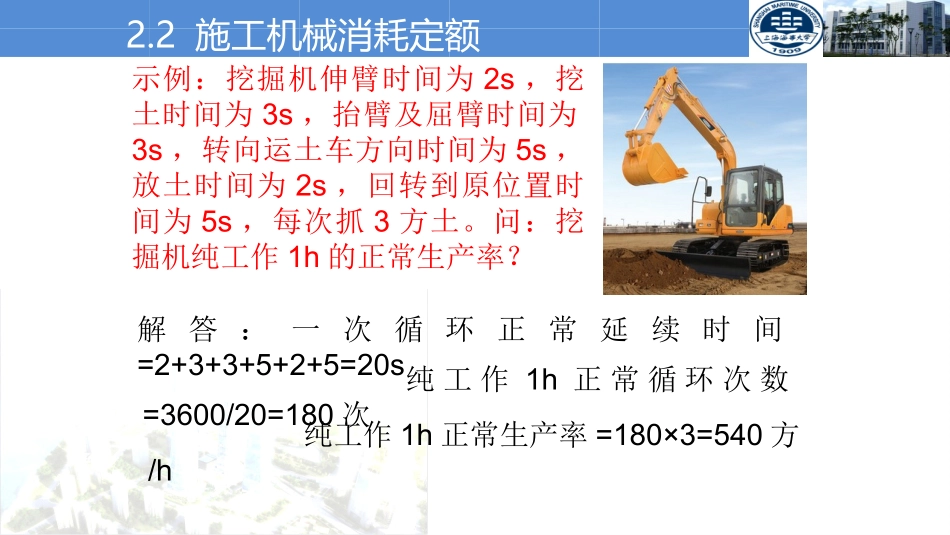

2施工机械消耗定额示例:挖掘机伸臂时间为2s,挖土时间为3s,抬臂及屈臂时间为3s,转向运土车方向时间为5s,放土时间为2s,回转到原位置时间为5s,每次抓3方土
问:挖掘机纯工作1h的正常生产率
解答:一次循环正常延续时间=2+3+3+5+2+5=20s纯工作1h正常循环次数=3600/20=180次纯工作1h正常生产率=180×3=540方/h2
2施工机械消耗定额例题:有4350m3土方开挖任务,要求在11天内完成
采用挖斗容量为0
5m3的反铲挖掘机挖土,载重量为5t的自卸汽车将开挖土方量的60%运走,运距为3km,其余土方就地堆放
经现场测定的有关数据如
