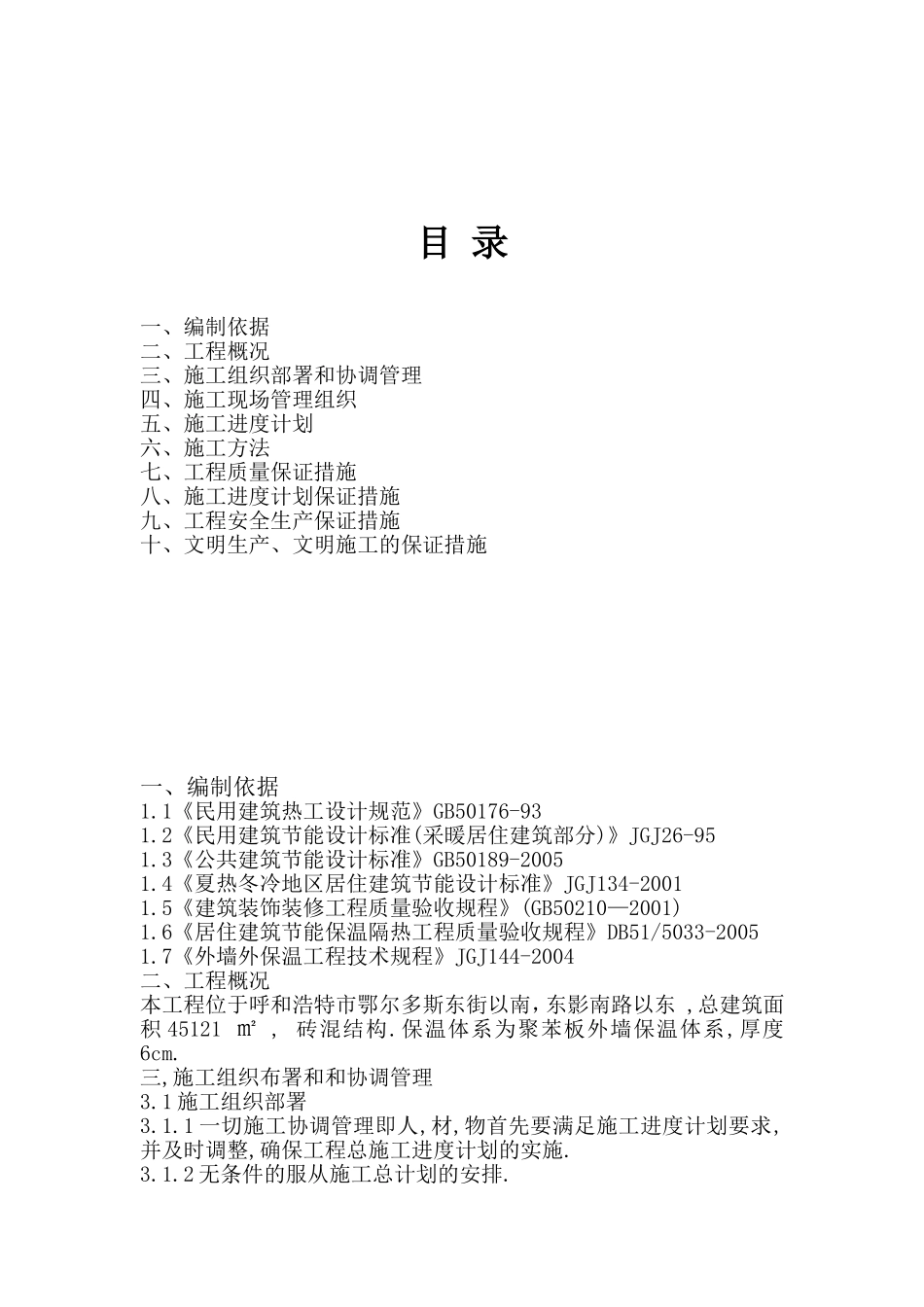

2015年锡市既有居住建筑节能改造工程施工组织设计编制:审核:批准:内蒙古盛泽建筑安装工程有限责任公司二〇一五年九月二十六日目录一、编制依据二、工程概况三、施工组织部署和协调管理四、施工现场管理组织五、施工进度计划六、施工方法七、工程质量保证措施八、施工进度计划保证措施九、工程安全生产保证措施十、文明生产、文明施工的保证措施一、编制依据1.1《民用建筑热工设计规范》GB50176-931.2《民用建筑节能设计标准(采暖居住建筑部分)》JGJ26-951.3《公共建筑节能设计标准》GB50189-20051.4《夏热冬冷地区居住建筑节能设计标准》JGJ134-20011.5《建筑装饰装修工程质量验收规程》(GB50210—2001)1.6《居住建筑节能保温隔热工程质量验收规程》DB51/5033-20051.7《外墙外保温工程技术规程》JGJ144-2004二、工程概况本工程位于呼和浩特市鄂尔多斯东街以南,东影南路以东,总建筑面积45121㎡,砖混结构.保温体系为聚苯板外墙保温体系,厚度6cm.三,施工组织布署和和协调管理3.1施工组织部署3.1.1一切施工协调管理即人,材,物首先要满足施工进度计划要求,并及时调整,确保工程总施工进度计划的实施.3.1.2无条件的服从施工总计划的安排.3.2施工协调管理3.2.1与监理工程师的协调(1)在施工全过程中,严格按照业主及监理工程师批准的"施工大纲""施工组织设计"进行施工管理.在各施工班组"自检"和项目工程施工专检的基础上,接受监理工程师的验收和检查,并按照监理要求,予以整改.(2)贯彻公司己建立的质量控制,检查,管理制度,并据此对各施工班组予以监控,确保产品达到优良.公司对整个工程产品质量负有最终责任.属下任何施工班组的工作失职,失误均视为本公司的工作失误.因而杜绝了现场施工班组,个人不服从监理工作的不正常现象发生.(3)所有进入现场使用的成品,半成品,材料,均主动向监理提交产品合格证或检验报告.(4)按部位或分项工序检测的质量,严格执行上道工序不合格,下道工序不施工的准则,使监理能顺利开展工作.在现场质量管理工作中,维护好监理工程师的权威性.3.2.2与业主间的协调(1)按总进度制定的控制节点,检查本节点实施的情况,制订,修正,调整下一个节点的实施要求.(2)会同业主代表定期或不定期地组织对工程节点,工程质量,安全生产,工程技术资料及原材料等的检查,并对检查结果做好书面记录进行汇总,总结,在总结中不断改进,提高.(3)公司项目管理部门以周为单位,提出工程简报,向业主和各有关单位反映,通报工程进展状况及需要解决的问题,使有关各方了解工程的进行情况及时解决施工中出现的困难和问题,以确保工程进度.3.2.3与土建施工方的配合根据本工程土建施工的实际情况,针对性的制定详细的方案措施;包括施工管理人员的组成,相互之间的技术交底,相互联系,相互检查督促方法,使整个工程的施工能顺利进行,确保目标工期的实现.四,施工施工现场管理组织项目经理:1人,全面负责该工程项目的施工管理工作.项目副经理:1人,负责与甲方及土建施工方协调各方面关系,清理收方,协助办理交工资料.项目工程师:1人,负责解决施工中的技术问题,技术交底与施工操作规程培训,监督各施工班组的施工质量,代表我方参与工程竣工验收.技术负责人:1人,根据工程的实际情况,可以由项目工程师兼任.安全负责人:1人,负责项目施工安全制度的制定,检查与执行.库房管理:1人,负责施工现场各种材料,物资的库房管理,发放.行政:1人,负责工程资料的收集,整理,存档.施工技术人员:若干,根据施工量与施工工期的情况决定施工人员的多少.五,施工进度计划本工程计划于2011年8月15日开工,至2011年9月13日竣工,施工总工期为30天.六,施工方法6.1工艺流程找平层(由总包方施工并进行交验)—基层清理—吊垂直,套方,弹控制线,贴饼,冲筋,做口—粘贴保温板—抹抗裂砂浆—压入钢网—打膨胀舒乐钉—抹抹面砂浆—饰面层6.2施工要点6.2.1基层处理墙面应清理干净,清洗油渍,清扫浮灰等;墙面松动部分应采取措施加固.墙表面凹凸≥5mm时应予以剔除或填补.6.2.2保温层施工(1)保温层粘结材料的配制:严格按照规定的配合比和操作程序进行保温层材料的配制,确保粘结效果.(2)保温层粘贴:在已清理好的砼墙面和砖墙面上直接用已拌制好的保温粘结材料,采用框点法粘...
