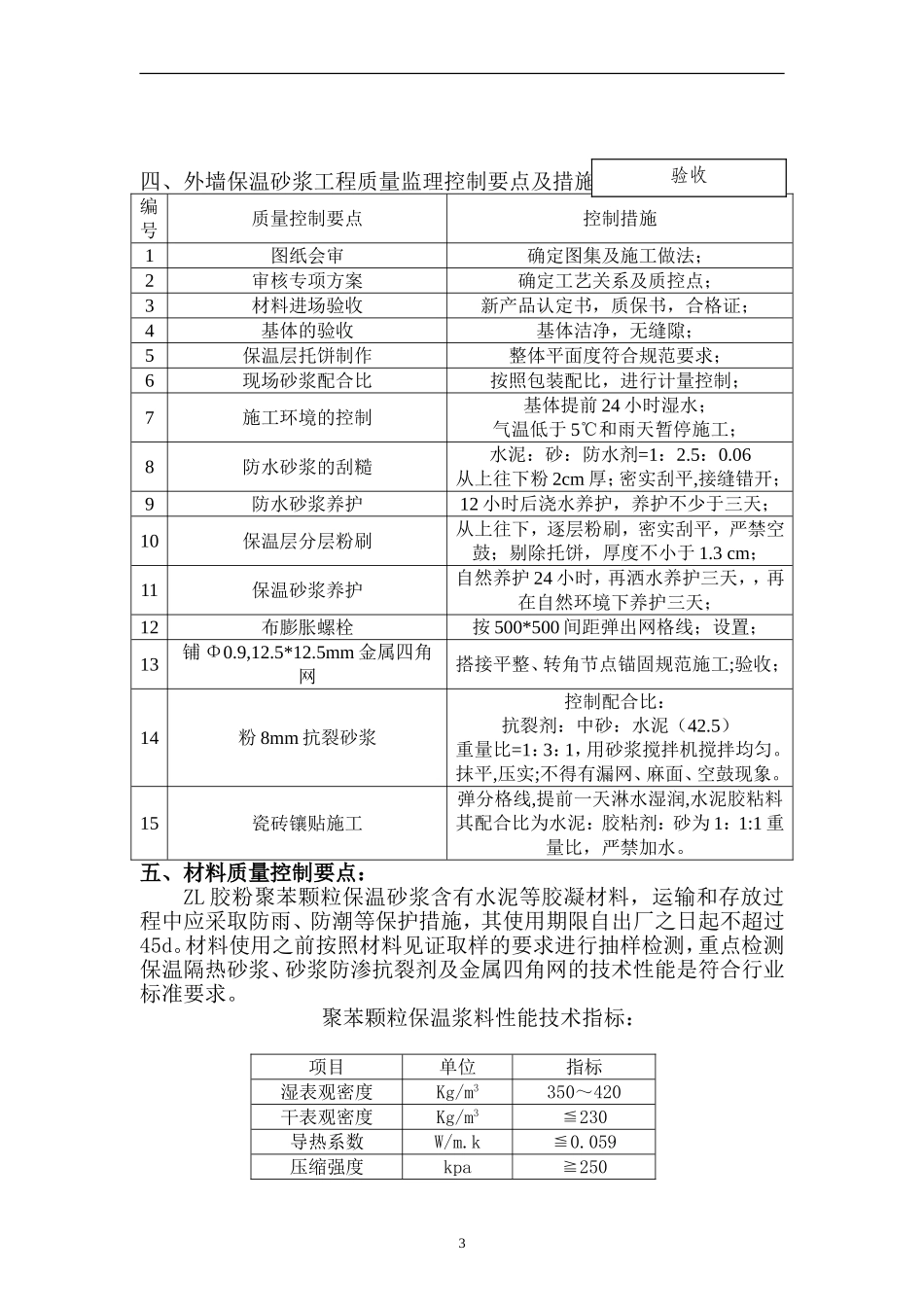

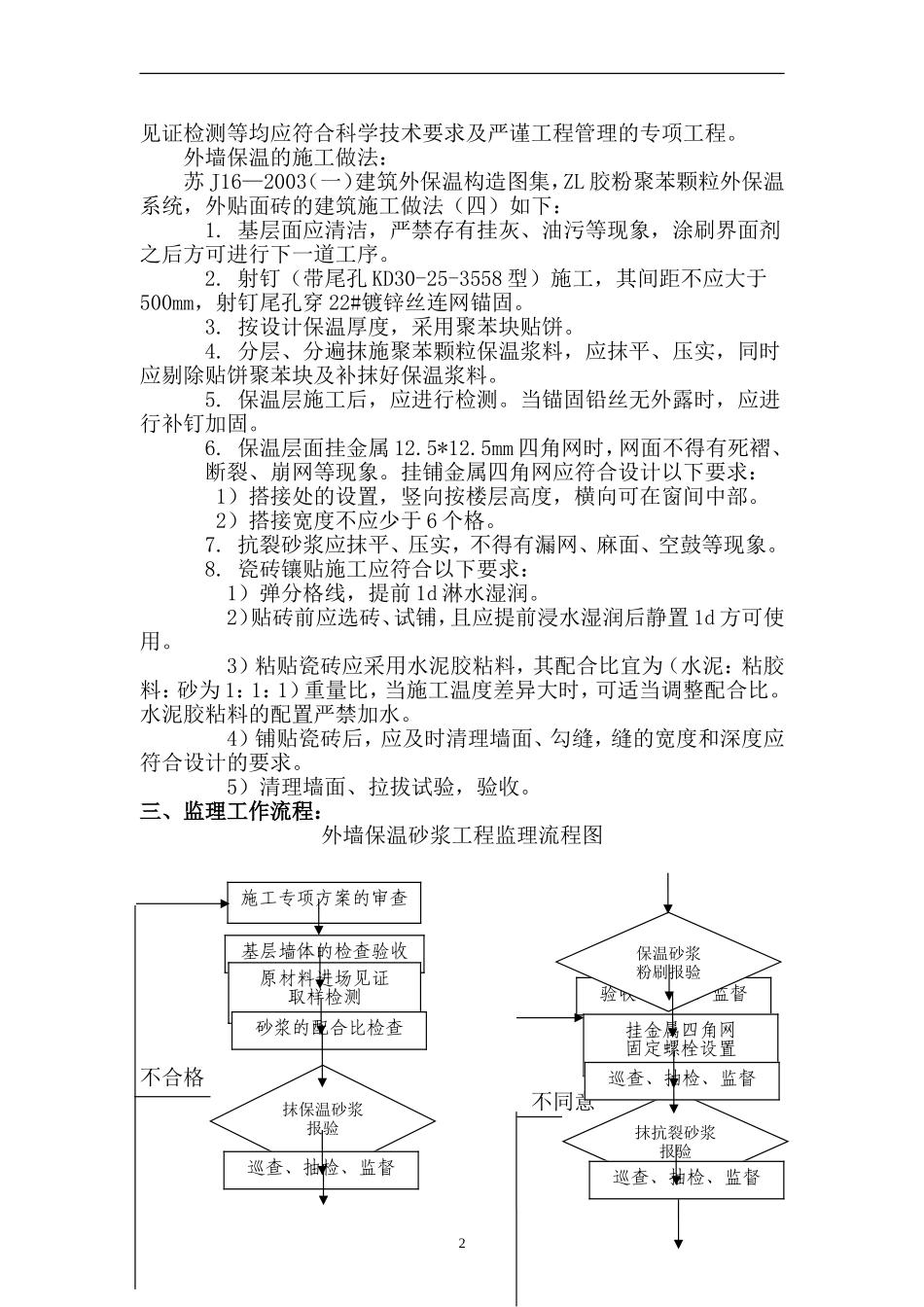

C13C13江宁区金箔路-宏运大道-天天印大道出新工程监理细则监理细则(外墙保温砂浆系统工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理部(章):专业监理工程师:总监理工程师:日期:江苏省建设厅建设监理处监制一、编制依据:1.《工程监理规划》;2.施工图设计技术文件。王孝雄建筑设计事务所,设计号2004-3-A001。3.《聚苯颗粒外墙外保温系统》JGJ158-2004;4.《建筑外保温构造图集》苏J16-2003(一);5.建设部建办市[2005]68号《关于进一步加强建筑节能标准实施监管工作的通知》文件;6.《施工组织设计》;7.《建设工程监理规范》;8.《住宅工程质量通病控制标准》苏DGJ32/S16-2005。二、专项工程的特点:外墙保温隔热系统和外窗封闭阳台安装中空玻璃是实施建筑节能标准的专项工程。属于新技术,新产品,新工艺,科技含量较高,建筑节能强制性质检点,其材料性能,浆制配制,施工程序,施工要点,1见证检测等均应符合科学技术要求及严谨工程管理的专项工程。外墙保温的施工做法:苏J16—2003(一)建筑外保温构造图集,ZL胶粉聚苯颗粒外保温系统,外贴面砖的建筑施工做法(四)如下:1.基层面应清洁,严禁存有挂灰、油污等现象,涂刷界面剂之后方可进行下一道工序。2.射钉(带尾孔KD30-25-3558型)施工,其间距不应大于500mm,射钉尾孔穿22#镀锌丝连网锚固。3.按设计保温厚度,采用聚苯块贴饼。4.分层、分遍抹施聚苯颗粒保温浆料,应抹平、压实,同时应剔除贴饼聚苯块及补抹好保温浆料。5.保温层施工后,应进行检测。当锚固铅丝无外露时,应进行补钉加固。6.保温层面挂金属12.5*12.5mm四角网时,网面不得有死褶、断裂、崩网等现象。挂铺金属四角网应符合设计以下要求:1)搭接处的设置,竖向按楼层高度,横向可在窗间中部。2)搭接宽度不应少于6个格。7.抗裂砂浆应抹平、压实,不得有漏网、麻面、空鼓等现象。8.瓷砖镶贴施工应符合以下要求:1)弹分格线,提前1d淋水湿润。2)贴砖前应选砖、试铺,且应提前浸水湿润后静置1d方可使用。3)粘贴瓷砖应采用水泥胶粘料,其配合比宜为(水泥:粘胶料:砂为1:1:1)重量比,当施工温度差异大时,可适当调整配合比。水泥胶粘料的配置严禁加水。4)铺贴瓷砖后,应及时清理墙面、勾缝,缝的宽度和深度应符合设计的要求。5)清理墙面、拉拔试验,验收。三、监理工作流程:外墙保温砂浆工程监理流程图不合格不同意合格同意2施工专项方案的审查基层墙体的检查验收原材料进场见证取样检测验收、养护、监督抹保温砂浆报验保温砂浆粉刷报验抹抗裂砂浆报验砂浆的配合比检查挂金属四角网固定螺栓设置巡查、抽检、监督巡查、抽检、监督巡查、抽检、监督四、外墙保温砂浆工程质量监理控制要点及措施表编号质量控制要点控制措施1图纸会审确定图集及施工做法;2审核专项方案确定工艺关系及质控点;3材料进场验收新产品认定书,质保书,合格证;4基体的验收基体洁净,无缝隙;5保温层托饼制作整体平面度符合规范要求;6现场砂浆配合比按照包装配比,进行计量控制;7施工环境的控制基体提前24小时湿水;气温低于5℃和雨天暂停施工;8防水砂浆的刮糙水泥:砂:防水剂=1:2.5:0.06从上往下粉2cm厚;密实刮平,接缝错开;9防水砂浆养护12小时后浇水养护,养护不少于三天;10保温层分层粉刷从上往下,逐层粉刷,密实刮平,严禁空鼓;剔除托饼,厚度不小于1.3cm;11保温砂浆养护自然养护24小时,再洒水养护三天,,再在自然环境下养护三天;12布膨胀螺栓按500*500间距弹出网格线;设置;13铺Φ0.9,12.5*12.5mm金属四角网搭接平整、转角节点锚固规范施工;验收;14粉8mm抗裂砂浆控制配合比:抗裂剂:中砂:水泥(42.5)重量比=1:3:1,用砂浆搅拌机搅拌均匀。抹平,压实;不得有漏网、麻面、空鼓现象。15瓷砖镶贴施工弹分格线,提前一天淋水湿润,水泥胶粘料其配合比为水泥:胶粘剂:砂为1:1:1重量比,严禁加水。五、材料质量控制要点:ZL胶粉聚苯颗粒保温砂浆含有水泥等胶凝材料,运输和存放过程中应采取防雨、防潮等保护措施,其使用期限自出厂之日起不超过45d。材料使用之前按照材料见证取样的要求进行抽样...
