工业厂房工程施工现场平面布置和临时设施布置一、施工现场平面布置总原则场地布置要紧凑合理,少占地;主要机械布置要方便运输,汽车吊覆盖面要尽可能达到结构边缘,以期使用方便;材料堆放位置要尽量缩短运距、避免二次搬运;整个现场道路、机械、材料的布置应方便生产,同时必须符合国家关于安全、消防、环卫、市容的有关规定和法规;功能区域要划分清晰,根据工程施工进度分阶段布置
二、施工场地布置的具体措施1、基础施工前,施工现场按省文明工地要求,做好临时道路和砂、石料场地的硬化
基础施工(基础土方回填)完成后,将建筑物室外、散水坡(脚手架下)硬化处理
2、临时设施采用易搬运、可多次周转的活动彩钢板材塔设
3、施工现场实行全封闭管理,根据施工现场的实际情况,将生活区与施工区分开

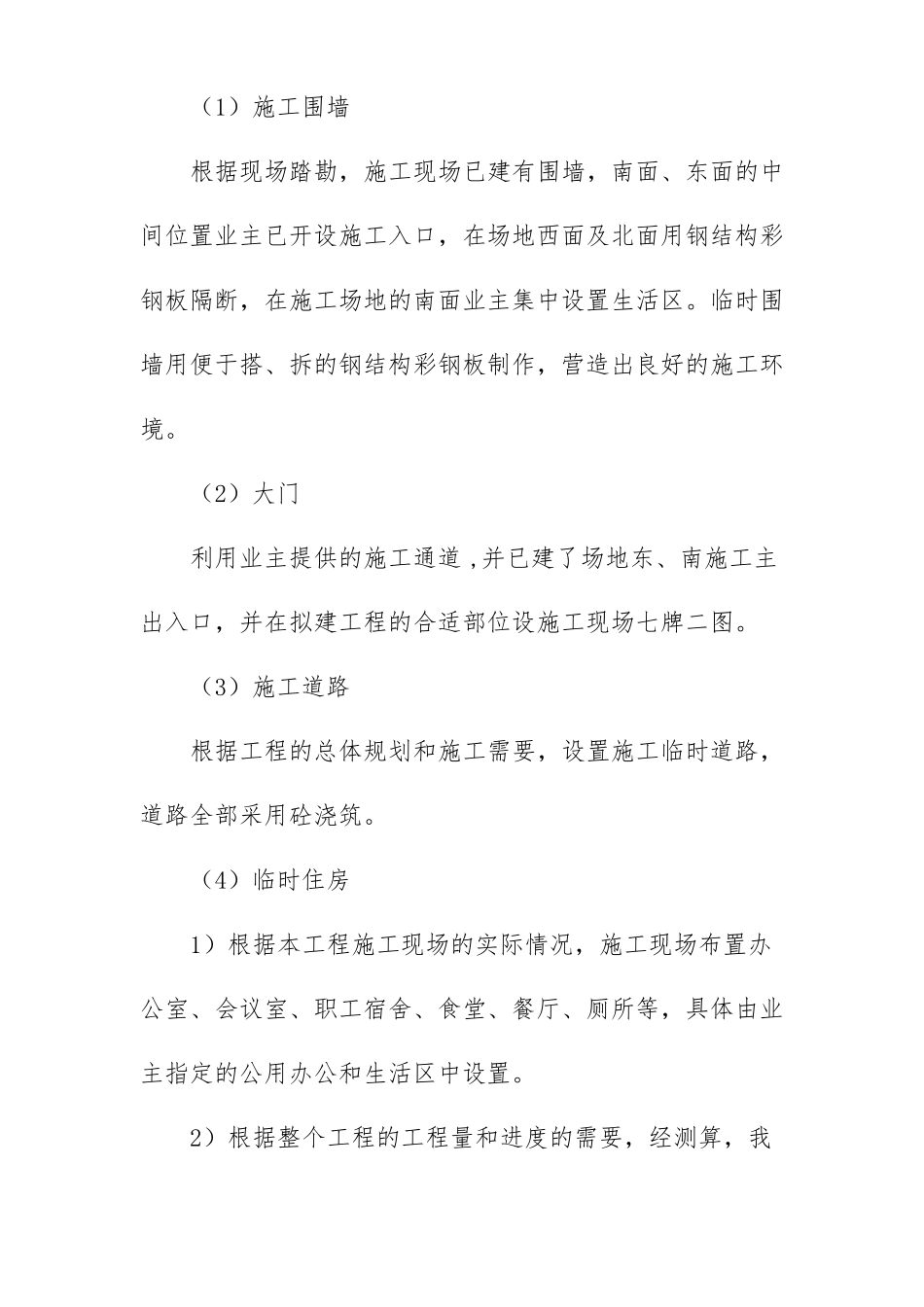

4、主要临时设施的布设及要求(1)施工围墙根据现场踏勘,施工现场已建有围墙,南面、东面的中间位置业主已开设施工入口,在场地西面及北面用钢结构彩钢板隔断,在施工场地的南面业主集中设置生活区
临时围墙用便于搭、拆的钢结构彩钢板制作,营造出良好的施工环境
(2)大门利用业主提供的施工通道,并已建了场地东、南施工主出入口,并在拟建工程的合适部位设施工现场七牌二图
(3)施工道路根据工程的总体规划和施工需要,设置施工临时道路,道路全部采用砼浇筑
(4)临时住房1)根据本工程施工现场的实际情况,施工现场布置办公室、会议室、职工宿舍、食堂、餐厅、厕所等,具体由业主指定的公用办公和生活区中设置

2)根据整个工程的工程量和进度的需要,经测算,我公司拟投入劳动力在高峰期为200人(含管理人员)
各项临时用房的面积、数量具体如下:名称A×B×数量=面积(m)搅拌机棚水泥库木工棚材料库电工室钢筋棚办公室会议室职工宿舍食堂操作5m×6m×2=60间餐厅厕所(5)施工出入口处设车辆清洗站,进出车辆必须清洗5m×6m×2=605m×6m=30彩钢夹芯板
