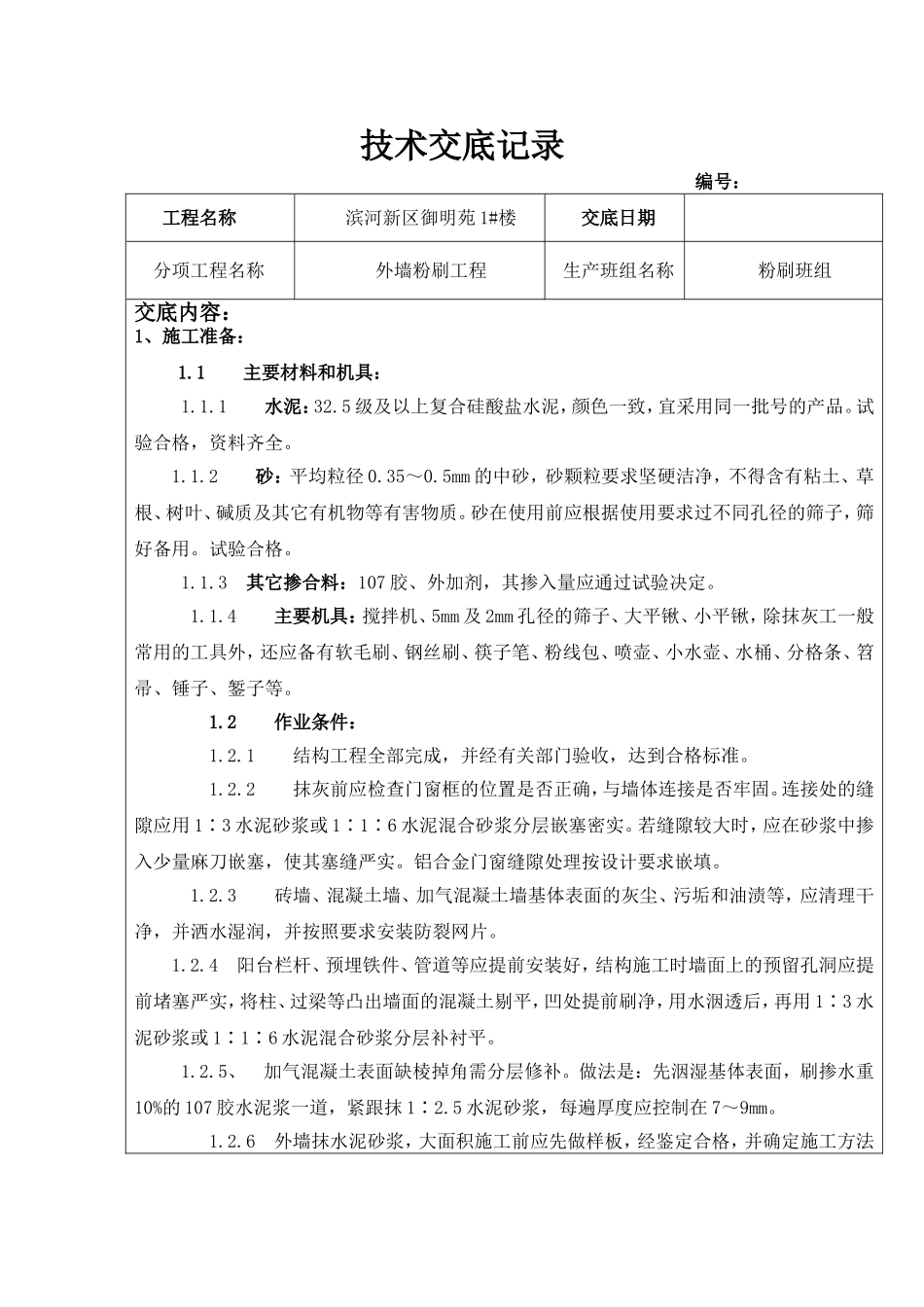

技术交底记录编号:工程名称滨河新区御明苑1#楼交底日期分项工程名称外墙粉刷工程生产班组名称粉刷班组交底内容:1、施工准备:1
1主要材料和机具:1
1水泥:32
5级及以上复合硅酸盐水泥,颜色一致,宜采用同一批号的产品
试验合格,资料齐全
2砂:平均粒径0
5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
3其它掺合料:107胶、外加剂,其掺入量应通过试验决定
4主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等
2作业条件:1
1结构工程全部完成,并经有关部门验收,达到合格标准
2抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固
连接处的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实
若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实
铝合金门窗缝隙处理按设计要求嵌填
3砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润,并按照要求安装防裂网片
4阳台栏杆、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层补衬平
5、加气混凝土表面缺棱掉角需分层修补
做法是:先洇湿基体表面,刷掺水重10%的107胶水泥浆一道,紧跟抹1∶2
5水泥砂浆,每遍厚度应控制在7~9mm
6外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工

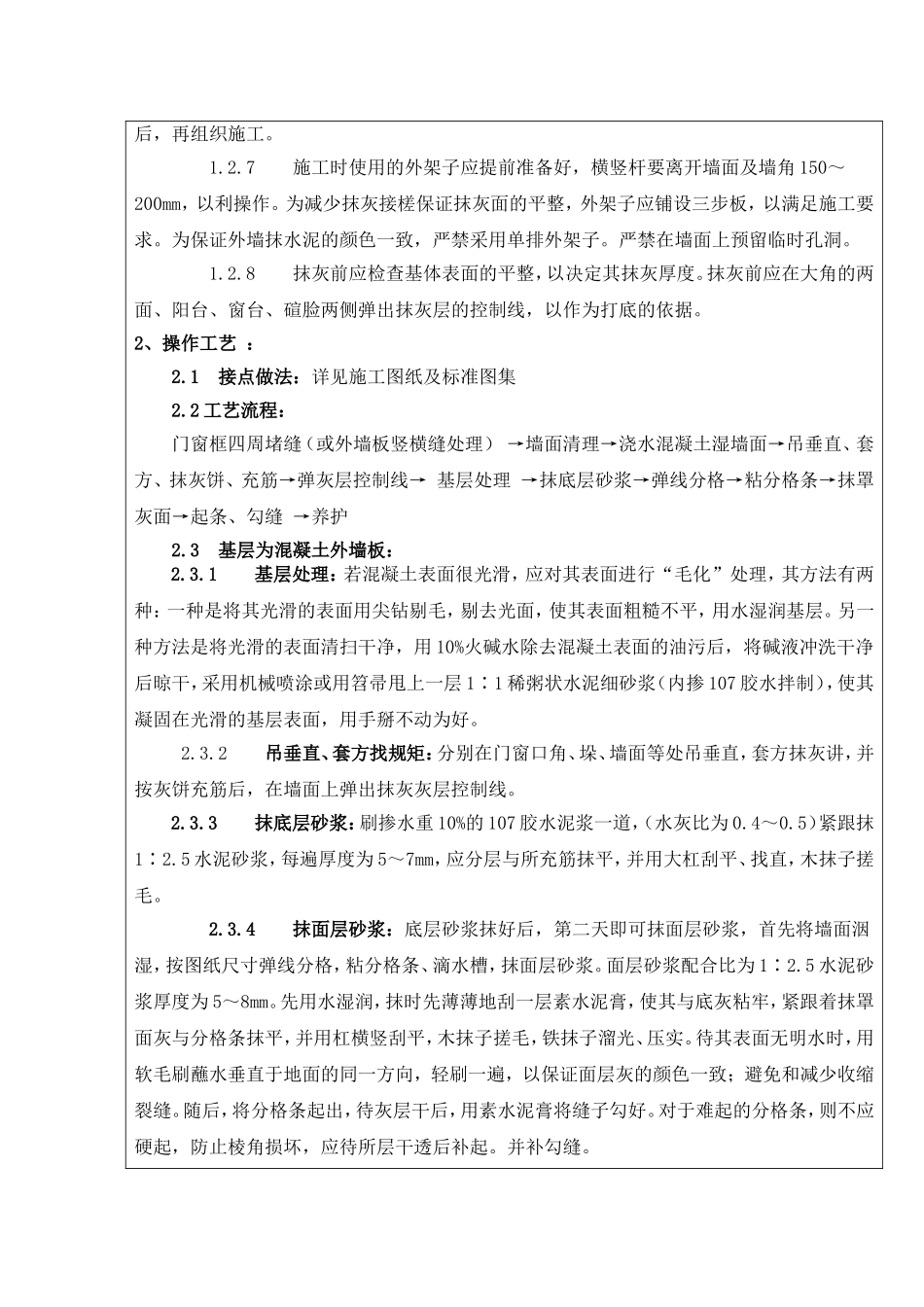

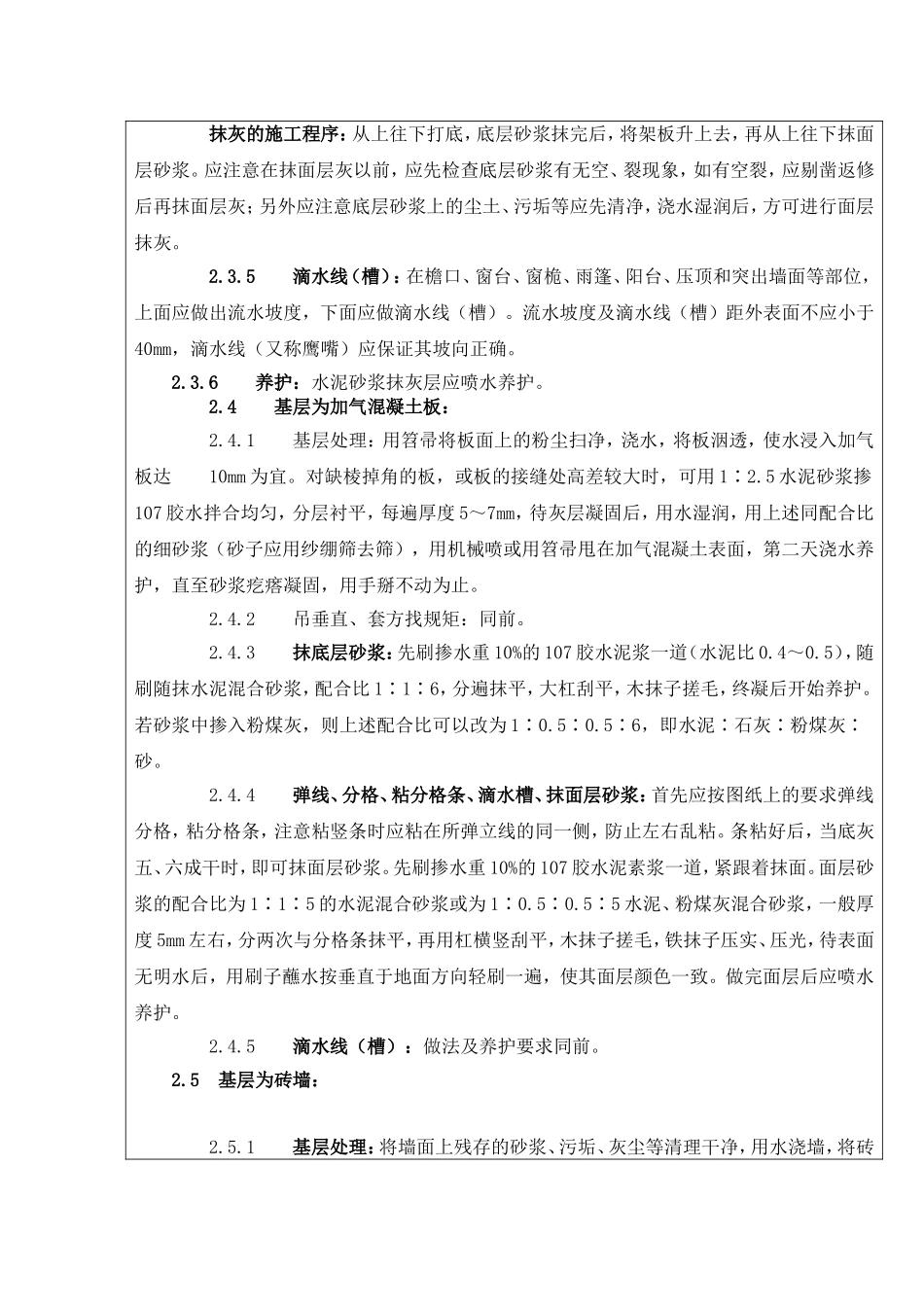

7施工时使用的外架子应提前准备好,横竖杆要
