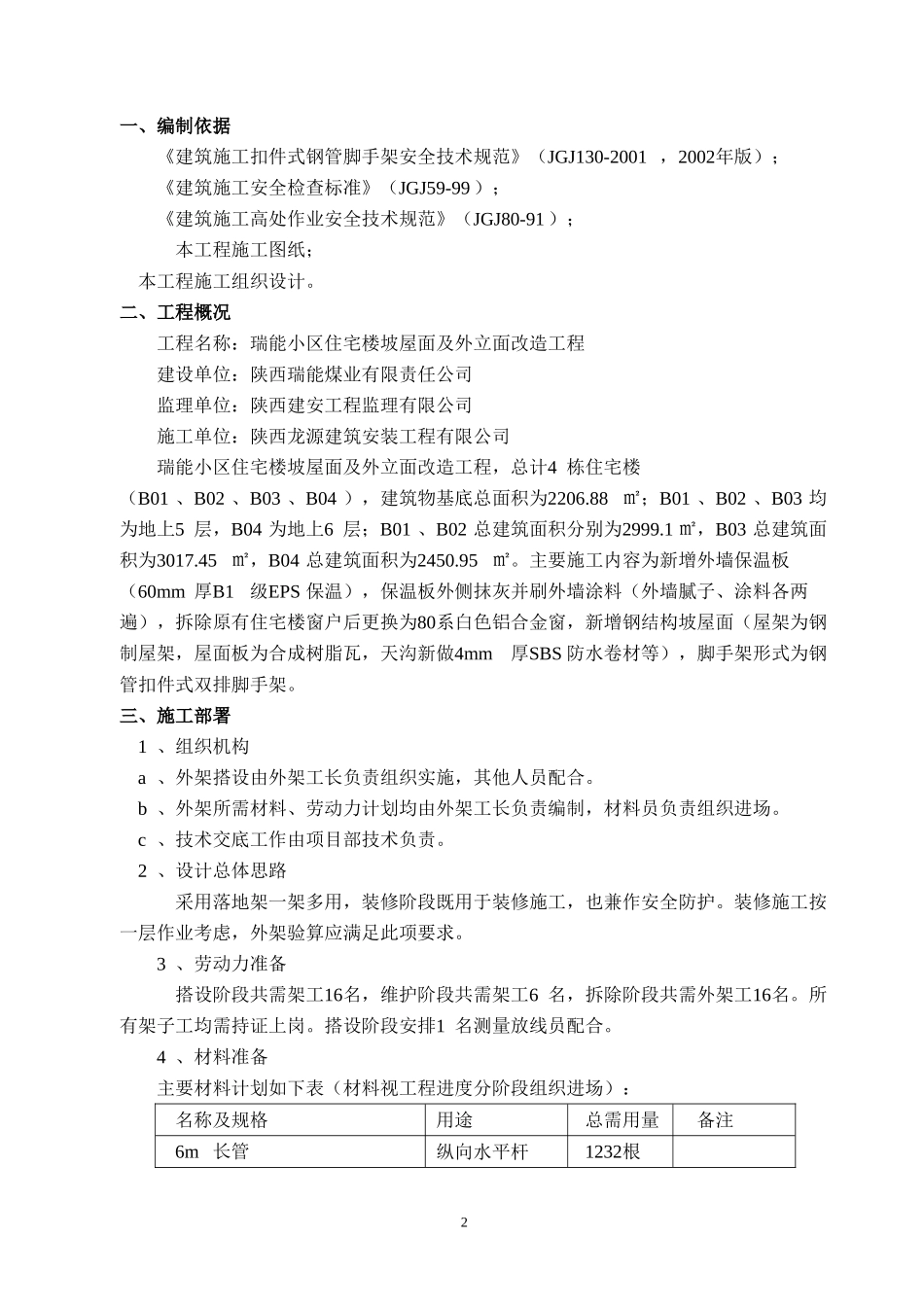

瑞能小区住宅楼坡屋面及外立面改造工程外墙脚手架施工方案审批:审核:复核:编制:陕西龙源建筑安装工程有限公司一、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001,2002年版);《建筑施工安全检查标准》(JGJ59-99);《建筑施工高处作业安全技术规范》(JGJ80-91);本工程施工图纸;本工程施工组织设计
二、工程概况工程名称:瑞能小区住宅楼坡屋面及外立面改造工程建设单位:陕西瑞能煤业有限责任公司监理单位:陕西建安工程监理有限公司施工单位:陕西龙源建筑安装工程有限公司瑞能小区住宅楼坡屋面及外立面改造工程,总计4栋住宅楼(B01、B02、B03、B04),建筑物基底总面积为2206
88㎡;B01、B02、B03均为地上5层,B04为地上6层;B01、B02总建筑面积分别为2999
1㎡,B03总建筑面积为3017
45㎡,B04总建筑面积为2450
主要施工内容为新增外墙保温板(60mm厚B1级EPS保温),保温板外侧抹灰并刷外墙涂料(外墙腻子、涂料各两遍),拆除原有住宅楼窗户后更换为80系白色铝合金窗,新增钢结构坡屋面(屋架为钢制屋架,屋面板为合成树脂瓦,天沟新做4mm厚SBS防水卷材等),脚手架形式为钢管扣件式双排脚手架
三、施工部署1、组织机构a、外架搭设由外架工长负责组织实施,其他人员配合
b、外架所需材料、劳动力计划均由外架工长负责编制,材料员负责组织进场
c、技术交底工作由项目部技术负责
2、设计总体思路采用落地架一架多用,装修阶段既用于装修施工,也兼作安全防护
装修施工按一层作业考虑,外架验算应满足此项要求
3、劳动力准备搭设阶段共需架工16名,维护阶段共需架工6名,拆除阶段共需外架工16名
所有架子工均需持证上岗
搭设阶段安排1名测量放线员配合

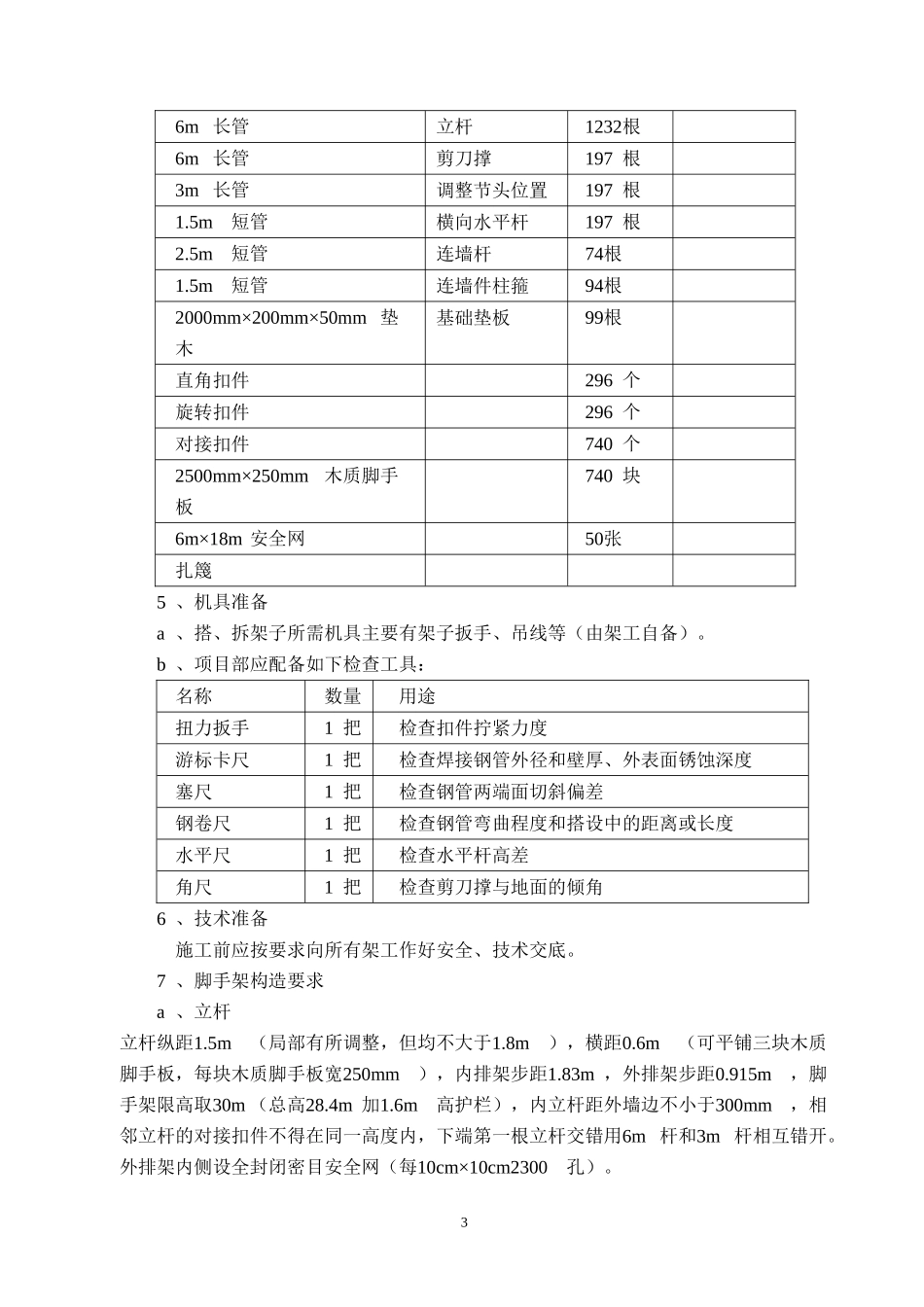

4、材料准备主要材料计划如下表(材料视工程进度分阶段组织进场):名称及规格用途
