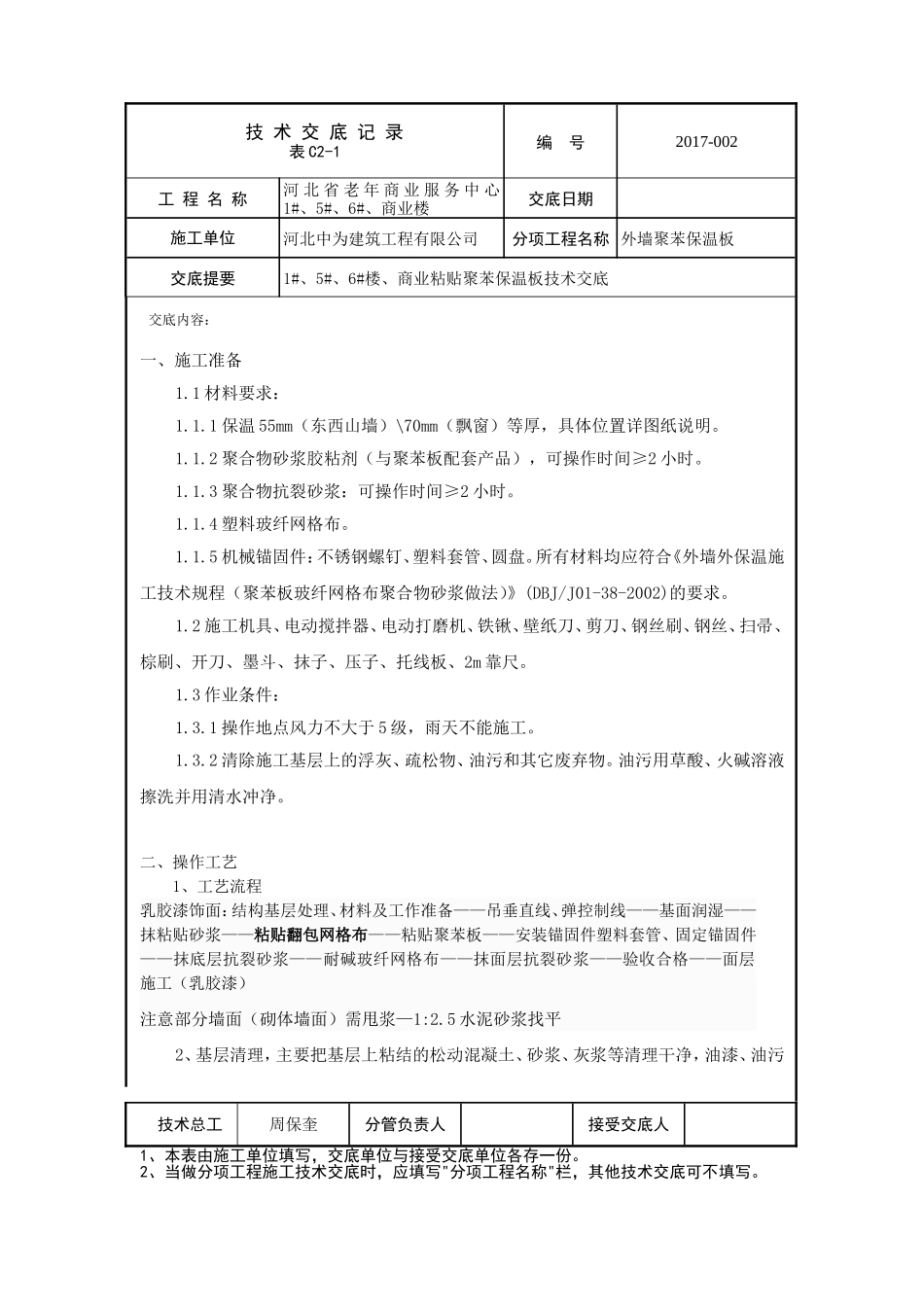

技术交底记录表C2-1编号2017-002工程名称河北省老年商业服务中心1#、5#、6#、商业楼交底日期施工单位河北中为建筑工程有限公司分项工程名称外墙聚苯保温板交底提要1#、5#、6#楼、商业粘贴聚苯保温板技术交底交底内容:一、施工准备1
1材料要求:1
1保温55mm(东西山墙)\70mm(飘窗)等厚,具体位置详图纸说明
2聚合物砂浆胶粘剂(与聚苯板配套产品),可操作时间≥2小时
3聚合物抗裂砂浆:可操作时间≥2小时
4塑料玻纤网格布
5机械锚固件:不锈钢螺钉、塑料套管、圆盘
所有材料均应符合《外墙外保温施工技术规程(聚苯板玻纤网格布聚合物砂浆做法)》(DBJ/J01-38-2002)的要求
2施工机具、电动搅拌器、电动打磨机、铁锹、壁纸刀、剪刀、钢丝刷、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、托线板、2m靠尺
3作业条件:1
1操作地点风力不大于5级,雨天不能施工
2清除施工基层上的浮灰、疏松物、油污和其它废弃物
油污用草酸、火碱溶液擦洗并用清水冲净
二、操作工艺1、工艺流程乳胶漆饰面:结构基层处理、材料及工作准备——吊垂直线、弹控制线——基面润湿——抹粘贴砂浆——粘贴翻包网格布——粘贴聚苯板——安装锚固件塑料套管、固定锚固件——抹底层抗裂砂浆——耐碱玻纤网格布——抹面层抗裂砂浆——验收合格——面层施工(乳胶漆)注意部分墙面(砌体墙面)需甩浆—1:2
5水泥砂浆找平2、基层清理,主要把基层上粘结的松动混凝土、砂浆、灰浆等清理干净,油漆、油污技术总工周保奎分管负责人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

技术交底记录表C2-1编号2017-002工程名称河北省老年商业服务中心1#、5#、6#、商业楼交底日期施
